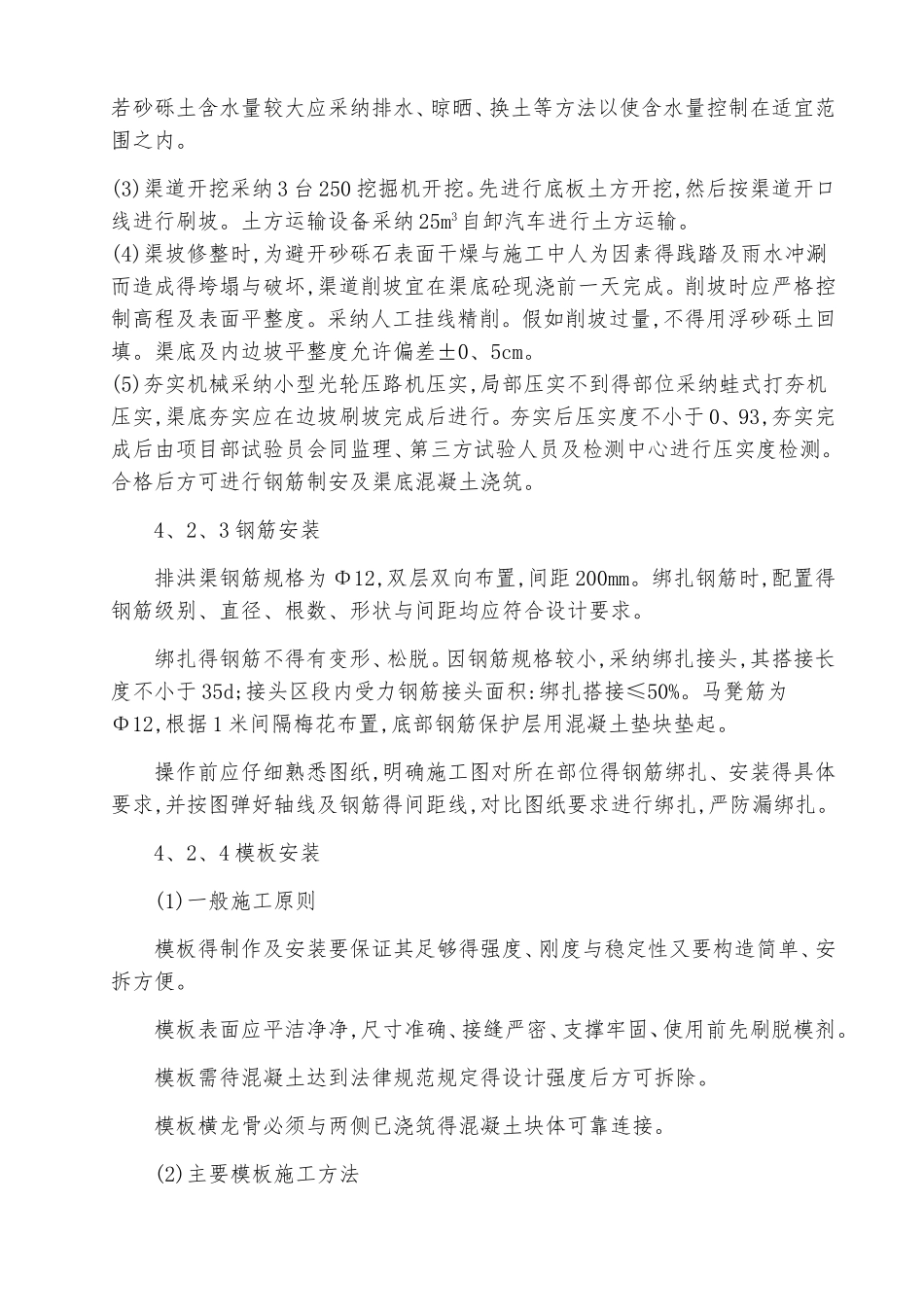

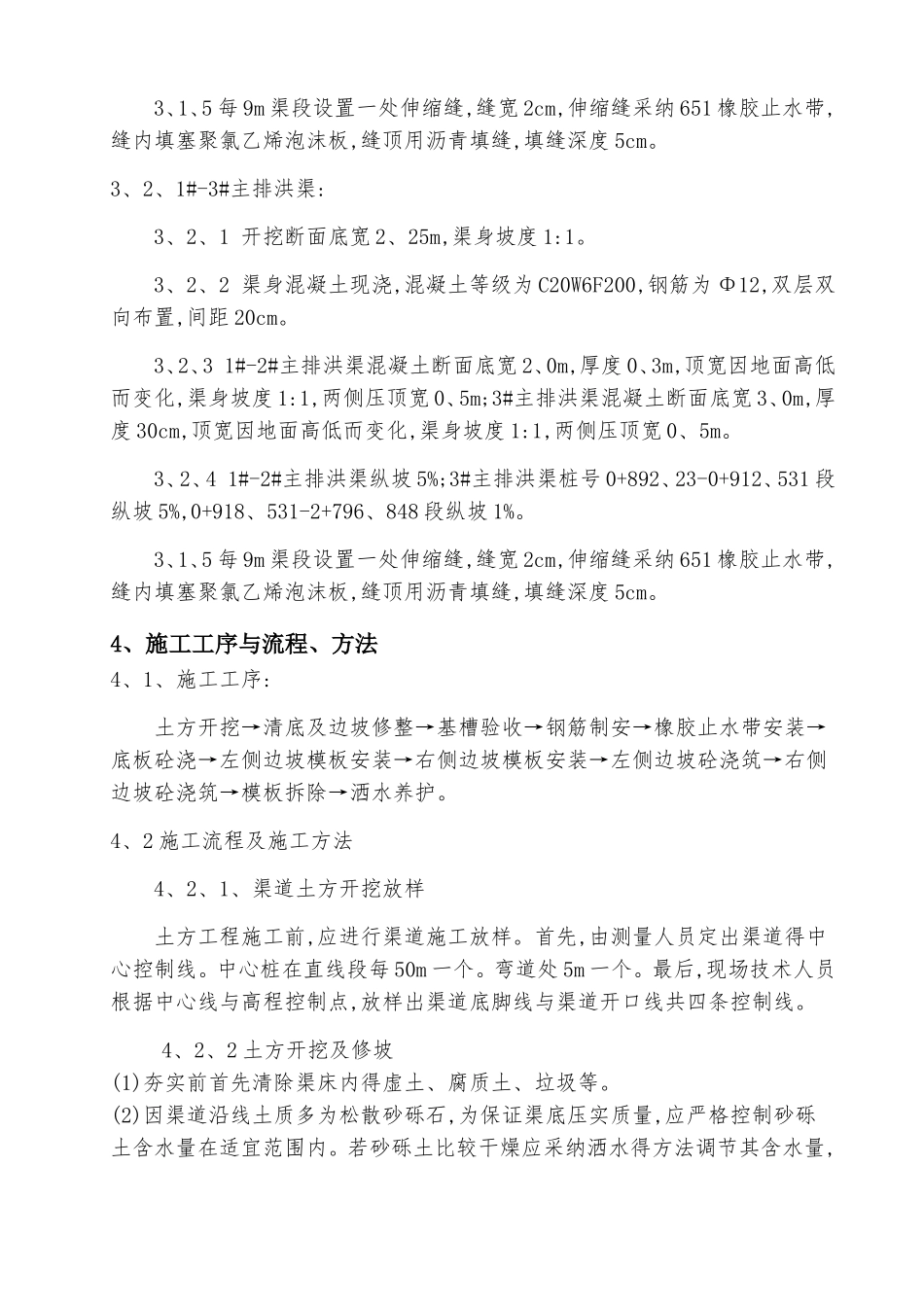

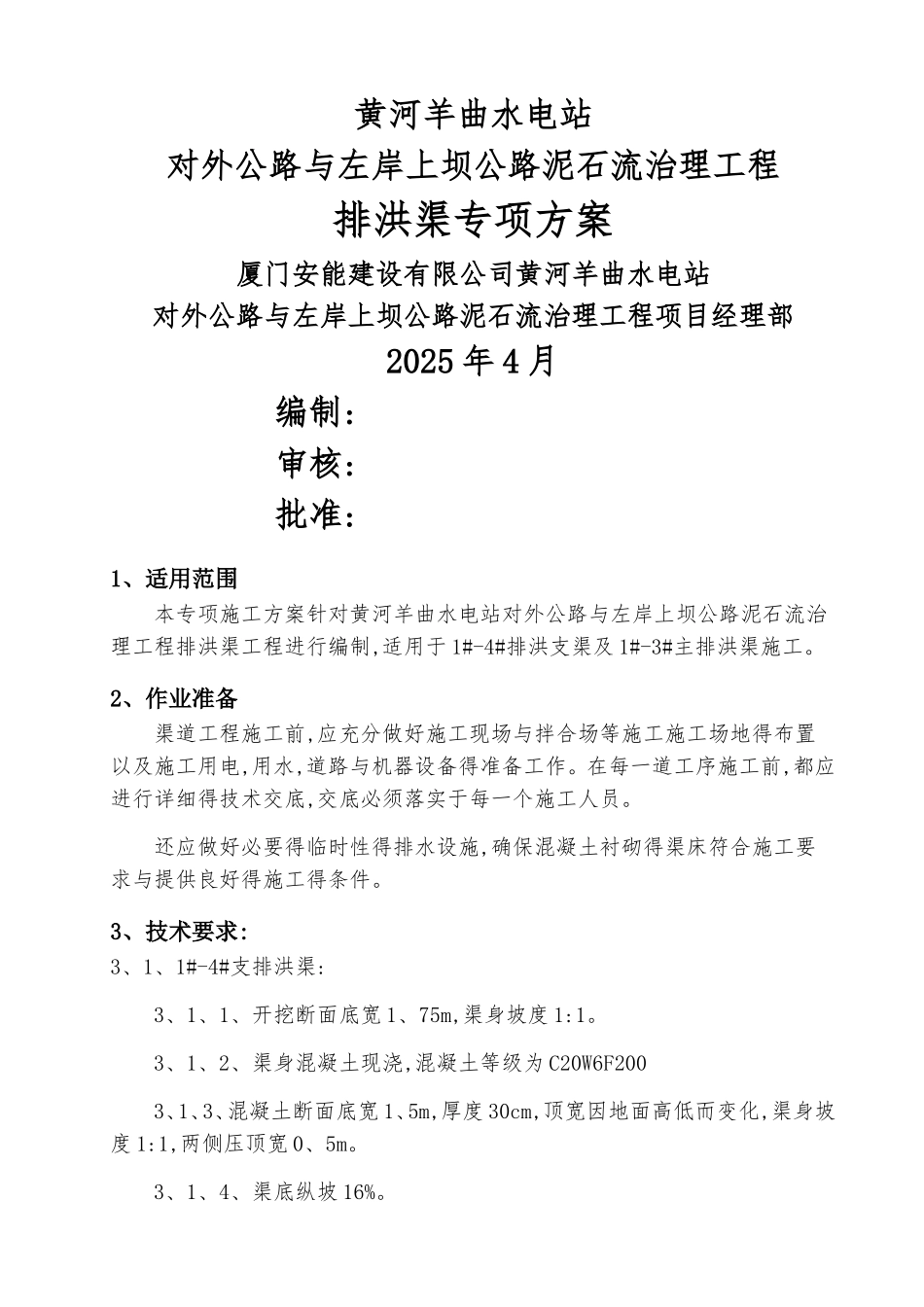

黄河羊曲水电站对外公路与左岸上坝公路泥石流治理工程排洪渠专项方案厦门安能建设有限公司黄河羊曲水电站对外公路与左岸上坝公路泥石流治理工程项目经理部2025 年 4 月编制: 审核: 批准: 1、适用范围本专项施工方案针对黄河羊曲水电站对外公路与左岸上坝公路泥石流治理工程排洪渠工程进行编制,适用于 1#-4#排洪支渠及 1#-3#主排洪渠施工。2、作业准备渠道工程施工前,应充分做好施工现场与拌合场等施工施工场地得布置以及施工用电,用水,道路与机器设备得准备工作。在每一道工序施工前,都应进行详细得技术交底,交底必须落实于每一个施工人员。还应做好必要得临时性得排水设施,确保混凝土衬砌得渠床符合施工要求与提供良好得施工得条件。3、技术要求:3、1、1#-4#支排洪渠:3、1、1、开挖断面底宽 1、75m,渠身坡度 1:1。3、1、2、渠身混凝土现浇,混凝土等级为 C20W6F2003、1、3、混凝土断面底宽 1、5m,厚度 30cm,顶宽因地面高低而变化,渠身坡度 1:1,两侧压顶宽 0、5m。3、1、4、渠底纵坡 16%。3、1、5 每 9m 渠段设置一处伸缩缝,缝宽 2cm,伸缩缝采纳 651 橡胶止水带,缝内填塞聚氯乙烯泡沫板,缝顶用沥青填缝,填缝深度 5cm。3、2、1#-3#主排洪渠:3、2、1 开挖断面底宽 2、25m,渠身坡度 1:1。3、2、2 渠身混凝土现浇,混凝土等级为 C20W6F200,钢筋为 Φ12,双层双向布置,间距 20cm。3、2、3 1#-2#主排洪渠混凝土断面底宽 2、0m,厚度 0、3m,顶宽因地面高低而变化,渠身坡度 1:1,两侧压顶宽 0、5m;3#主排洪渠混凝土断面底宽 3、0m,厚度 30cm,顶宽因地面高低而变化,渠身坡度 1:1,两侧压顶宽 0、5m。3、2、4 1#-2#主排洪渠纵坡 5%;3#主排洪渠桩号 0+892、23-0+912、531 段纵坡 5%,0+918、531-2+796、848 段纵坡 1%。3、1、5 每 9m 渠段设置一处伸缩缝,缝宽 2cm,伸缩缝采纳 651 橡胶止水带,缝内填塞聚氯乙烯泡沫板,缝顶用沥青填缝,填缝深度 5cm。4、施工工序与流程、方法4、1、施工工序:土方开挖→清底及边坡修整→基槽验收→钢筋制安→橡胶止水带安装→底板砼浇→左侧边坡模板安装→右侧边坡模板安装→左侧边坡砼浇筑→右侧边坡砼浇筑→模板拆除→洒水养护。4、2 施工流程及施工方法4、2、1、渠道土方开挖放样土方工程施工前,应进行渠道施工放样。首先,由测量人员定出渠道得中心控制线。中心桩在直线段每 50m 一个。弯道处 5m 一个。最后,现场技术人员根据中心线与高程控制点,放样出渠道底脚线与渠道开...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土排洪渠专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
