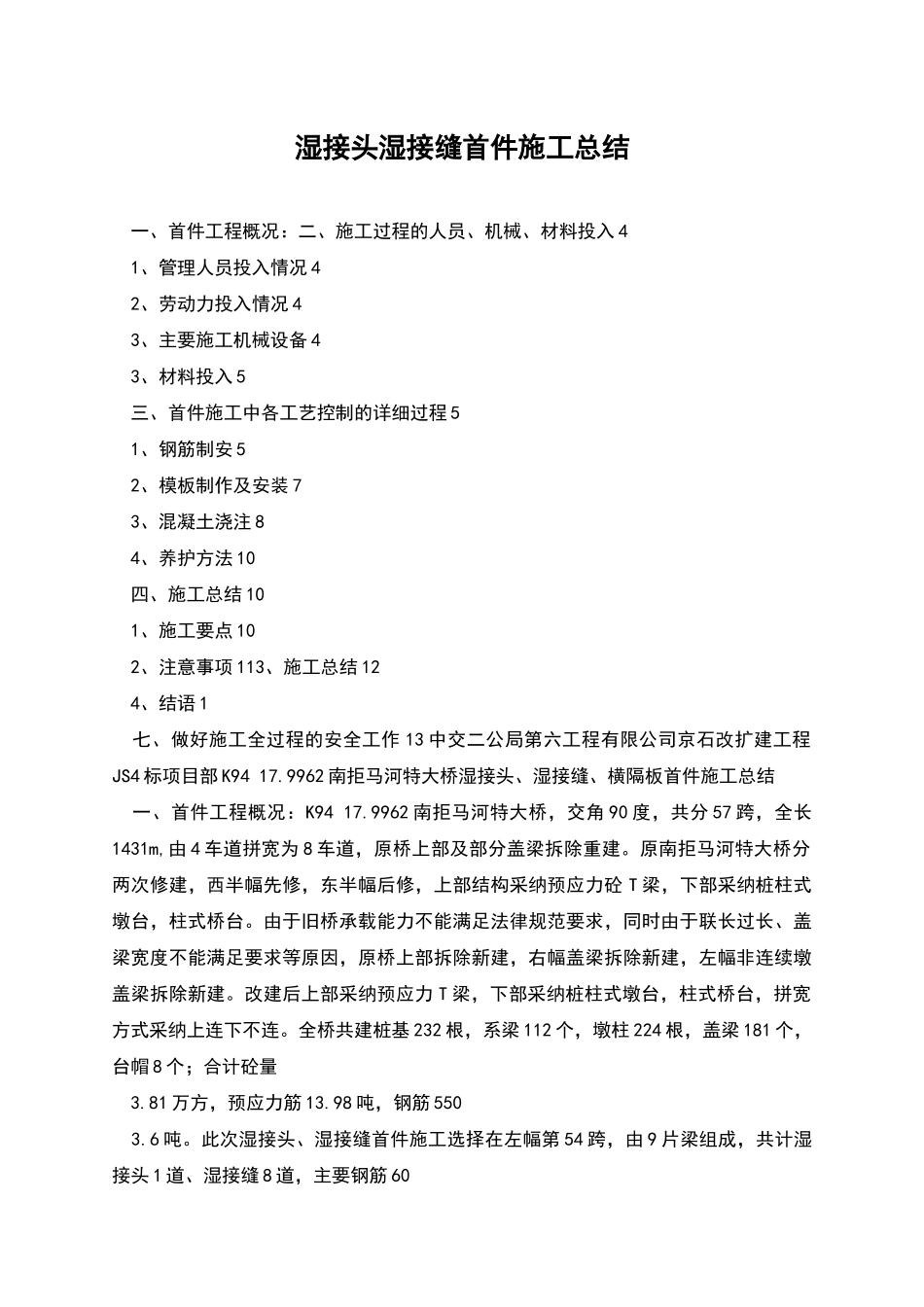

湿接头湿接缝首件施工总结 一、首件工程概况:二、施工过程的人员、机械、材料投入 4 1、管理人员投入情况 4 2、劳动力投入情况 4 3、主要施工机械设备 4 3、材料投入 5 三、首件施工中各工艺控制的详细过程 5 1、钢筋制安 5 2、模板制作及安装 7 3、混凝土浇注 8 4、养护方法 10 四、施工总结 10 1、施工要点 10 2、注意事项 113、施工总结 12 4、结语 1 七、做好施工全过程的安全工作 13 中交二公局第六工程有限公司京石改扩建工程JS4 标项目部 K94 17
9962 南拒马河特大桥湿接头、湿接缝、横隔板首件施工总结 一、首件工程概况:K94 17
9962 南拒马河特大桥,交角 90 度,共分 57 跨,全长1431m,由 4 车道拼宽为 8 车道,原桥上部及部分盖梁拆除重建

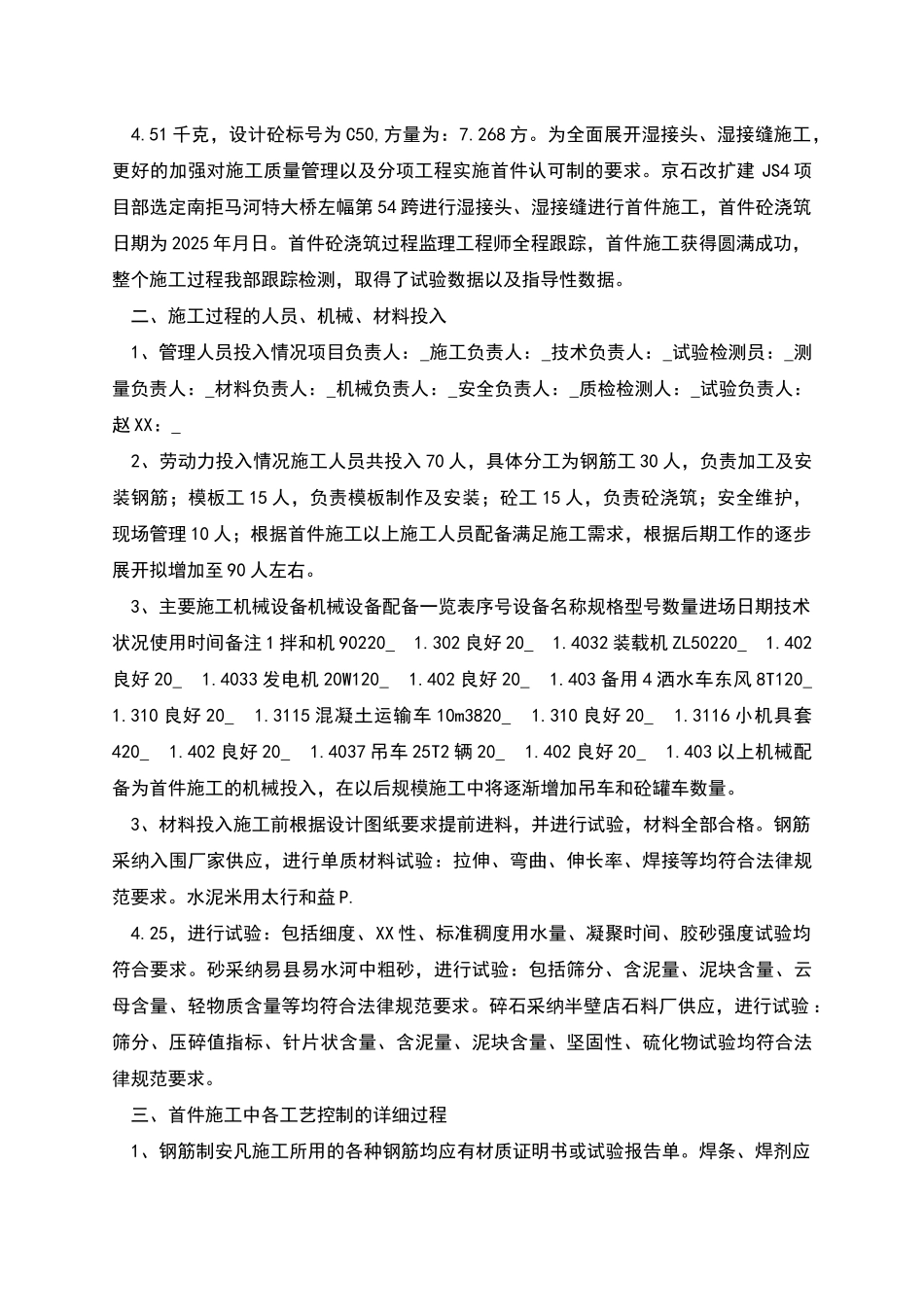

原南拒马河特大桥分两次修建,西半幅先修,东半幅后修,上部结构采纳预应力砼 T 梁,下部采纳桩柱式墩台,柱式桥台
由于旧桥承载能力不能满足法律规范要求,同时由于联长过长、盖梁宽度不能满足要求等原因,原桥上部拆除新建,右幅盖梁拆除新建,左幅非连续墩盖梁拆除新建
改建后上部采纳预应力 T 梁,下部采纳桩柱式墩台,柱式桥台,拼宽方式采纳上连下不连
全桥共建桩基 232 根,系梁 112 个,墩柱 224 根,盖梁 181 个,台帽 8 个;合计砼量 3
81 万方,预应力筋 13
98 吨,钢筋 550 3
此次湿接头、湿接缝首件施工选择在左幅第 54 跨,由 9 片梁组成,共计湿接头 1 道、湿接缝 8 道,主要钢筋 60 4
51 千克,设计砼标号为 C50,方量为:7
为全面展开湿接头、湿接缝施工,更好的加强对施工质量管理以及分项工程实施首件认可制的要求
京石改扩建 JS4 项目部选定南拒马河特大桥左幅第 54 跨进行湿接头、湿接缝进行首件施工,
