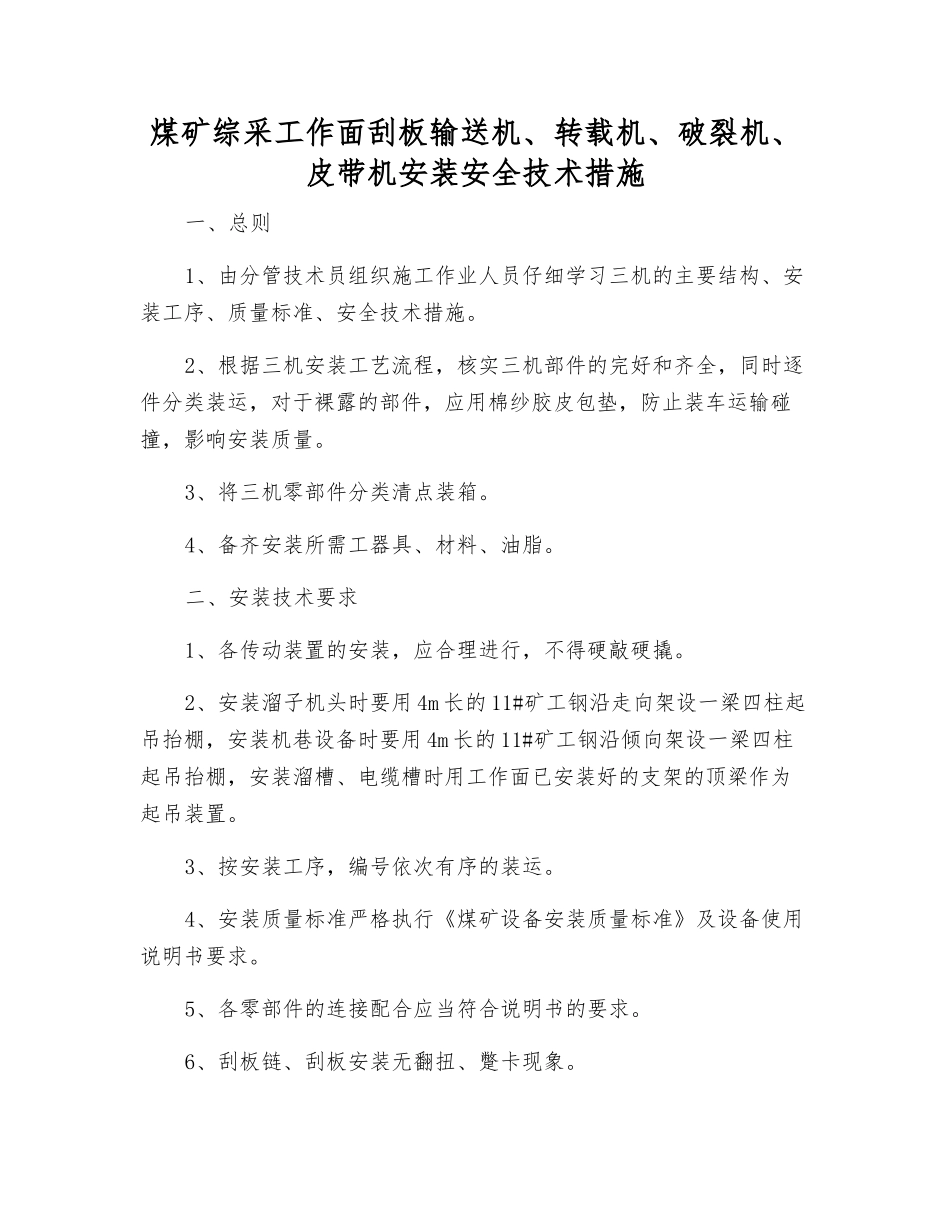

煤矿综采工作面刮板输送机、转载机、破裂机、皮带机安装安全技术措施一、总则1、由分管技术员组织施工作业人员仔细学习三机的主要结构、安装工序、质量标准、安全技术措施
2、根据三机安装工艺流程,核实三机部件的完好和齐全,同时逐件分类装运,对于裸露的部件,应用棉纱胶皮包垫,防止装车运输碰撞,影响安装质量
3、将三机零部件分类清点装箱
4、备齐安装所需工器具、材料、油脂
二、安装技术要求1、各传动装置的安装,应合理进行,不得硬敲硬撬
2、安装溜子机头时要用 4m 长的 11#矿工钢沿走向架设一梁四柱起吊抬棚,安装机巷设备时要用 4m 长的 11#矿工钢沿倾向架设一梁四柱起吊抬棚,安装溜槽、电缆槽时用工作面已安装好的支架的顶梁作为起吊装置
3、按安装工序,编号依次有序的装运
4、安装质量标准严格执行《煤矿设备安装质量标准》及设备使用说明书要求
5、各零部件的连接配合应当符合说明书的要求
6、刮板链、刮板安装无翻扭、蹩卡现象
7、在安装过程当中,要调整好位置、角度,尽量使溜道平直,无过多的弯曲和变坡
8、各传动部位的注油应准确适量

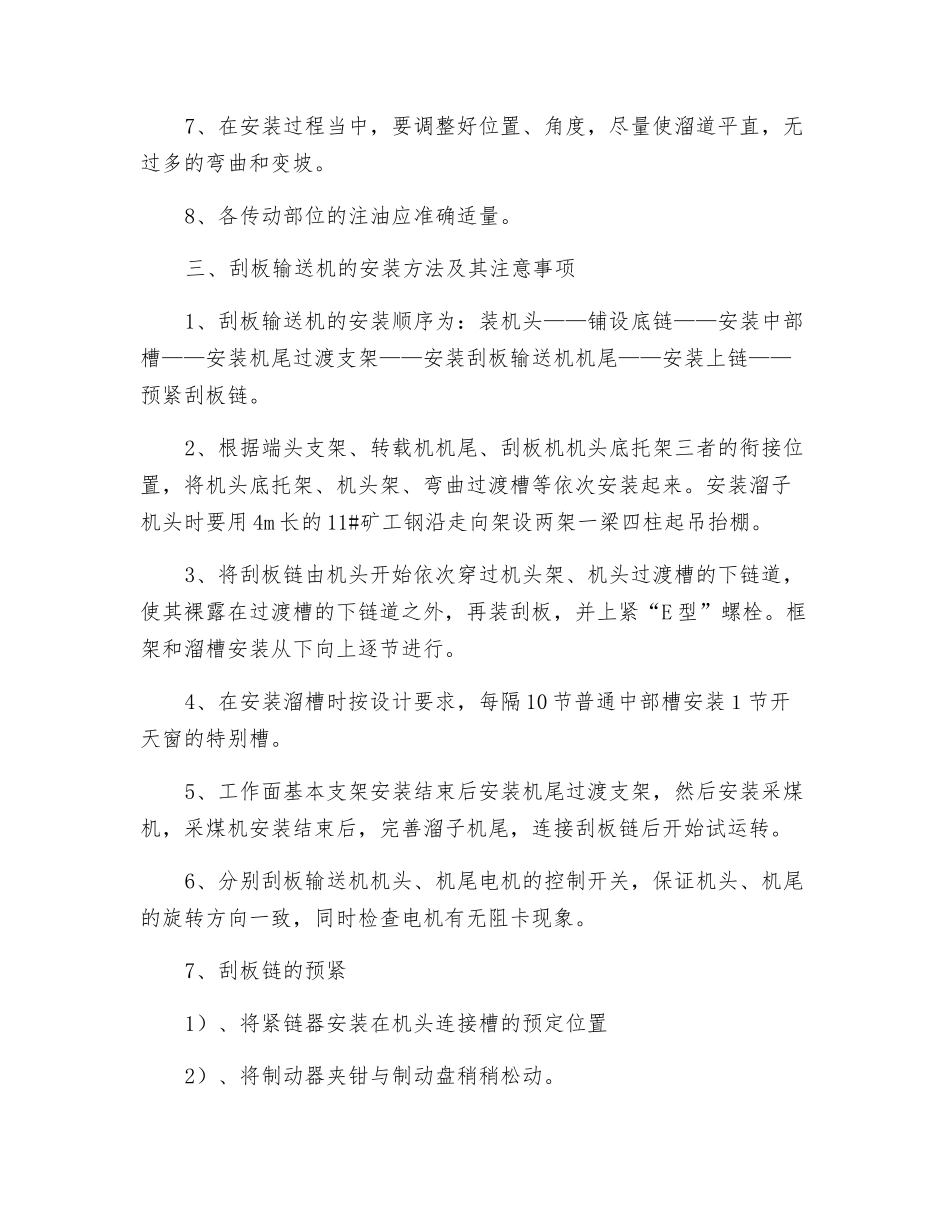

三、刮板输送机的安装方法及其注意事项1、刮板输送机的安装顺序为:装机头——铺设底链——安装中部槽——安装机尾过渡支架——安装刮板输送机机尾——安装上链——预紧刮板链
2、根据端头支架、转载机机尾、刮板机机头底托架三者的衔接位置,将机头底托架、机头架、弯曲过渡槽等依次安装起来
安装溜子机头时要用 4m 长的 11#矿工钢沿走向架设两架一梁四柱起吊抬棚
3、将刮板链由机头开始依次穿过机头架、机头过渡槽的下链道,使其裸露在过渡槽的下链道之外,再装刮板,并上紧“E 型”螺栓
框架和溜槽安装从下向上逐节进行
4、在安装溜槽时按设计要求,每隔 10 节普通中部槽安装1节开天窗的特别槽

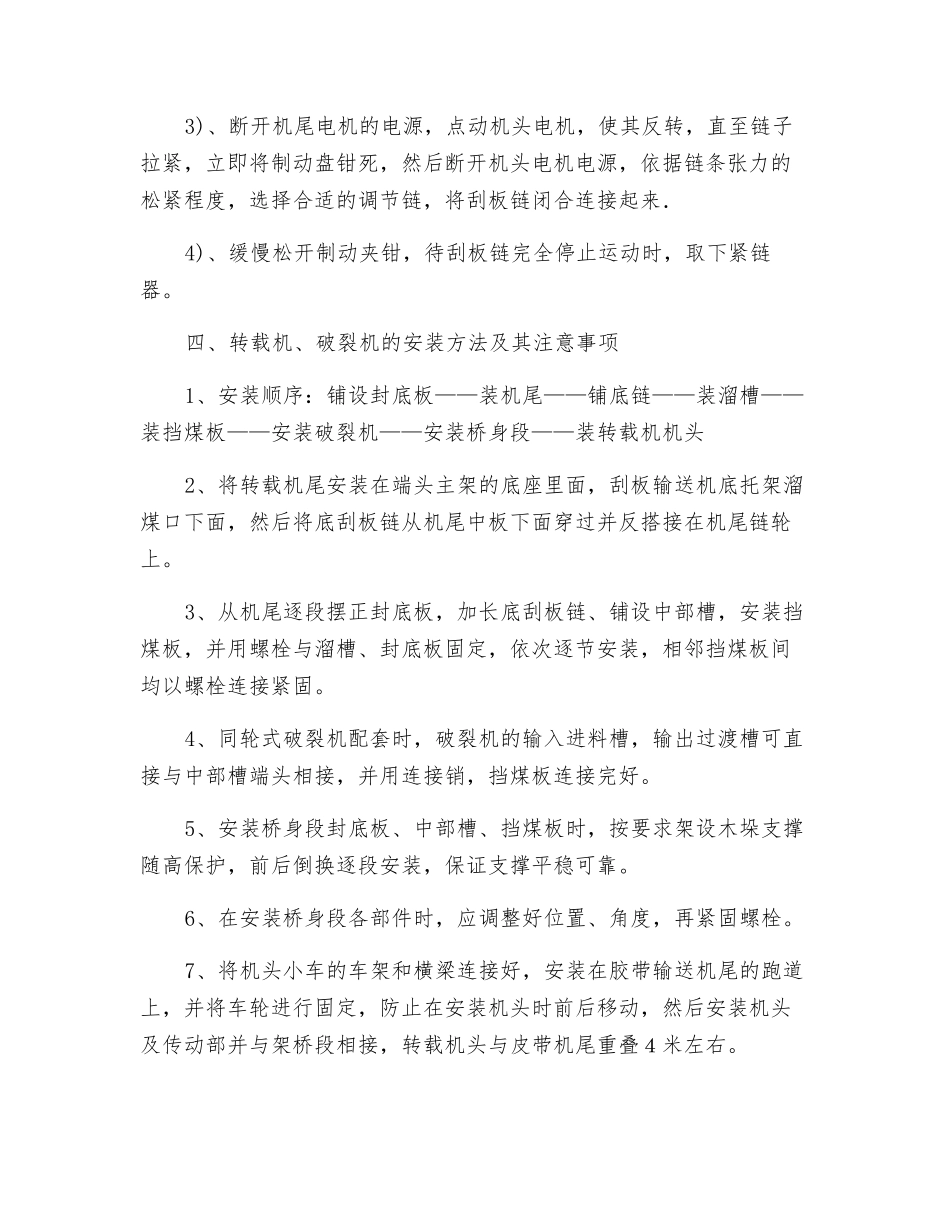

5、工作面基本支架安装结束后安装机尾过渡支架,然后安装采煤机,采煤机安装结束后,完善溜子
