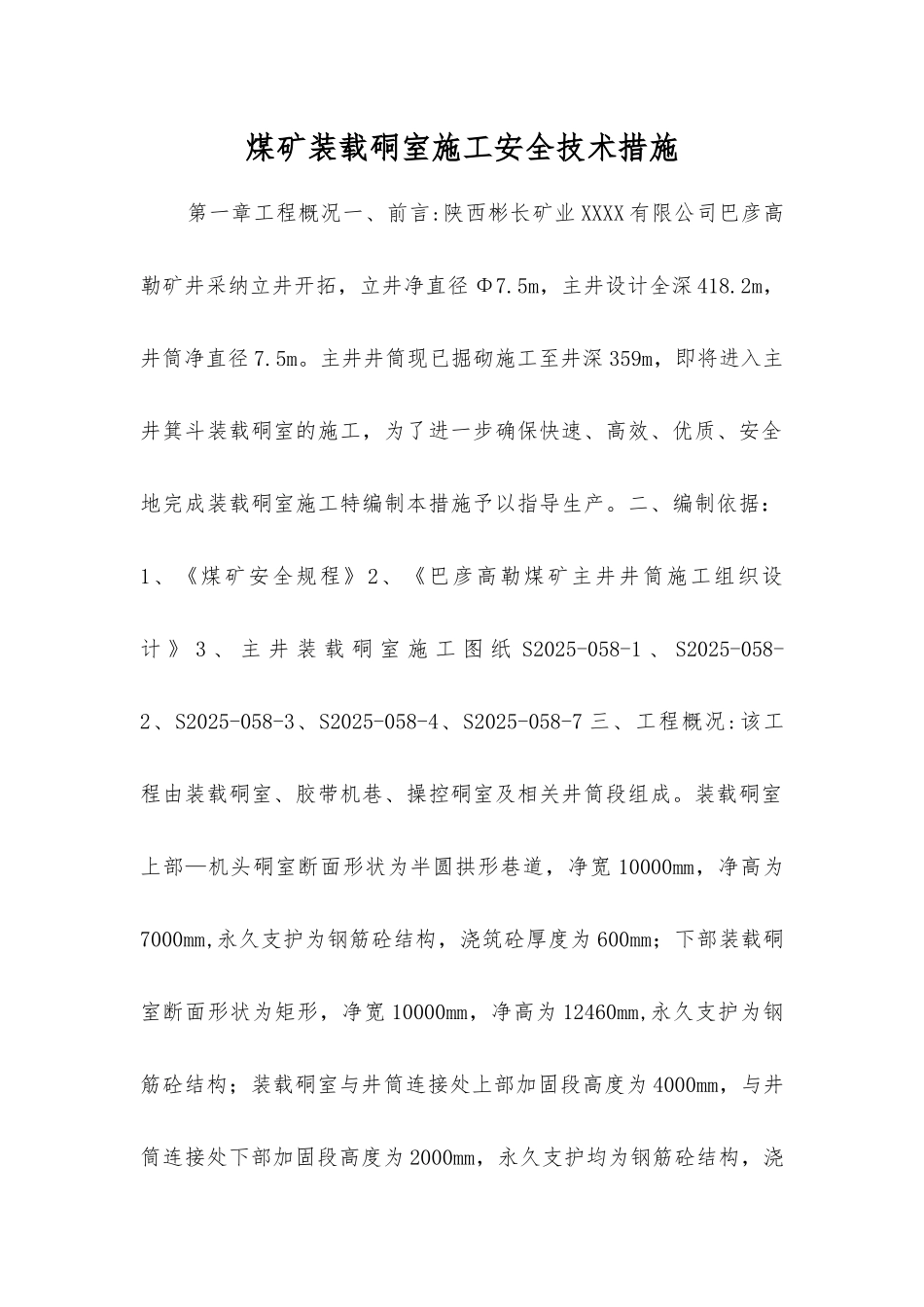

煤矿装载硐室施工安全技术措施第一章工程概况一、前言:陕西彬长矿业 XXXX 有限公司巴彦高勒矿井采纳立井开拓,立井净直径 Φ7
5m,主井设计全深 418
2m,井筒净直径 7
主井井筒现已掘砌施工至井深 359m,即将进入主井箕斗装载硐室的施工,为了进一步确保快速、高效、优质、安全地完成装载硐室施工特编制本措施予以指导生产
二、编制依据:1、《煤矿安全规程》2、《巴彦高勒煤矿主井井筒施工组织设计 》 3 、 主 井 装 载 硐 室 施 工 图 纸 S2025-058-1 、 S2025-058-2、S2025-058-3、S2025-058-4、S2025-058-7 三、工程概况:该工程由装载硐室、胶带机巷、操控硐室及相关井筒段组成
装载硐室上部—机头硐室断面形状为半圆拱形巷道,净宽 10000mm,净高为7000mm,永久支护为钢筋砼结构,浇筑砼厚度为 600mm;下部装载硐室断面形状为矩形,净宽 10000mm,净高为 12460mm,永久支护为钢筋砼结构;装载硐室与井筒连接处上部加固段高度为 4000mm,与井筒连接处下部加固段高度为 2000mm,永久支护均为钢筋砼结构,浇筑砼厚度均为 600mm;砼强度等级均为 C40
胶带机巷为半圆拱形巷道,净宽 7000mm,净高为 5000mm,设计永久支护为钢筋砼结构,浇筑砼厚度为 500mm;浇筑砼厚度为 100mm;胶带机巷墙基均为250mm,砼强度等级均为 C40
操控硐室施工另行补充措施

装载硐室技术特征表名称高度(m)宽度(m)掘进断面积(m2)长度(m)临时支护永久支护净掘净掘机头硐室 7
33 锚网索喷+w型钢带钢筋砼装载硐室 12
0 锚网索喷+w 型钢带钢筋砼胶带机巷 5
