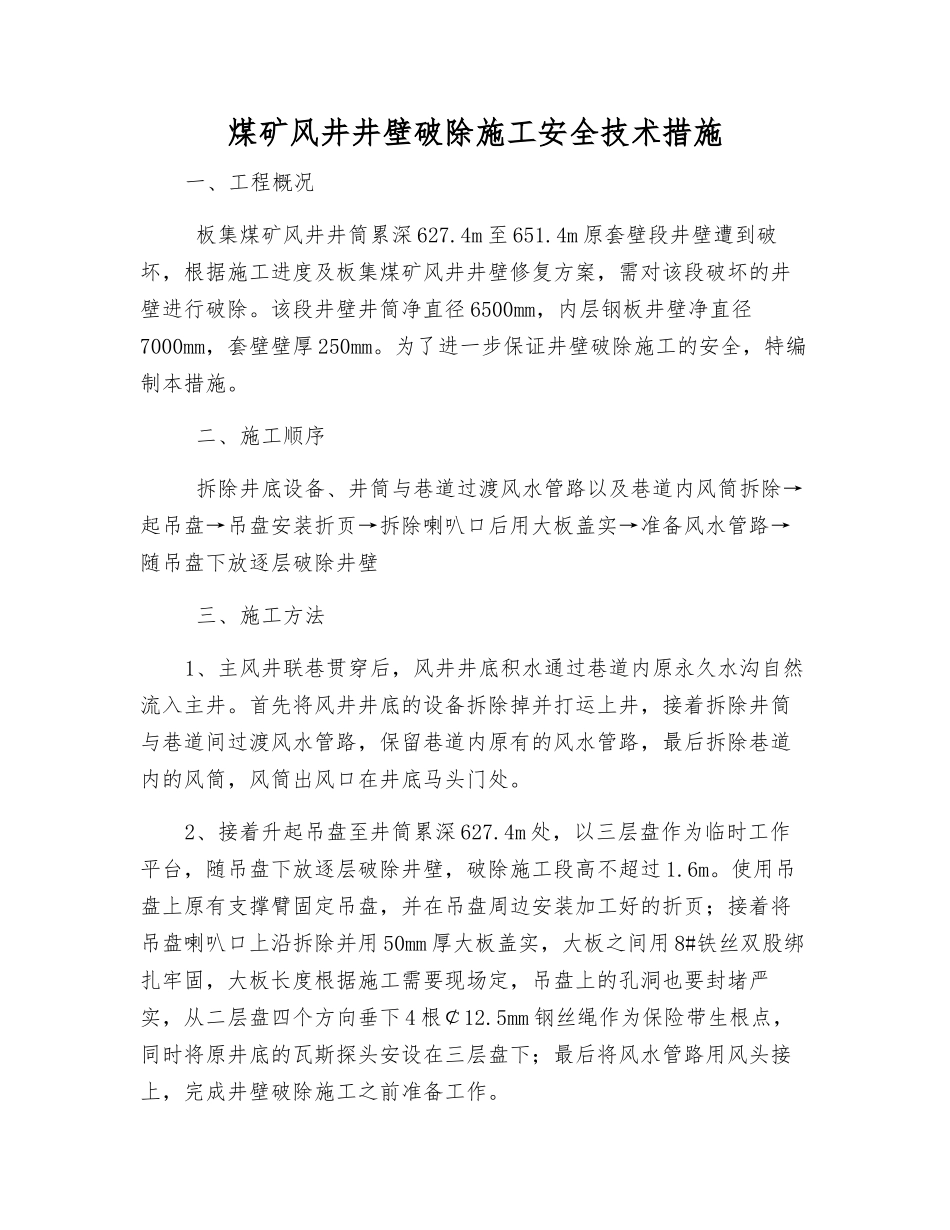

煤矿风井井壁破除施工安全技术措施一、工程概况 板集煤矿风井井筒累深 627
4m 至 651
4m 原套壁段井壁遭到破坏,根据施工进度及板集煤矿风井井壁修复方案,需对该段破坏的井壁进行破除
该段井壁井筒净直径 6500mm,内层钢板井壁净直径7000mm,套壁壁厚 250mm
为了进一步保证井壁破除施工的安全,特编制本措施
二、施工顺序 拆除井底设备、井筒与巷道过渡风水管路以及巷道内风筒拆除→起吊盘→吊盘安装折页→拆除喇叭口后用大板盖实→准备风水管路→随吊盘下放逐层破除井壁 三、施工方法1、主风井联巷贯穿后,风井井底积水通过巷道内原永久水沟自然流入主井
首先将风井井底的设备拆除掉并打运上井,接着拆除井筒与巷道间过渡风水管路,保留巷道内原有的风水管路,最后拆除巷道内的风筒,风筒出风口在井底马头门处
2、接着升起吊盘至井筒累深 627

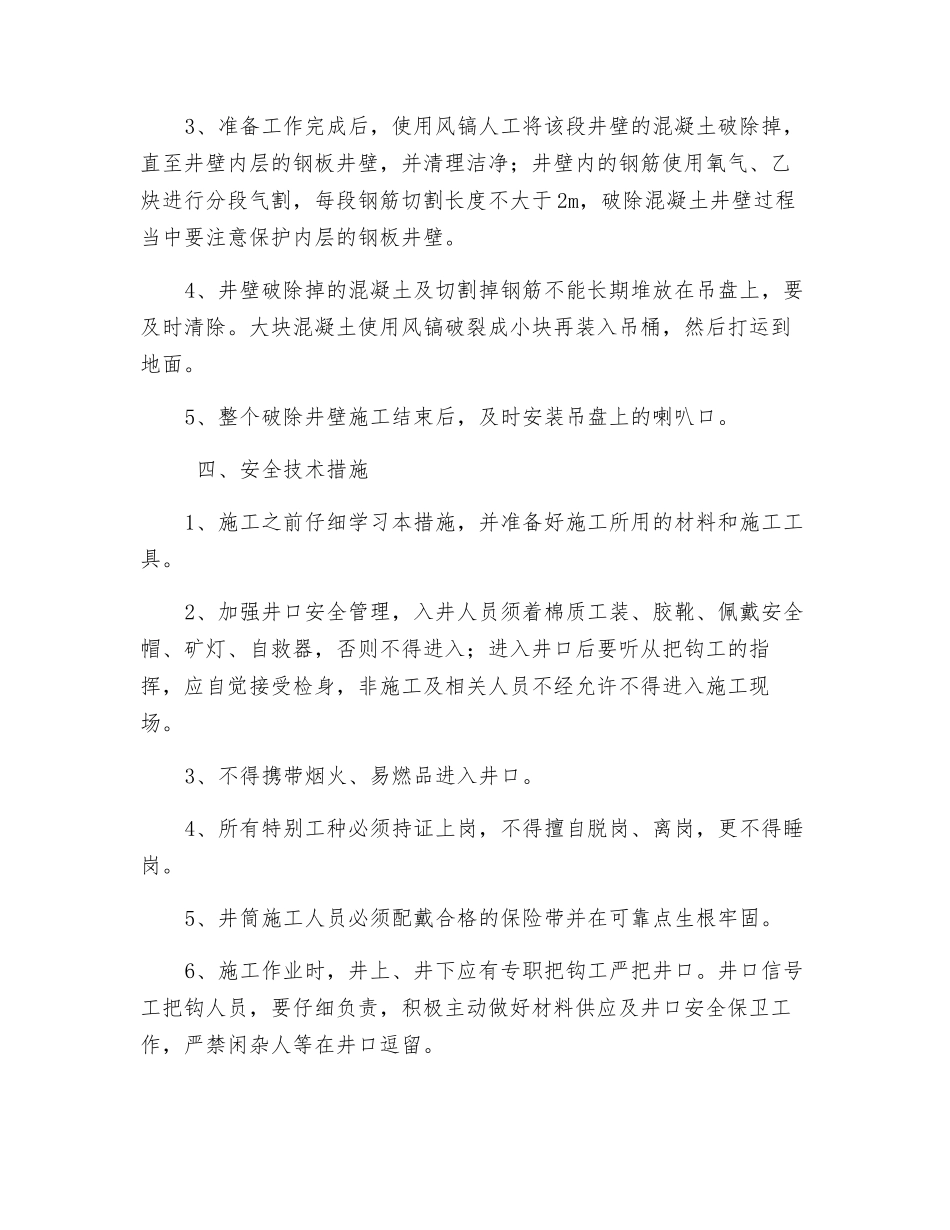

4m 处,以三层盘作为临时工作平台,随吊盘下放逐层破除井壁,破除施工段高不超过 1
使用吊盘上原有支撑臂固定吊盘,并在吊盘周边安装加工好的折页;接着将吊盘喇叭口上沿拆除并用 50mm 厚大板盖实,大板之间用 8#铁丝双股绑扎牢固,大板长度根据施工需要现场定,吊盘上的孔洞也要封堵严实,从二层盘四个方向垂下 4 根¢12
5mm 钢丝绳作为保险带生根点,同时将原井底的瓦斯探头安设在三层盘下;最后将风水管路用风头接上,完成井壁破除施工之前准备工作
3、准备工作完成后,使用风镐人工将该段井壁的混凝土破除掉,直至井壁内层的钢板井壁,并清理洁净;井壁内的钢筋使用氧气、乙炔进行分段气割,每段钢筋切割长度不大于 2m,破除混凝土井壁过程当中要注意保护内层的钢板井壁
4、井壁破除掉的混凝土及切割掉钢筋不能长期堆放在吊盘上,要及时清除
大块混凝土使用风镐破裂成小块再装入吊桶,然后打运到地面
5、整个破除井壁施工结束后,及时安装吊盘上的喇叭口

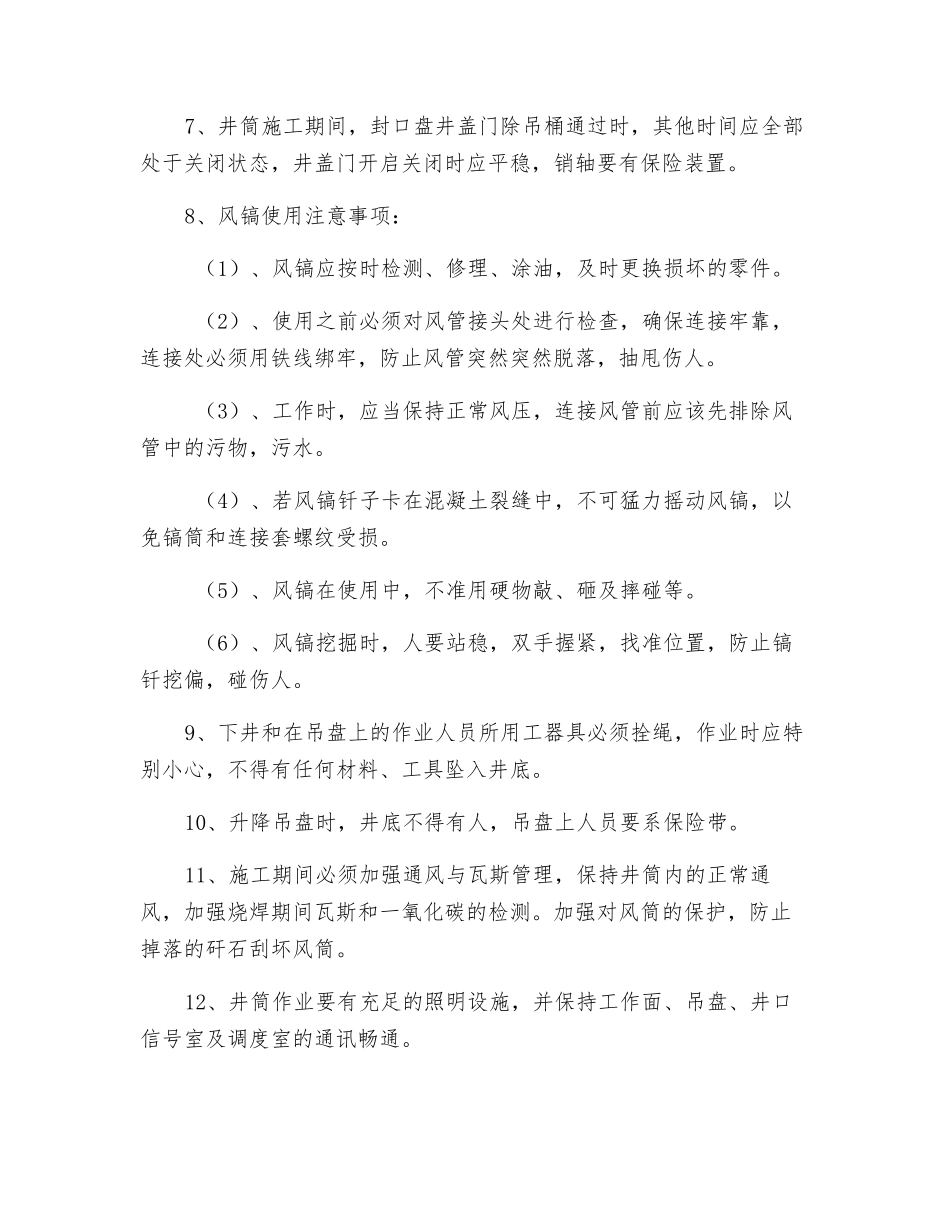

四、安全技术措
