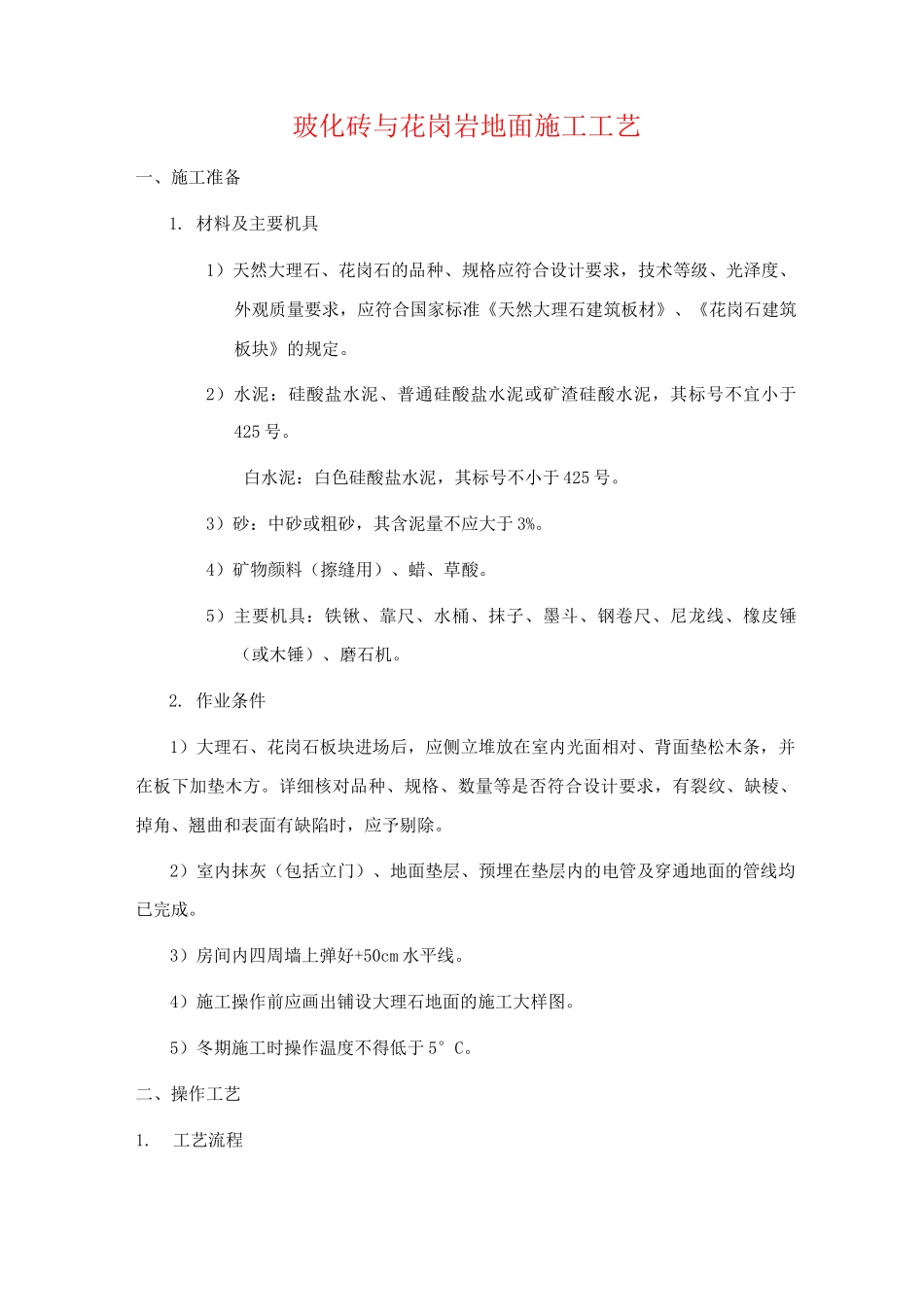

玻化砖与花岗岩地面施工工艺一、施工准备1
材料及主要机具1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板块》的规定
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸水泥,其标号不宜小于425 号
白水泥:白色硅酸盐水泥,其标号不小于 425 号
3)砂:中砂或粗砂,其含泥量不应大于 3%
4)矿物颜料(擦缝用)、蜡、草酸
5)主要机具:铁锹、靠尺、水桶、抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、磨石机
作业条件1)大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫木方
详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除
2)室内抹灰(包括立门)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成
3)房间内四周墙上弹好+50cm 水平线
4)施工操作前应画出铺设大理石地面的施工大样图
5)冬期施工时操作温度不得低于 5°C
二、操作工艺1
工艺流程准备工作 T 试拼 T 弹线 T 试排 T 刷水泥浆及铺砂浆结合层^铺大理石板块(或花岗石板块)T 灌缝、擦缝 T 打蜡2
准备工作1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞、边角等部位之间的关系
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫洁净
试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐
