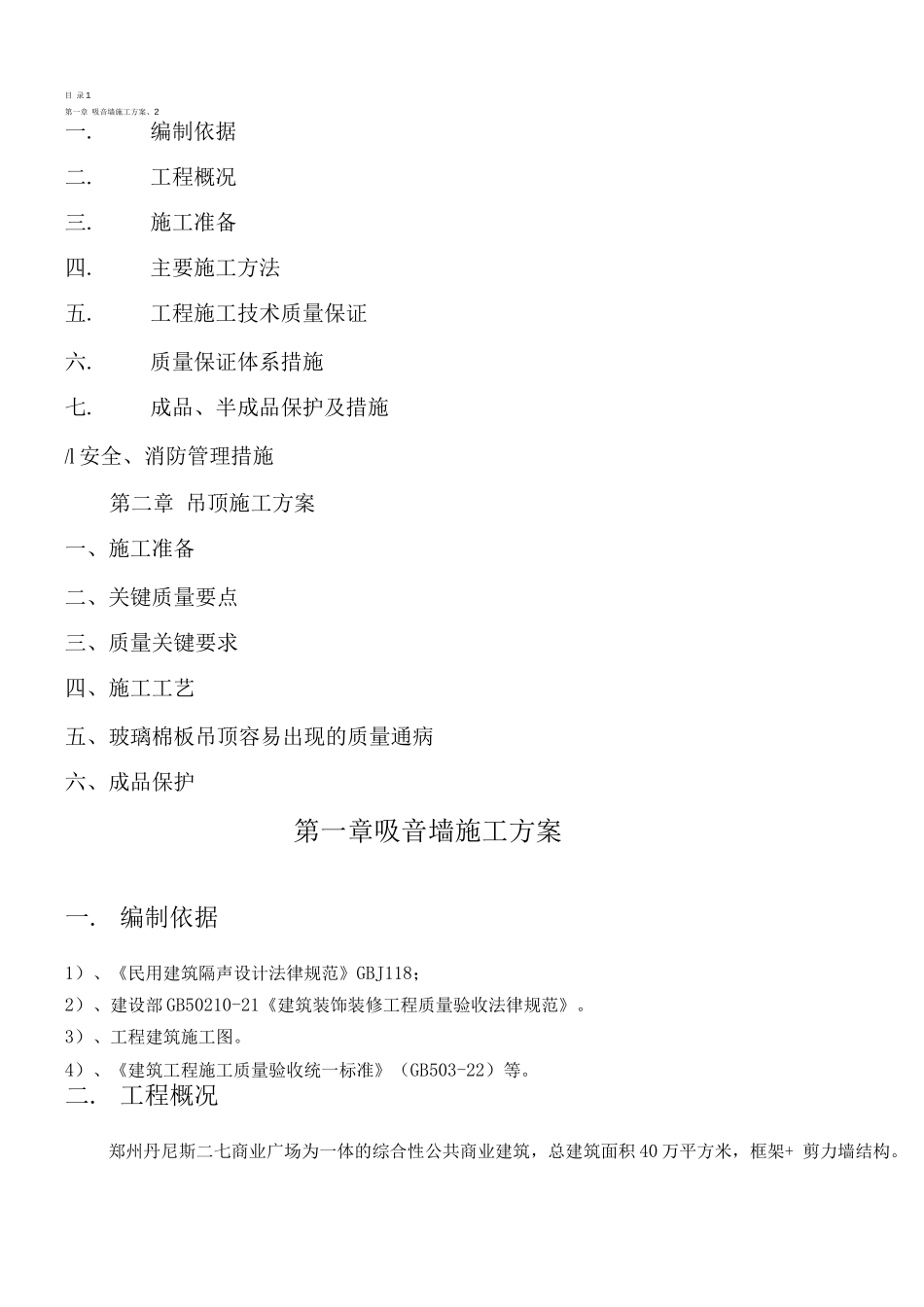

郑州丹尼斯二七商业广场工程机房吸音工程施工方案审批审核编 制O 郑州市第一建筑工程集团有限公司第十三项目部0机房吸音工程施工方案 0目 录 1第一章 吸音墙施工方案、2一.编制依据二.工程概况三.施工准备四.主要施工方法五.工程施工技术质量保证六.质量保证体系措施七.成品、半成品保护及措施/l 安全、消防管理措施第二章 吊顶施工方案一、施工准备二、关键质量要点三、质量关键要求四、施工工艺五、玻璃棉板吊顶容易出现的质量通病六、成品保护第一章吸音墙施工方案一. 编制依据1)、《民用建筑隔声设计法律规范》GBJ118;2)、建设部 GB50210-21《建筑装饰装修工程质量验收法律规范》。3)、工程建筑施工图。4)、《建筑工程施工质量验收统一标准》(GB503-22)等。二. 工程概况郑州丹尼斯二七商业广场为一体的综合性公共商业建筑,总建筑面积 40 万平方米,框架+ 剪力墙结构。吸音墙面施工范围为空调机房、排风机房、新风机房、送风机房等部位。三. 施工准备1、进场准备:进场前组织各专业人员熟悉施工场地,办理进场手续,组织项目部管理班子及相关人员 做好安全教育、考察、材料存放及住食场地,搭接临时水、电设施。2、消防安全准备:根据施工以及住食场所,安放好消防火器、检查施工人员安全帽、配备总包方 指定的专用配电箱。3、劳动力准备:需根据施工计划分部分项的工作顺序和工期要求,酌情适量安排施工队伍进场, 在队伍进场前组织培训教育,进行上岗前安全考核。4、施工机械的准备:根据施工组织设计的施工方法,施工进度计划做出详尽的机械设备数量配置 表报项目部审核。5、材料进场准备:根据合同及招标文件规定的要求,以及甲方封样的产品,拟定进场计划,材料 到施工场地,须经业主、监理、总包认可,验收合格后方可使用。6、施工技术准备:进场前由项目部组织专业相关人员,熟悉现场和图纸,讨论各部位难点及做法, 认真做好技术交底。7、吸音墙材料规格技术参数竖向墙体龙骨:木龙骨 40 x 40mm横向次龙骨:木龙骨 40 x 40mm铝板网:6 x 12 x 0.6mm吸音玻璃棉:40 型容重 32/kg2铝合金压条:20 x0.4mm四.主要施工方法一、木龙骨铝板网吸音墙面1、施工方法工艺流程:墙面基层处理一一干铺 350 号沥青油毡一层一一•单线分档一一装竖龙骨一一装横 档次龙骨一一用钉纸面石膏板一一粘贴超细玻璃棉毡一一封玻纤防尘布一一装铝板网一一压条、 铝角收一一质量检验。根据各房间建筑地面标高,在其...
