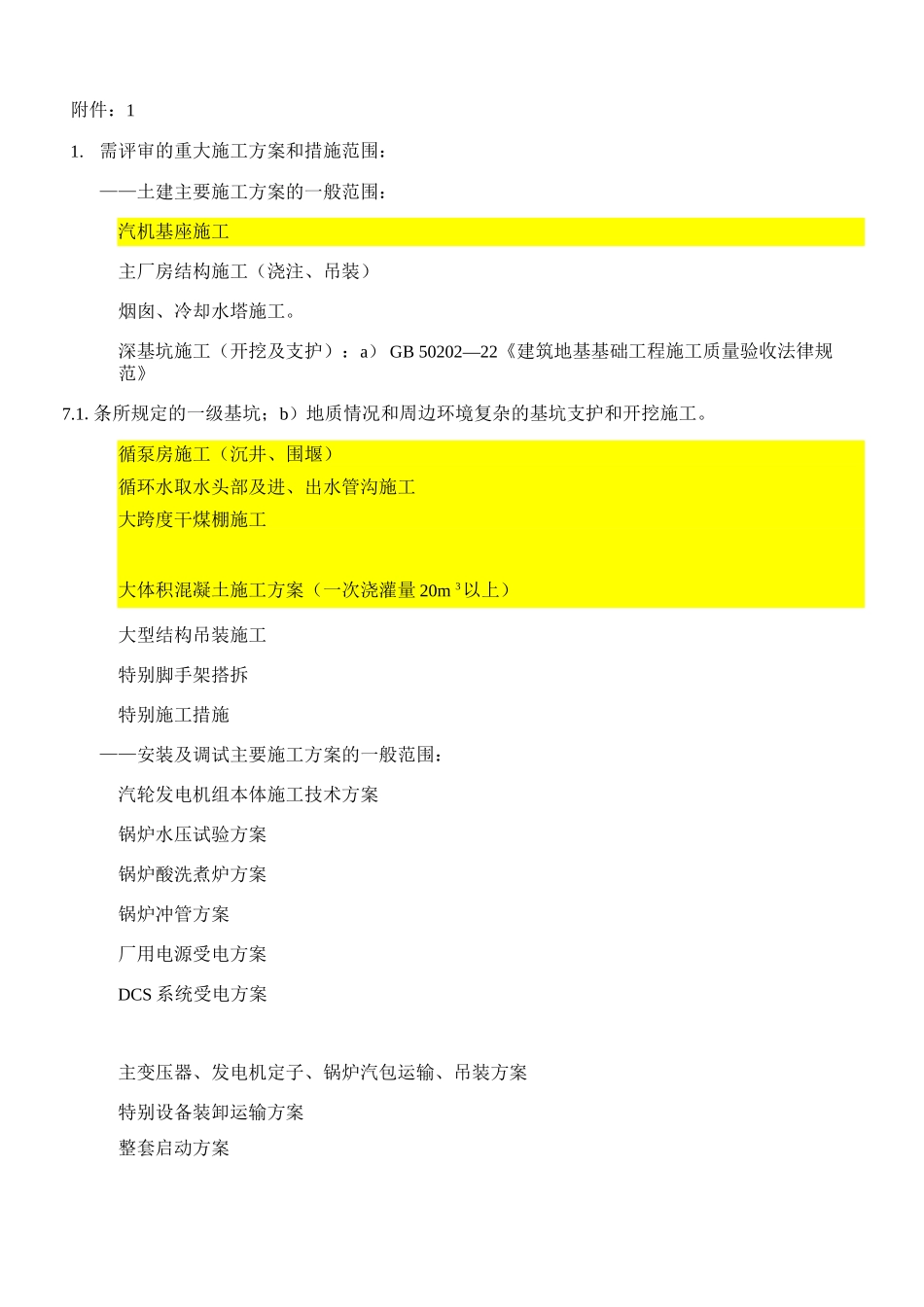

附件:11.需评审的重大施工方案和措施范围:——土建主要施工方案的一般范围:汽机基座施工主厂房结构施工(浇注、吊装)烟囱、冷却水塔施工。深基坑施工(开挖及支护):a ) GB 50202—22《建筑地基基础工程施工质量验收法律规范》7.1.条所规定的一级基坑;b)地质情况和周边环境复杂的基坑支护和开挖施工。循泵房施工(沉井、围堰)循环水取水头部及进、出水管沟施工大跨度干煤棚施工大体积混凝土施工方案(一次浇灌量 20m 3以上)大型结构吊装施工特别脚手架搭拆特别施工措施——安装及调试主要施工方案的一般范围:汽轮发电机组本体施工技术方案锅炉水压试验方案锅炉酸洗煮炉方案锅炉冲管方案厂用电源受电方案DCS 系统受电方案主变压器、发电机定子、锅炉汽包运输、吊装方案特别设备装卸运输方案整套启动方案汽轮机甩负荷试验方案其他公司或项目部认为有必要评审的方案和措施。2.一般施工方案◎对于一般施工方案,施工承包商、调试承包商亦应于项目实施前一个月编制完成,经本项目 工程、安全、质量管理部门会签、项目技术负责人审批后,填写方案(措施)报审表报送项目监 理机构。◎项目监理机构收到承包商报来的一般施工方案后组织评审,项目公司、工程公司项目部和相 关承包商可派员参加。由项目监理机构把评审意见形成会议纪要返回编制单位,并由编制单位按 评审意见修订。修改或调整后的施工方案和技术措施经项目监理机构确认后,正式发布作为施工 依据。承包商必须上报监理单位及项目部批准、评审的施工方案或作业指导书范围(此清单是根据初 步设计资料编制,实际工程中方案不限于此,需要增加时,承包商必须补充上报。“/”为审批级 别,评审打“/”部分为工程公司项目部组织评审范围,其他均由监理单位划定评审范围并组织 评审)序号作业指导书或方案名称专业监理单位项目部评审1承包商施工组织设计各承包商A///1031)汽机专业施工组织专业设计汽机A///1042)汽机房行车运输、安装及负荷试验汽机///1053)汽机本体安装汽机///1064)汽轮机扣盖汽机///1075)发电机定子吊装就位方案汽机///1086)发电机穿转子方案汽机///1097)调节保安系统检修安装汽机//1108)汽机油系统设备检修安装汽机//1119)除氧器水箱吊装汽机///11210)给水泵组(电动、汽动)安装汽机//序号作业指导书或方案名称专业监理单位项目部评审11311)循环水泵及电动机检修安装汽机A/11412)凝汽器组合、拖运、安装汽机A/11513)主蒸汽、主给水、再热...
