电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电气线路施工方案

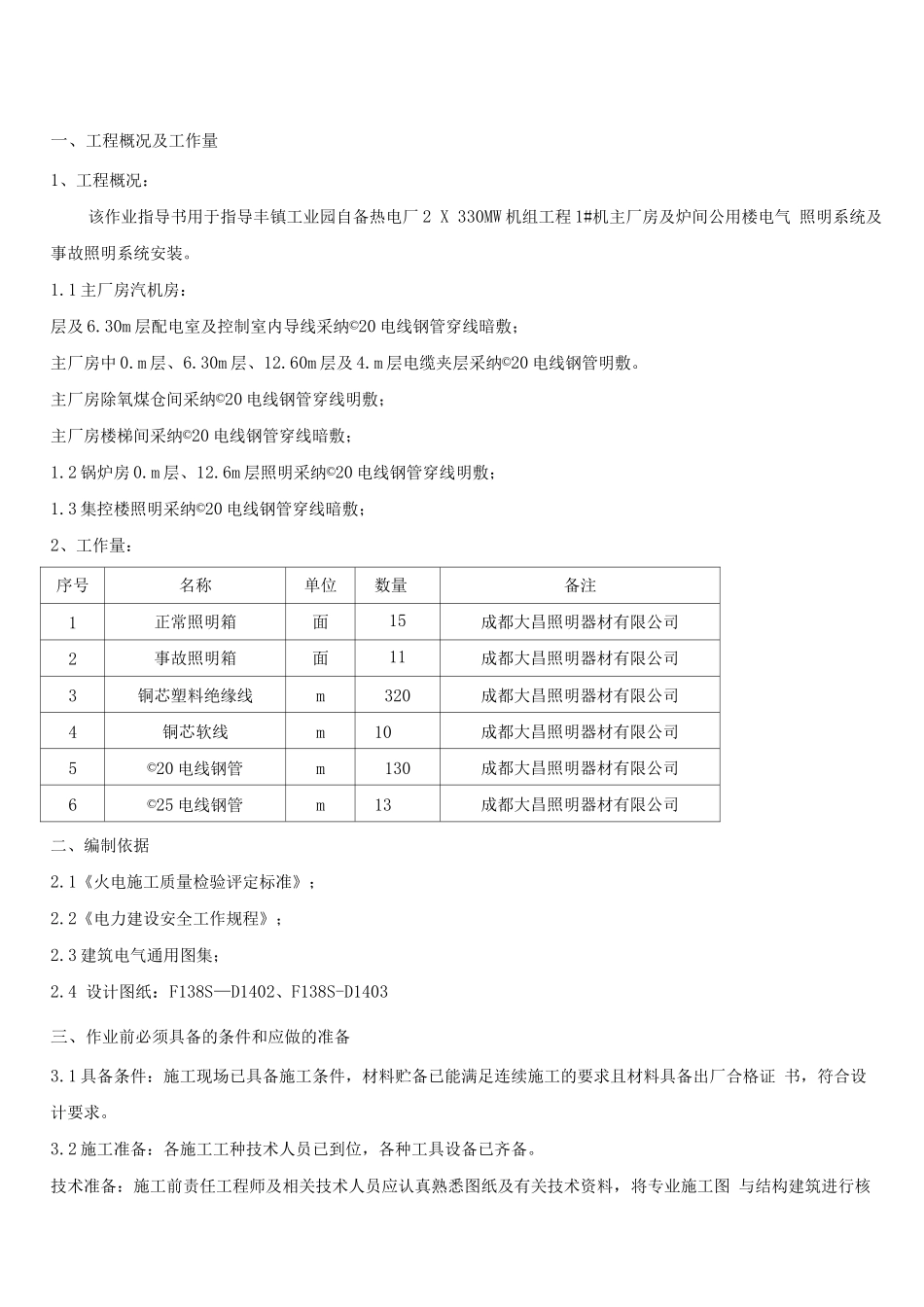

电气线路施工方案_第1页
1/9

电气线路施工方案_第2页
2/9

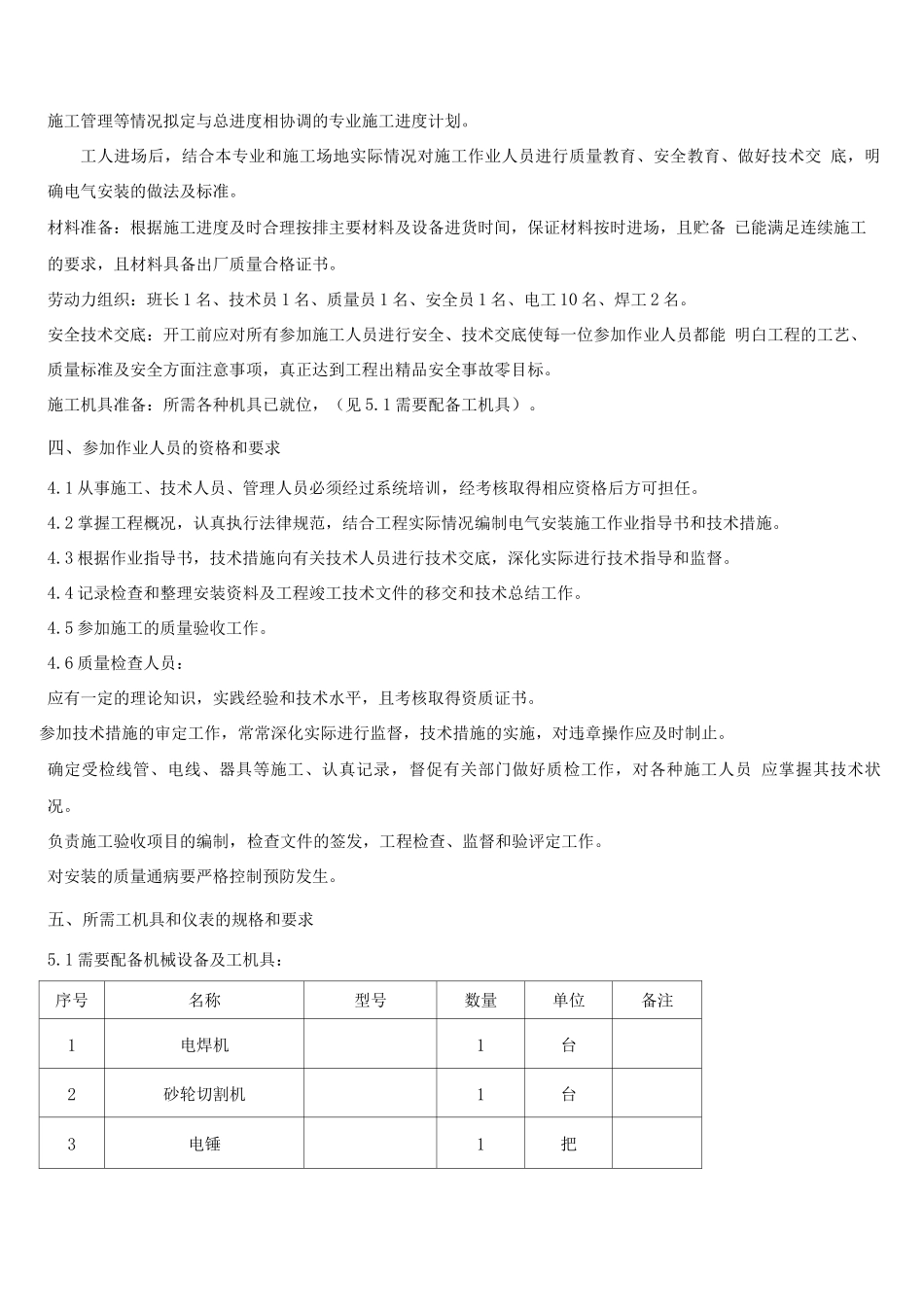

电气线路施工方案_第3页
3/9
一、工程概况及工作量1、工程概况:该作业指导书用于指导丰镇工业园自备热电厂 2 X 330MW 机组工程 1#机主厂房及炉间公用楼电气 照明系统及事故照明系统安装。1.1 主厂房汽机房:层及 6.30m 层配电室及控制室内导线采纳©20 电线钢管穿线暗敷;主厂房中 0.m 层、6.30m 层、12.60m 层及 4.m 层电缆夹层采纳©20 电线钢管明敷。主厂房除氧煤仓间采纳©20 电线钢管穿线明敷;主厂房楼梯间采纳©20 电线钢管穿线暗敷;1.2 锅炉房 0.m 层、12.6m 层照明采纳©20 电线钢管穿线明敷;1.3 集控楼照明采纳©20 电线钢管穿线暗敷;2、工作量:序号名称单位数量备注1正常照明箱面15成都大昌照明器材有限公司2事故照明箱面11成都大昌照明器材有限公司3铜芯塑料绝缘线m320成都大昌照明器材有限公司4铜芯软线m10成都大昌照明器材有限公司5©20 电线钢管m130成都大昌照明器材有限公司6©25 电线钢管m13成都大昌照明器材有限公司二、编制依据2.1《火电施工质量检验评定标准》;2.2《电力建设安全工作规程》;2.3 建筑电气通用图集;2.4 设计图纸:F138S—D1402、F138S-D1403三、作业前必须具备的条件和应做的准备3.1 具备条件:施工现场已具备施工条件,材料贮备已能满足连续施工的要求且材料具备出厂合格证 书,符合设计要求。3.2 施工准备:各施工工种技术人员已到位,各种工具设备已齐备。技术准备:施工前责任工程师及相关技术人员应认真熟悉图纸及有关技术资料,将专业施工图 与结构建筑进行核对、熟悉、流程,熟练掌握施工及验收法律规范标准。熟悉现场环境及土建进度安排。1施工管理等情况拟定与总进度相协调的专业施工进度计划。工人进场后,结合本专业和施工场地实际情况对施工作业人员进行质量教育、安全教育、做好技术交 底,明确电气安装的做法及标准。材料准备:根据施工进度及时合理按排主要材料及设备进货时间,保证材料按时进场,且贮备 已能满足连续施工的要求,且材料具备出厂质量合格证书。劳动力组织:班长 1 名、技术员 1 名、质量员 1 名、安全员 1 名、电工 10 名、焊工 2 名。安全技术交底:开工前应对所有参加施工人员进行安全、技术交底使每一位参加作业人员都能 明白工程的工艺、质量标准及安全方面注意事项,真正达到工程出精品安全事故零目标。施工机具准备:所需各种机具已就位,(见 5.1 需要配备工机具)。四、参加作业人员的资格和要求4.1 从事施工、技术人员、管理人员必须...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气线路施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
