电缆沟施工工艺

电缆沟施工工艺_第1页
1/2
电缆沟施工工艺_第2页
2/2

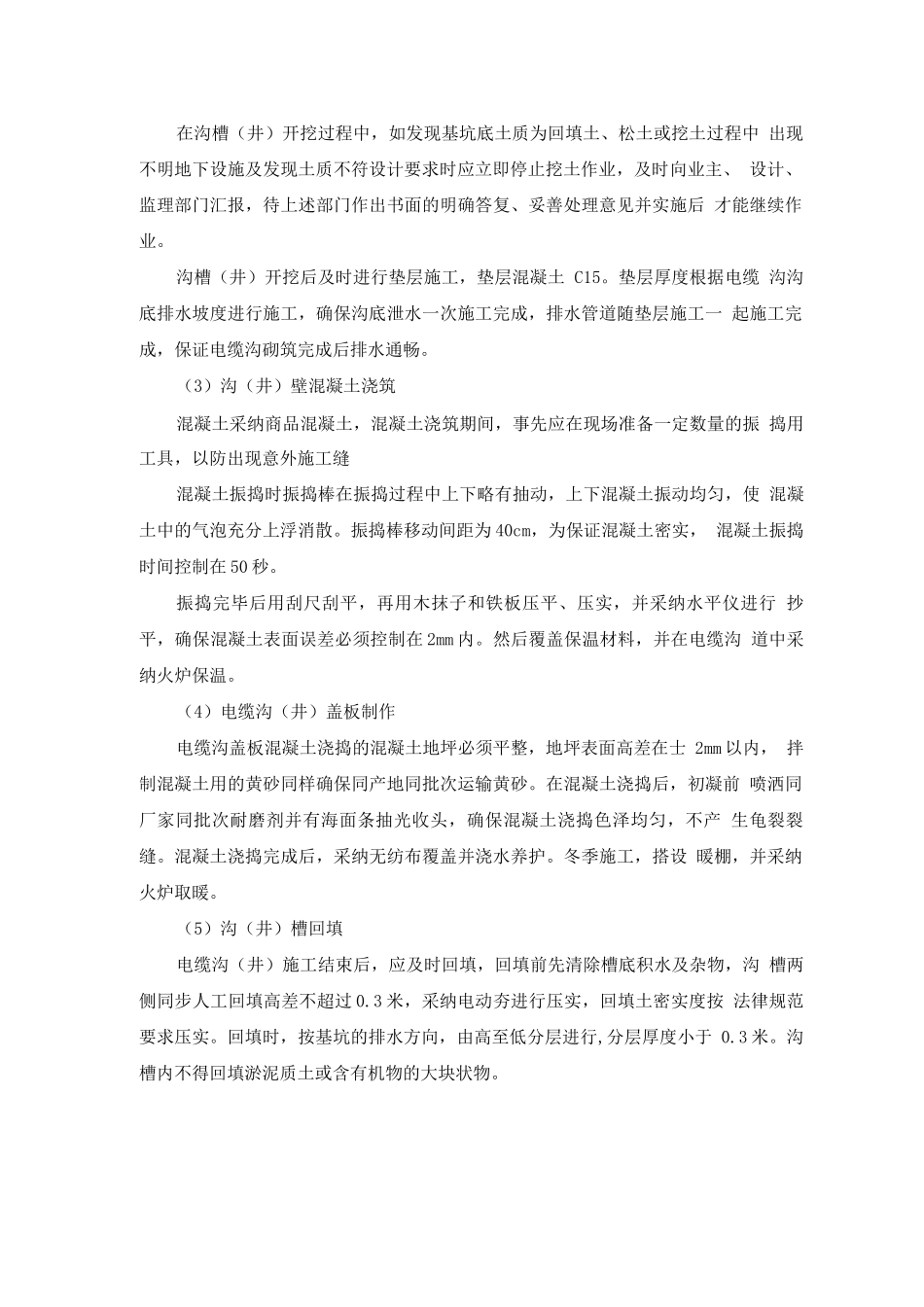

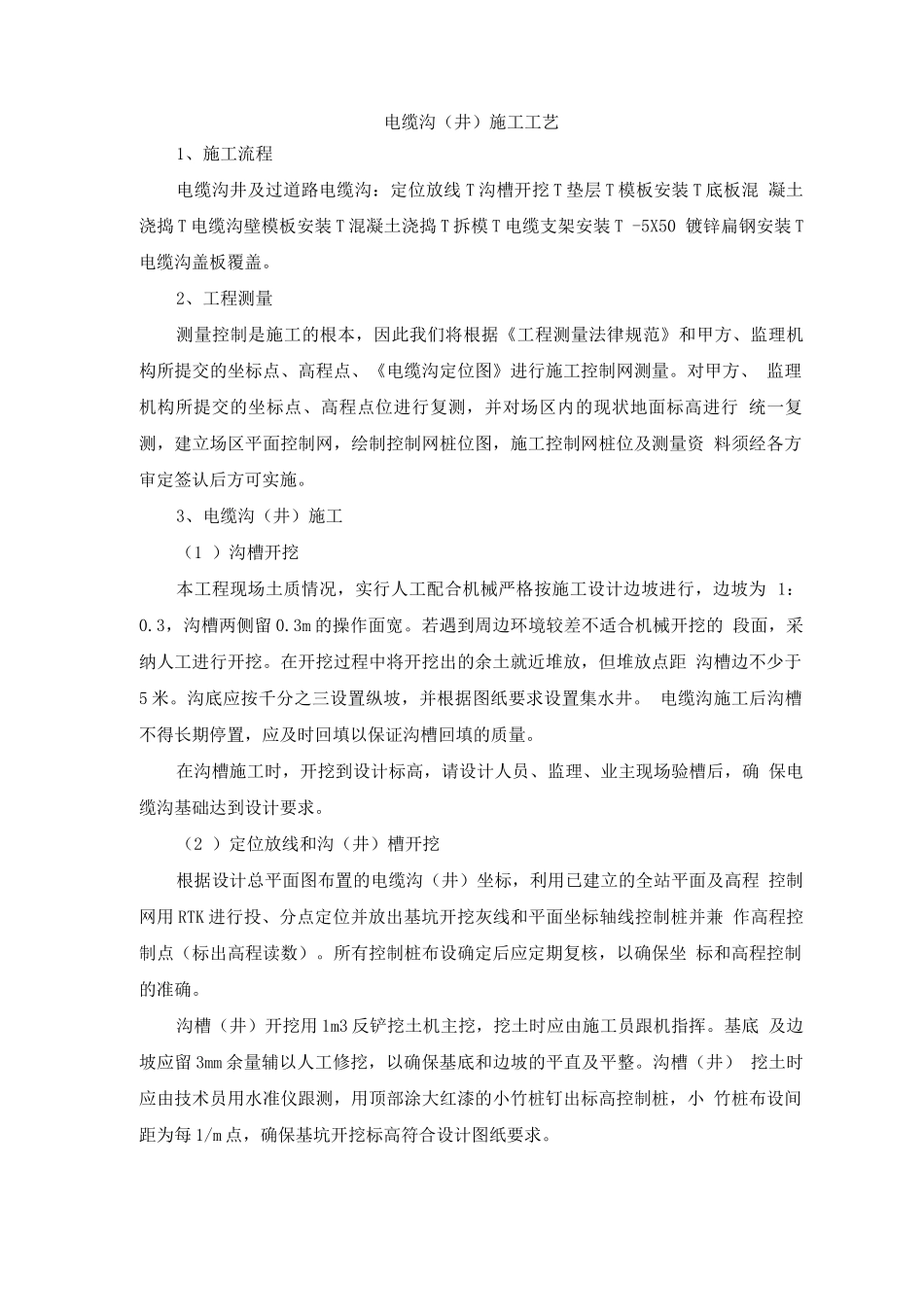

电缆沟(井)施工工艺1、施工流程电缆沟井及过道路电缆沟:定位放线 T 沟槽开挖 T 垫层 T 模板安装 T 底板混 凝土浇捣 T 电缆沟壁模板安装 T 混凝土浇捣 T 拆模 T 电缆支架安装 T -5X50 镀锌扁钢安装 T电缆沟盖板覆盖。2、工程测量测量控制是施工的根本,因此我们将根据《工程测量法律规范》和甲方、监理机 构所提交的坐标点、高程点、《电缆沟定位图》进行施工控制网测量。对甲方、 监理机构所提交的坐标点、高程点位进行复测,并对场区内的现状地面标高进行 统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资 料须经各方审定签认后方可实施。3、电缆沟(井)施工(1 )沟槽开挖本工程现场土质情况,实行人工配合机械严格按施工设计边坡进行,边坡为 1: 0.3,沟槽两侧留 0.3m 的操作面宽。若遇到周边环境较差不适合机械开挖的 段面,采纳人工进行开挖。在开挖过程中将开挖出的余土就近堆放,但堆放点距 沟槽边不少于5 米。沟底应按千分之三设置纵坡,并根据图纸要求设置集水井。 电缆沟施工后沟槽不得长期停置,应及时回填以保证沟槽回填的质量。在沟槽施工时,开挖到设计标高,请设计人员、监理、业主现场验槽后,确 保电缆沟基础达到设计要求。(2 )定位放线和沟(井)槽开挖根据设计总平面图布置的电缆沟(井)坐标,利用已建立的全站平面及高程 控制网用 RTK 进行投、分点定位并放出基坑开挖灰线和平面坐标轴线控制桩并兼 作高程控制点(标出高程读数)。所有控制桩布设确定后应定期复核,以确保坐 标和高程控制的准确。沟槽(井)开挖用 1m3 反铲挖土机主挖,挖土时应由施工员跟机指挥。基底 及边坡应留 3mm 余量辅以人工修挖,以确保基底和边坡的平直及平整。沟槽(井) 挖土时应由技术员用水准仪跟测,用顶部涂大红漆的小竹桩钉出标高控制桩,小 竹桩布设间距为每 1/m 点,确保基坑开挖标高符合设计图纸要求。在沟槽(井)开挖过程中,如发现基坑底土质为回填土、松土或挖土过程中 出现不明地下设施及发现土质不符设计要求时应立即停止挖土作业,及时向业主、 设计、监理部门汇报,待上述部门作出书面的明确答复、妥善处理意见并实施后 才能继续作业。沟槽(井)开挖后及时进行垫层施工,垫层混凝土 C15。垫层厚度根据电缆 沟沟底排水坡度进行施工,确保沟底泄水一次施工完成,排水管道随垫层施工一 起施工完成,保证电缆沟砌筑完成后排水通畅。(3)沟...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆沟施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
