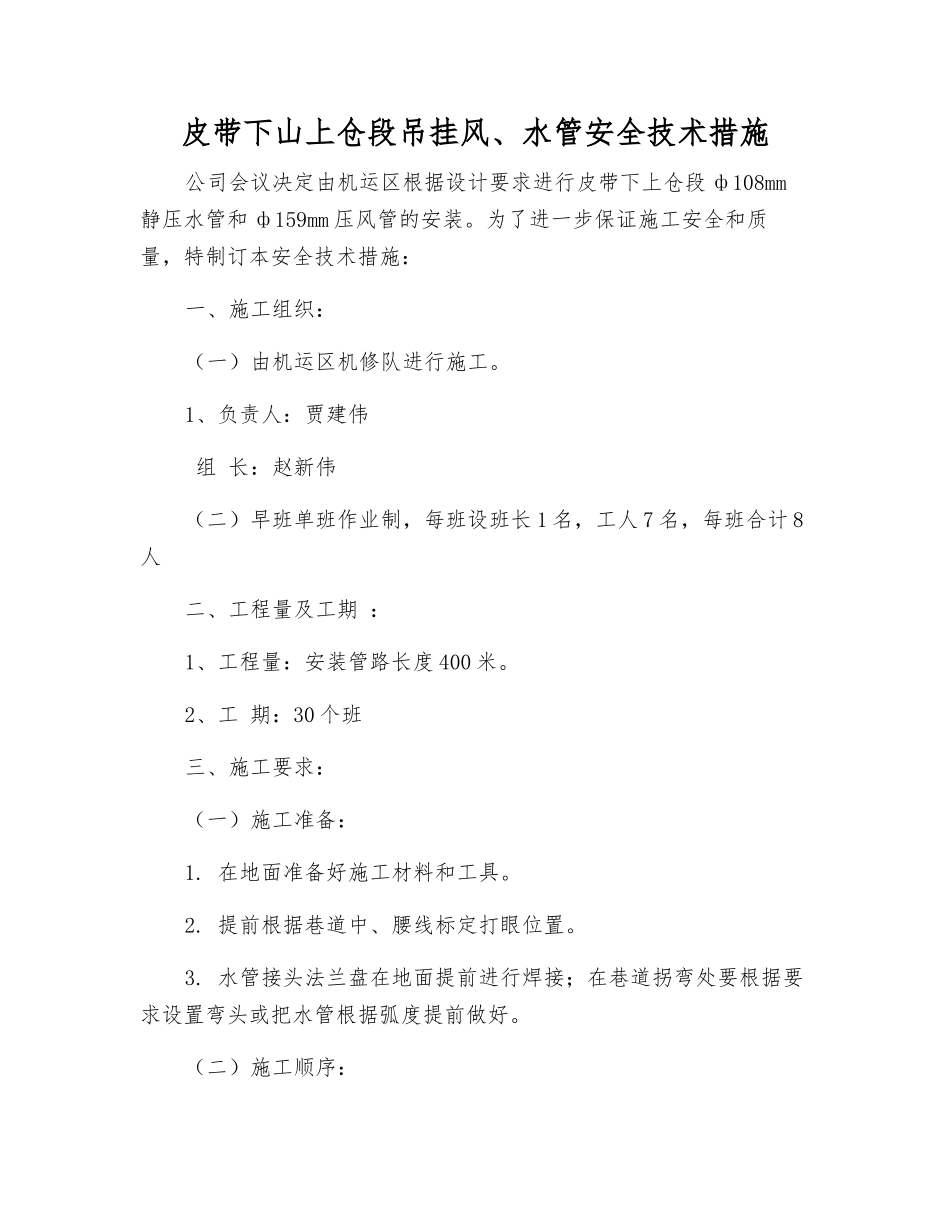

皮带下山上仓段吊挂风、水管安全技术措施公司会议决定由机运区根据设计要求进行皮带下上仓段 ф108mm静压水管和 ф159mm 压风管的安装
为了进一步保证施工安全和质量,特制订本安全技术措施:一、施工组织:(一)由机运区机修队进行施工
1、负责人:贾建伟 组 长:赵新伟(二)早班单班作业制,每班设班长 1 名,工人 7 名,每班合计 8人二、工程量及工期 :1、工程量:安装管路长度 400 米
2、工 期:30 个班三、施工要求:(一)施工准备:1
在地面准备好施工材料和工具
提前根据巷道中、腰线标定打眼位置
水管接头法兰盘在地面提前进行焊接;在巷道拐弯处要根据要求设置弯头或把水管根据弧度提前做好

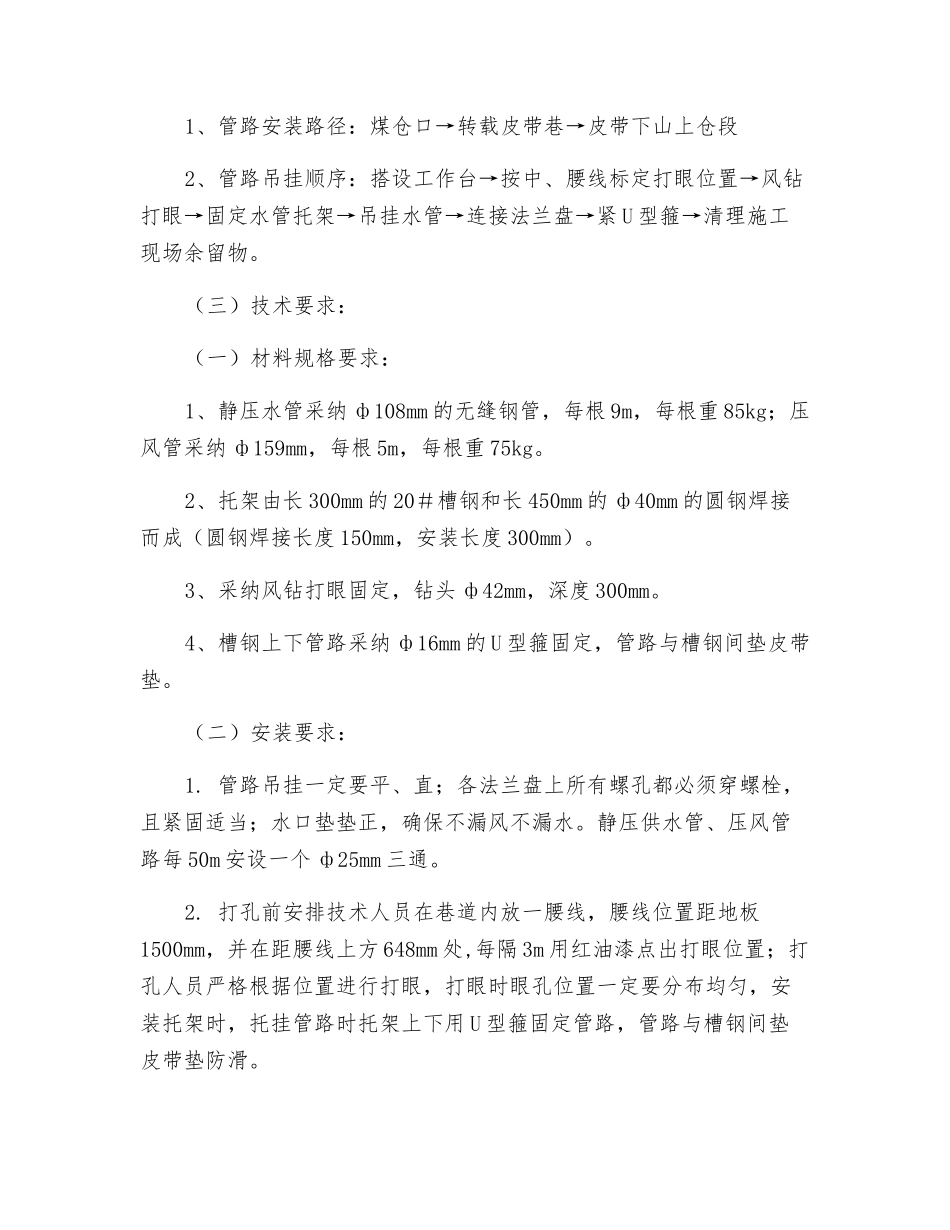

(二)施工顺序:1、管路安装路径:煤仓口→转载皮带巷→皮带下山上仓段2、管路吊挂顺序:搭设工作台→按中、腰线标定打眼位置→风钻打眼→固定水管托架→吊挂水管→连接法兰盘→紧 U 型箍→清理施工现场余留物
(三)技术要求:(一)材料规格要求:1、静压水管采纳 ф108mm 的无缝钢管,每根 9m,每根重 85kg;压风管采纳 ф159mm,每根 5m,每根重 75kg
2、托架由长 300mm 的 20#槽钢和长 450mm 的 ф40mm 的圆钢焊接而成(圆钢焊接长度 150mm,安装长度 300mm)
3、采纳风钻打眼固定,钻头 ф42mm,深度 300mm
4、槽钢上下管路采纳 ф16mm 的 U 型箍固定,管路与槽钢间垫皮带垫
(二)安装要求:1
管路吊挂一定要平、直;各法兰盘上所有螺孔都必须穿螺栓,且紧固适当;水口垫垫正,确保不漏风不漏水
静压供水管、压风管路每 50m 安设一个 ф25mm 三通
打孔前安排技术人员在巷道内放一腰线,腰线位置距地板1500mm,并在距腰线上方 648mm 处,每隔 3m 用红油漆点出打眼位置;打孔人员严格根据位置进行打
