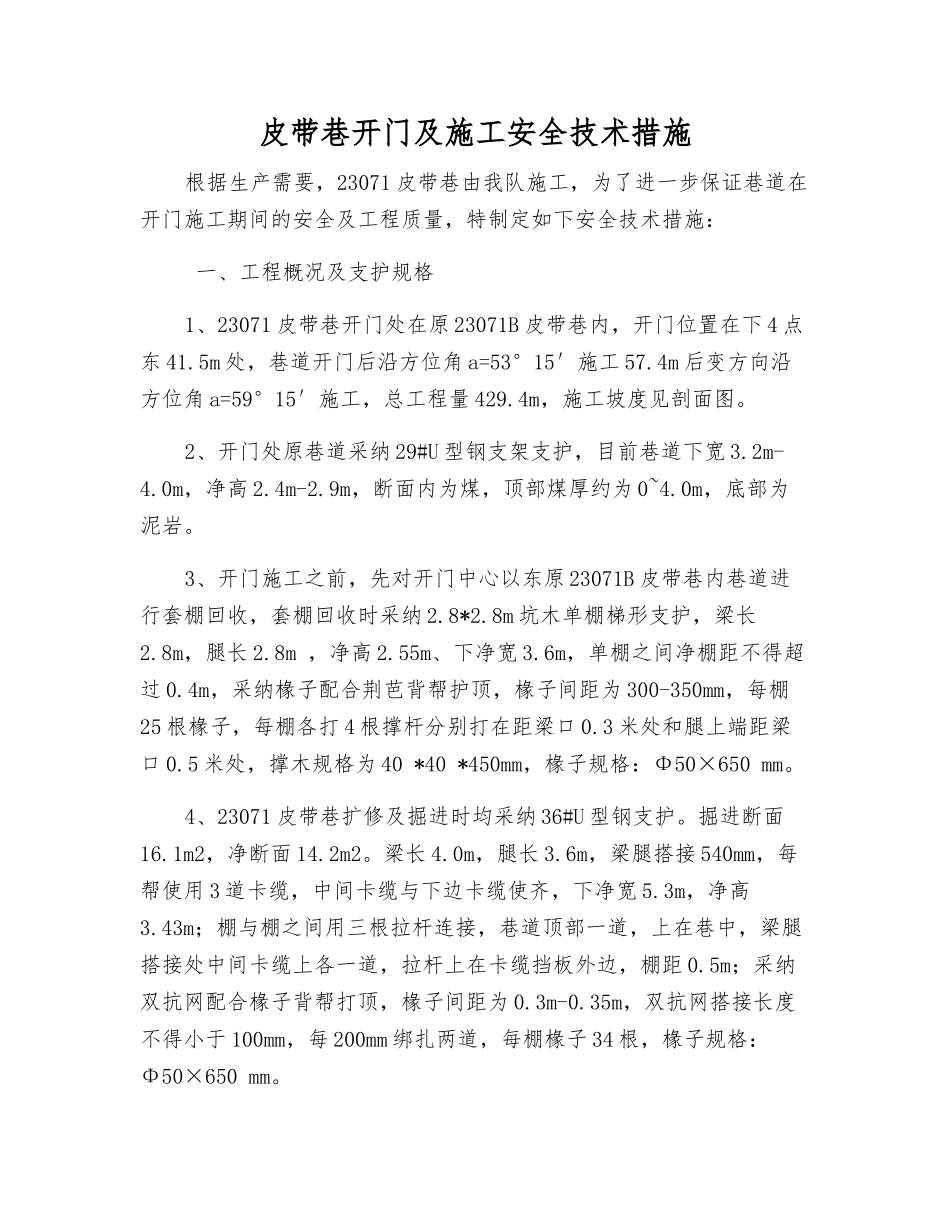

皮带巷开门及施工安全技术措施根据生产需要,23071 皮带巷由我队施工,为了进一步保证巷道在开门施工期间的安全及工程质量,特制定如下安全技术措施: 一、工程概况及支护规格1、23071 皮带巷开门处在原 23071B 皮带巷内,开门位置在下 4 点东 41
5m 处,巷道开门后沿方位角 a=53°15′施工 57
4m 后变方向沿方位角 a=59°15′施工,总工程量 429
4m,施工坡度见剖面图
2、开门处原巷道采纳 29#U 型钢支架支护,目前巷道下宽 3
0m,净高 2
9m,断面内为煤,顶部煤厚约为 0~4
0m,底部为泥岩
3、开门施工之前,先对开门中心以东原 23071B 皮带巷内巷道进行套棚回收,套棚回收时采纳 2
8m 坑木单棚梯形支护,梁长2
8m,腿长 2
8m ,净高 2
55m、下净宽 3
6m,单棚之间净棚距不得超过 0
4m,采纳椽子配合荆芭背帮护顶,椽子间距为 300-350mm,每棚25 根椽子,每棚各打 4 根撑杆分别打在距梁口 0
3 米处和腿上端距梁口 0
5 米处,撑木规格为 40 *40 *450mm,椽子规格:Φ50×650 mm
4、23071 皮带巷扩修及掘进时均采纳 36#U 型钢支护
掘进断面16
1m2,净断面 14
0m,腿长 3
6m,梁腿搭接 540mm,每帮使用 3 道卡缆,中间卡缆与下边卡缆使齐,下净宽 5
3m,净高3
43m;棚与棚之间用三根拉杆连接,巷道顶部一道,上在巷中,梁腿搭接处中间卡缆上各一道,拉杆上在卡缆挡板外边,棚距 0
5m;采纳双抗网配合椽子背帮打顶,椽子间距为 0
35m,双抗网搭接长度不得小于 100mm,每 200mm 绑扎两道,每棚椽子 34 根,椽子规格:Φ50×650 mm

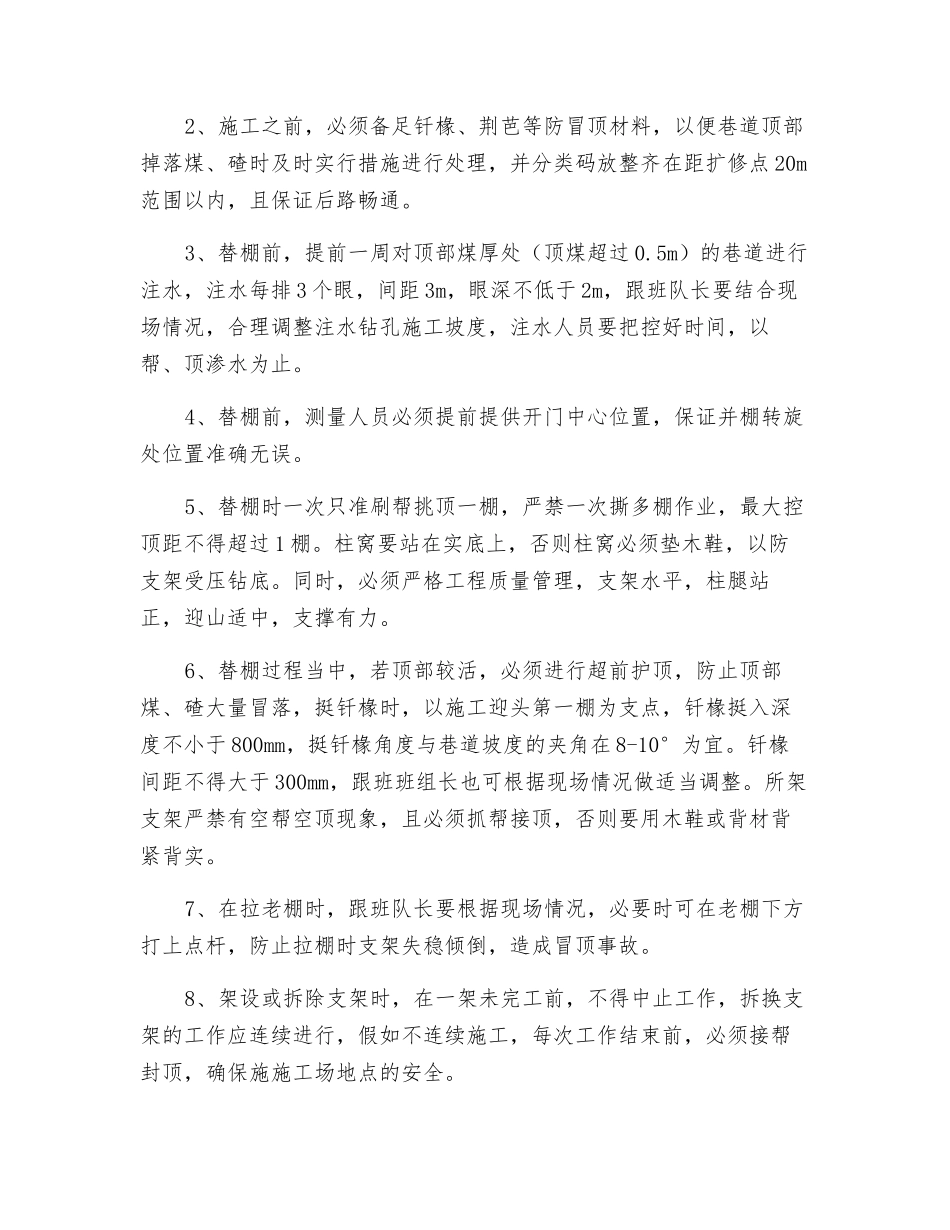

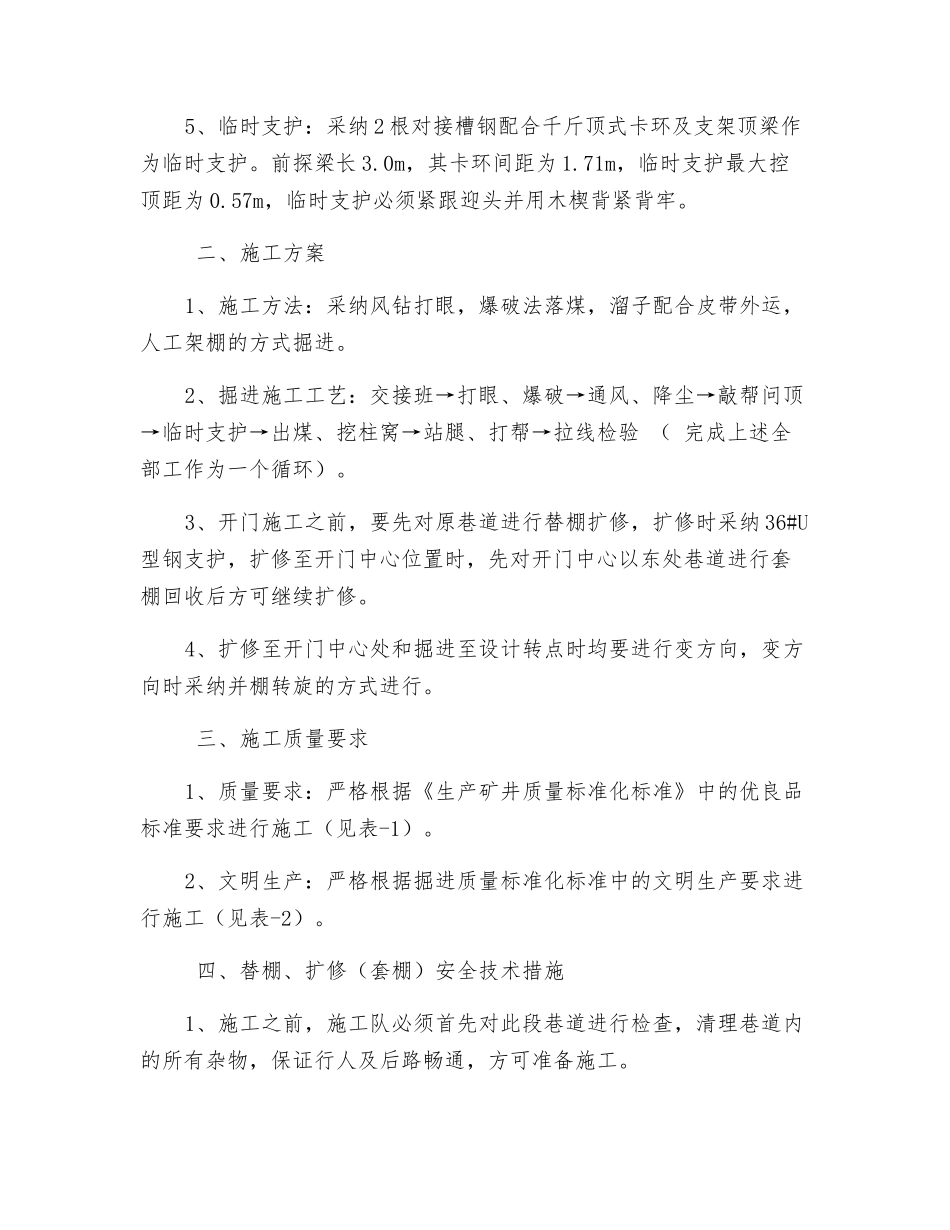

5、临时支护:采纳 2 根对接槽钢配合千斤顶式卡
