项 目 单 位 大 事 记重要包含的事项有:1

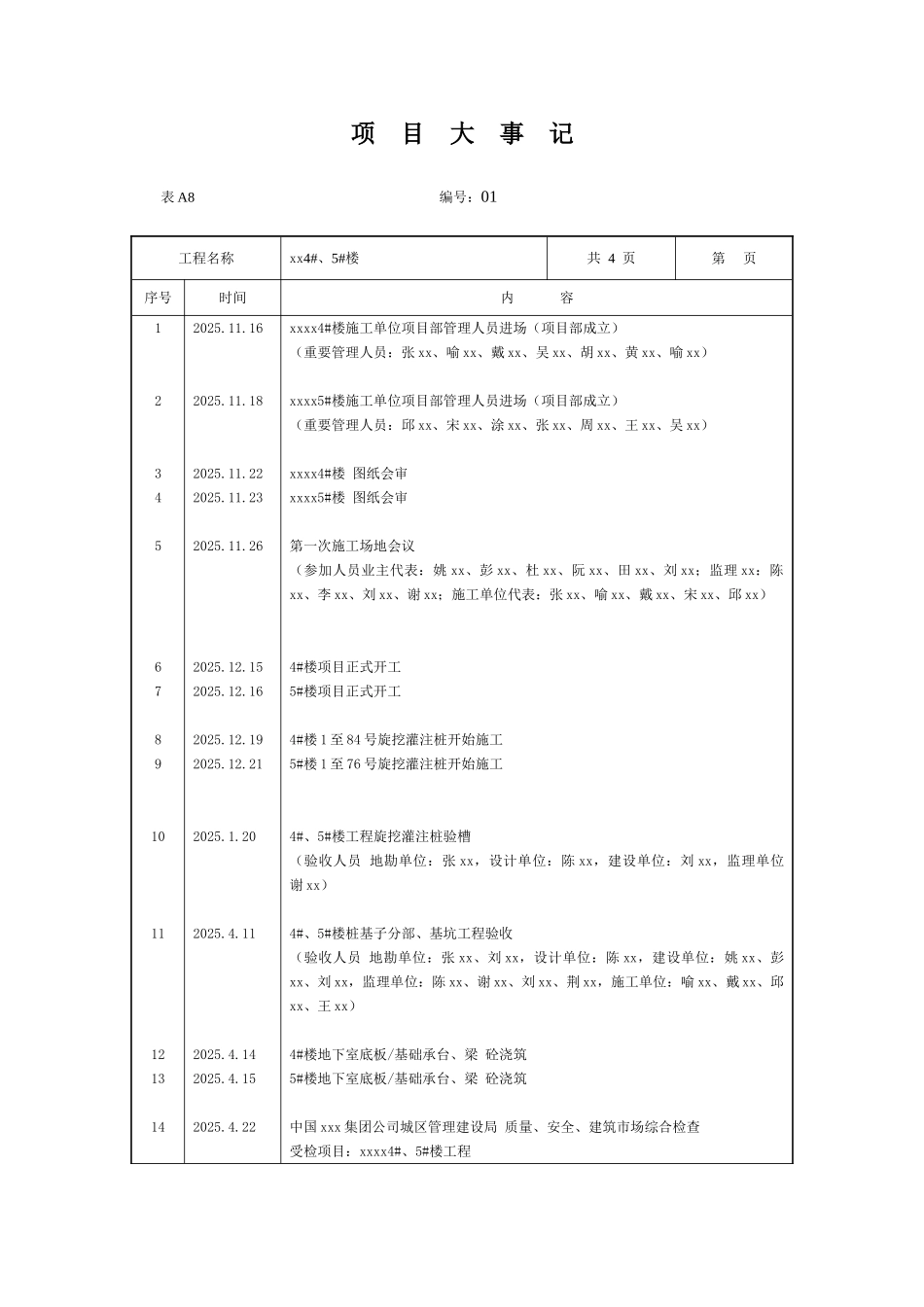

总承包单位进场,项目部成立时间;2
图纸会审时间;3
第一次施工场地会议召开时间;4
正式开工时间(施工许可证下发时间);5
危险性较大工程专家论证时间;6
基坑支护施工开始时间;7
基础施工开始时间;8
基础验槽时间;9
主体封顶;10

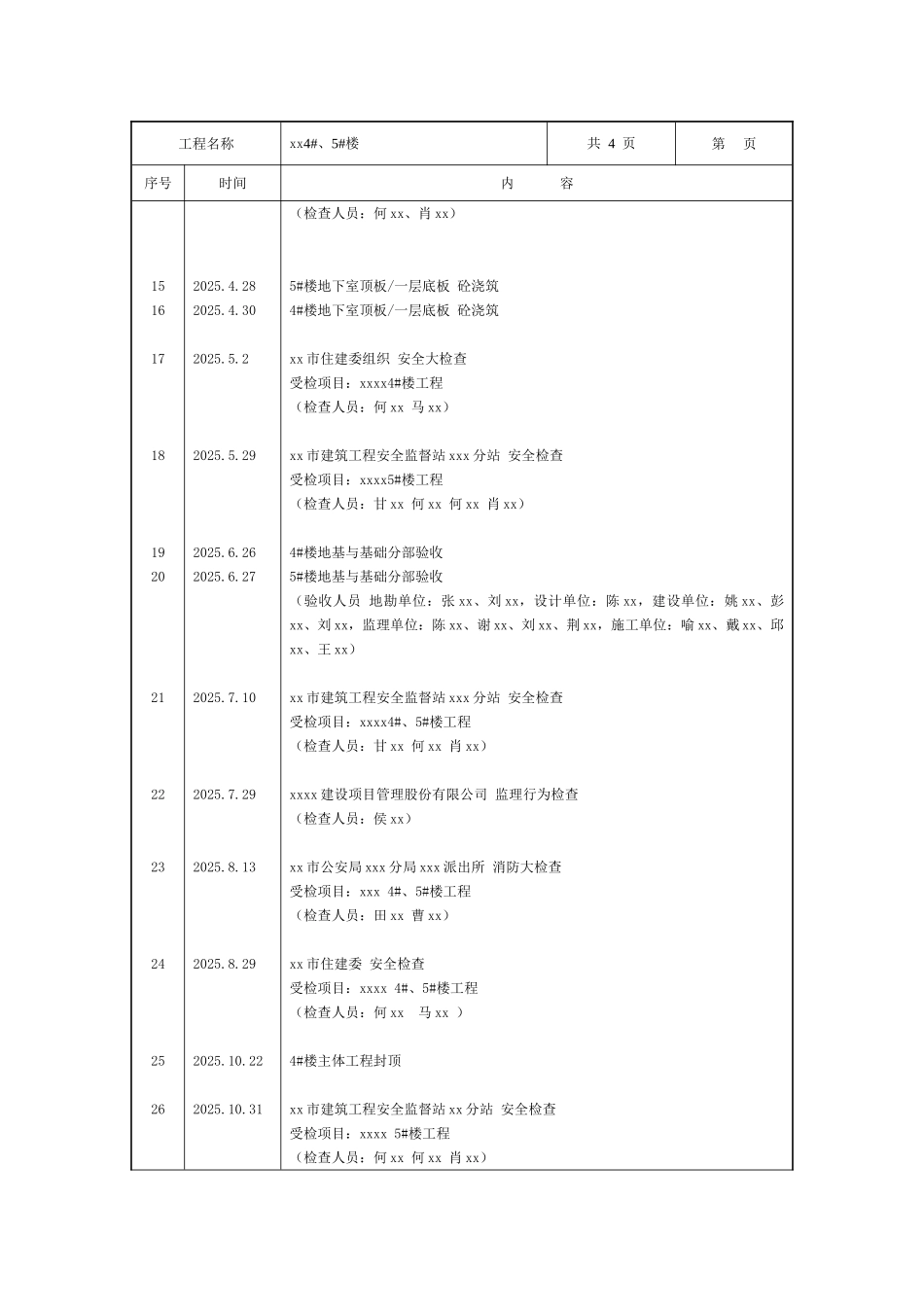

各分部工程验收时间(支护、基础、主体、节能、幕墙、分户、消防、竣工预验、竣工)11
各项重要受检时间(安全、质量、审计、工商综合执法、市场行为以及各专项检查等)项 目 大 事 记表 A8 编号:01工程名称xx4#、5#楼共 4 页第 页序号时间内 容12345678910111213142025
162025
182025
222025
232025
262025
152025
162025
192025
212025
202025
112025
142025
152025
22xxxx4#楼施工单位项目部管理人员进场(项目部成立)(重要管理人员:张 xx、喻 xx、戴 xx、吴 xx、胡 xx、黄 xx、喻 xx)xxxx5#楼施工单位项目部管理人员进场(项目部成立)(重要管理人员:邱 xx、宋 xx、涂 xx、张 xx、周 xx、王 xx、吴 xx)xxxx4#楼 图纸会审xxxx5#楼 图纸会审第一次施工场地会议(参加人员业主代表:姚 xx、彭 xx、杜 xx、阮 xx、田 xx、刘 xx;监理 xx:陈xx、李 xx、刘 xx、谢 xx;施工单位代表:张 xx、喻 xx、戴 xx、宋 xx、邱 xx)4#楼项目正式开工5#楼项目正式开工4#楼 1 至 84 号旋挖灌注桩开始施工5#楼 1 至 76 号旋挖灌注桩开始施工4#、5#楼工程旋挖灌注桩验槽(验收人员 地勘单位:张 xx,设计单位:陈 xx,建设单位:
