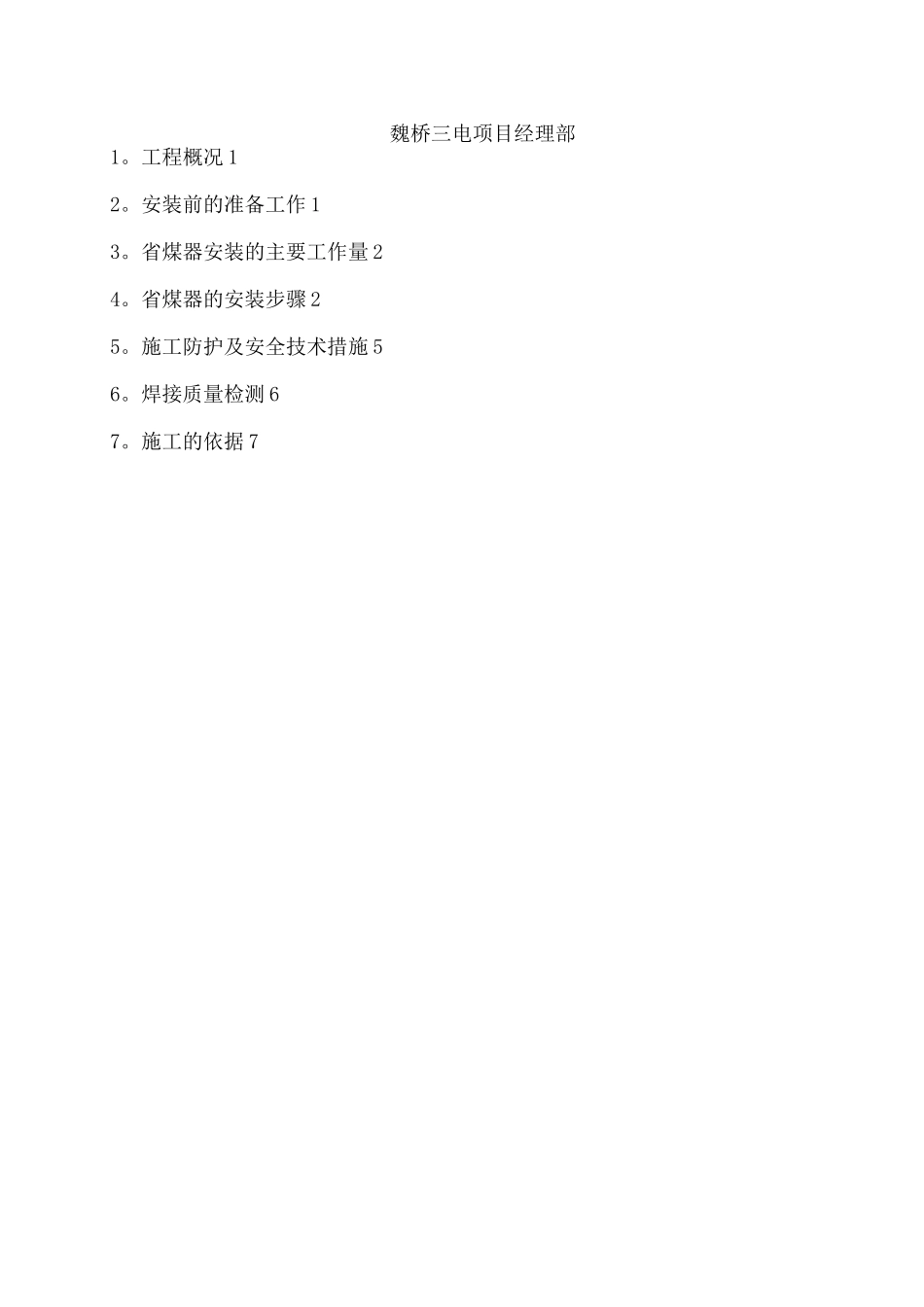

4 x 240t/h 锅炉脱硝工程省煤器安装施工方案审批:审核:编制:中节能六合天融环保科技有限公司mu”魏桥纺织股份有限桥枣矿公司魏桥三 2 蹭笋山魏桥三电项目经理部1
工程概况 12
安装前的准备工作 13
省煤器安装的主要工作量 24
省煤器的安装步骤 25
施工防护及安全技术措施 56
焊接质量检测 67
施工的依据 7一
1 工程项目名称:魏桥纺织股份有限公司热电厂 4 x 240t/h 锅炉脱硝工 程安装
2 工程项目地址:山东省邹平县魏桥镇1
3 工程范围:魏桥纺织股份有限公司热电厂 4 x 240t/h 锅炉省煤器工程 安装及空预器安装
本方案为 5、6、7、8 号省煤器安装专项施工方案
4 工程特点:本工程为改造工程,各机组脱硝系统均利用停机检修时间, 工期任务非常艰巨,前期工程和电厂生产同步,对现场的防护工作点多面广,责 任重大,需实行可靠的安全防护和文明施工措施
安装前的准备工作1
施工人员的配备:安装工 23 人,电焊工 23 人,项目经理、技术负责人、施工负责人、质量 员、焊接负责人、安全员、资料员各 1 人
施工材料的准备:安装时,所需的消耗性材料,如氧气、乙炔、砂轮片、电磨头、焊丝等 准备齐全
施工机械的准备:电焊机,角向磨光机,直向磨光机,倒链,起重机,割管器具,部分常用 工器具
施工作业具备的条件:4
1 熟悉图纸和有关资料
凡参加施工的人员,必须在施工前认真细致地阅 读已会审过的施工图纸和技术资料,了解生产工艺,明确施工要求
天融环保TALHQAD魏桥纺织股份有限公司(魏桥三电) 4 x 240t/h 锅炉脱硝工程 4
2 施工场地必须达到“三通一平"即水通、电通、路通和地面平整,施工电源接地、接零良好
3 现场施工机具设备清点并检查一遍,并根据安装的顺序放好同时做好试 运行
