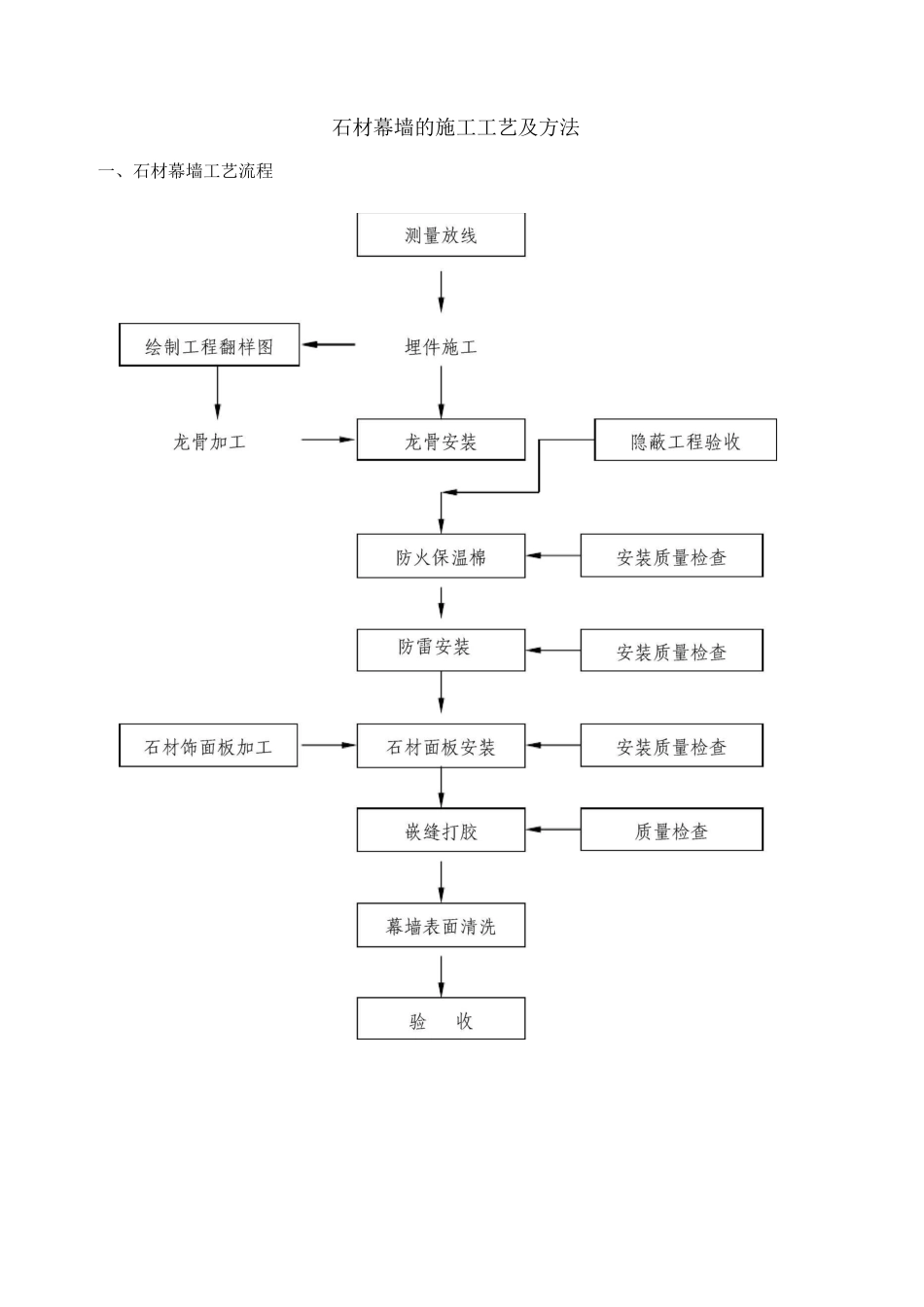

石材幕墙的施工工艺及方法一、石材幕墙工艺流程二、石材幕墙安装施工方法1、测量放线由于土建施工允许偏差较大,幕墙工程施工要求精度很高,所以不能依靠土建水平基准线,必须由基准轴线和水准点重新测量,并校正复核。根据设计在底层确定幕墙定位线和分格线位。用经纬仪或激光垂直仪将幕墙的阳角和阴角引上,并用固定在钢支架上的钢丝线作标志控制线。使用水平仪和钢卷尺等引出各层标高线。确定好每个立面的中线。测量时应控制分配测量误差,不能使误差积累。测量放线应在风力不大于 4 级情况下进行,并要采纳避风措施。放线定位后要对控制线定时校核,以确保幕墙垂直度和金属竖框位置的正确。所有外立面装饰工程应统一放基准线,并注意施工配合。2、立柱安装立柱的安装,依据放线的位置进行安装。安装立柱施工一般是从底层开始,然后逐层向上推移进行。为确保石材幕墙外立面的平整。首先将角位垂直钢丝布置好。安装施工人员依据钢丝作为定位基准,进行角位立柱的安装。立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采纳拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。先对比施工图检查主梁的加工孔位是否正确,然后用螺栓将立柱与连接件连接,调整立柱的垂直度与水平度,然后上紧螺母。立柱的前后位置依据连接件上长孔进行调节。上下依据方通长孔进行调节。立柱就位后,依据测量组所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对钢龙骨进行直线的检查,确保钢龙骨的轴线偏差。钢龙骨的安装,竖向必须留伸缩缝,每个楼层间一处,竖向伸缩缝留 20mm 间隙,采纳插芯连接,连接长度不小于 250 。在缝隙处用硅酮耐候密封胶填充。整个墙面立柱的安装尺寸误差要在控制尺寸范围内消化,误差不得向外伸延,各竖龙骨安装以靠近轴线的钢丝线为准进行分格检查。检查完毕、合格后,填写隐蔽工程验收单,报监理验收。3、保温棉安装竖向龙骨安装完毕后进行保温棉,首先将棉钉粘在混凝土墙面上。棉钉的安装每块保温棉不少于 5 个棉钉,待安装保温棉后,将棉钉打弯,带锡泊面应朝外。保温棉安装时,应拼缝密实,不留间隙,上下应错缝搭接。4、横梁的安装立柱安装好以后,检查分格情况,符合法律规范要求后进行横梁的安装,横梁根据实际情况进行断料。横梁的断料尺寸,横梁跟立柱之间应留间隙 1.5mm 左右,这样施工过程中安装比较方便,未装横料前,先进行角码的安装。横龙骨的安装,依据水平横向...
