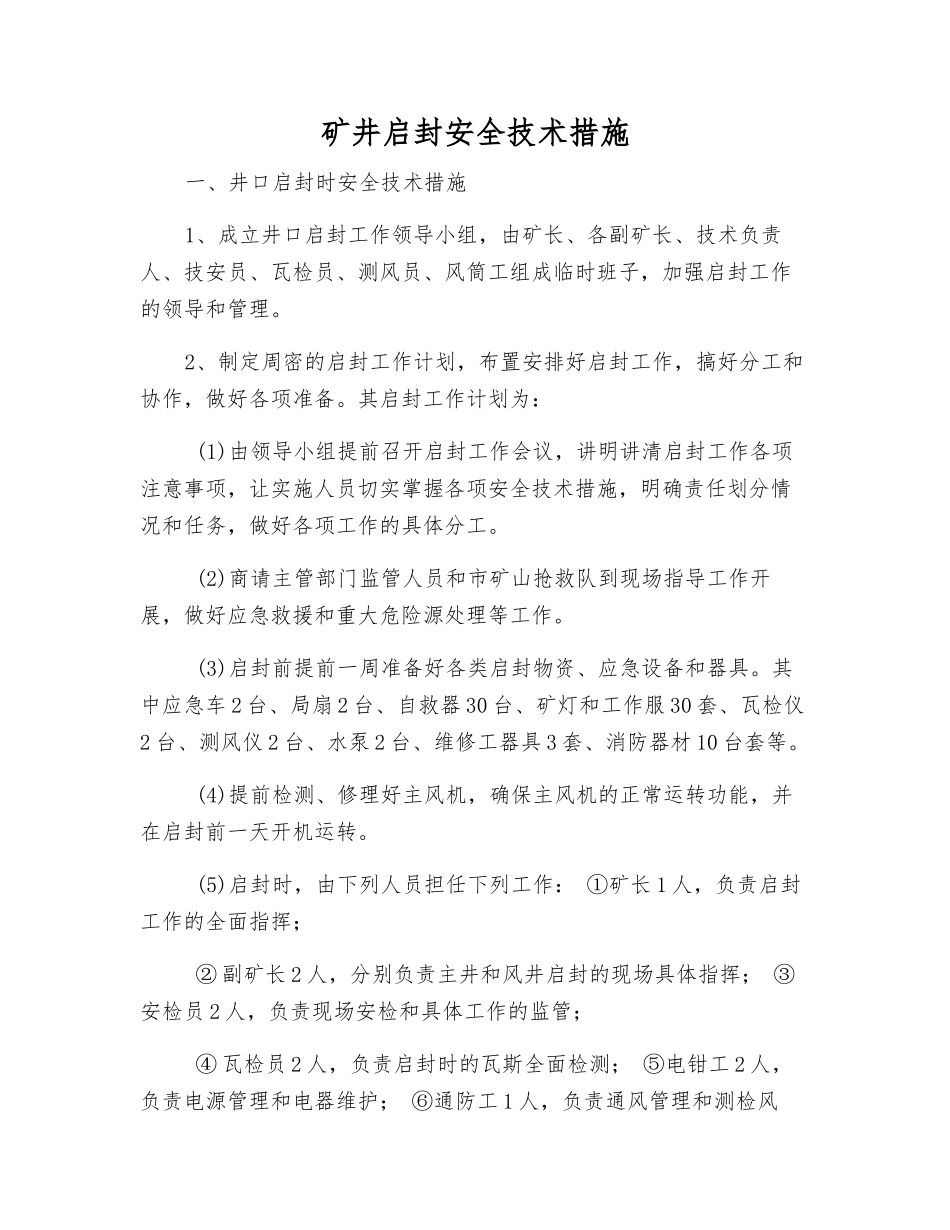

矿井启封安全技术措施一、井口启封时安全技术措施1、成立井口启封工作领导小组,由矿长、各副矿长、技术负责人、技安员、瓦检员、测风员、风筒工组成临时班子,加强启封工作的领导和管理
2、制定周密的启封工作计划,布置安排好启封工作,搞好分工和协作,做好各项准备
其启封工作计划为: (1)由领导小组提前召开启封工作会议,讲明讲清启封工作各项注意事项,让实施人员切实掌握各项安全技术措施,明确责任划分情况和任务,做好各项工作的具体分工
(2)商请主管部门监管人员和市矿山抢救队到现场指导工作开展,做好应急救援和重大危险源处理等工作
(3)启封前提前一周准备好各类启封物资、应急设备和器具
其中应急车 2 台、局扇 2 台、自救器 30 台、矿灯和工作服 30 套、瓦检仪2 台、测风仪 2 台、水泵 2 台、维修工器具 3 套、消防器材 10 台套等
(4)提前检测、修理好主风机,确保主风机的正常运转功能,并在启封前一天开机运转

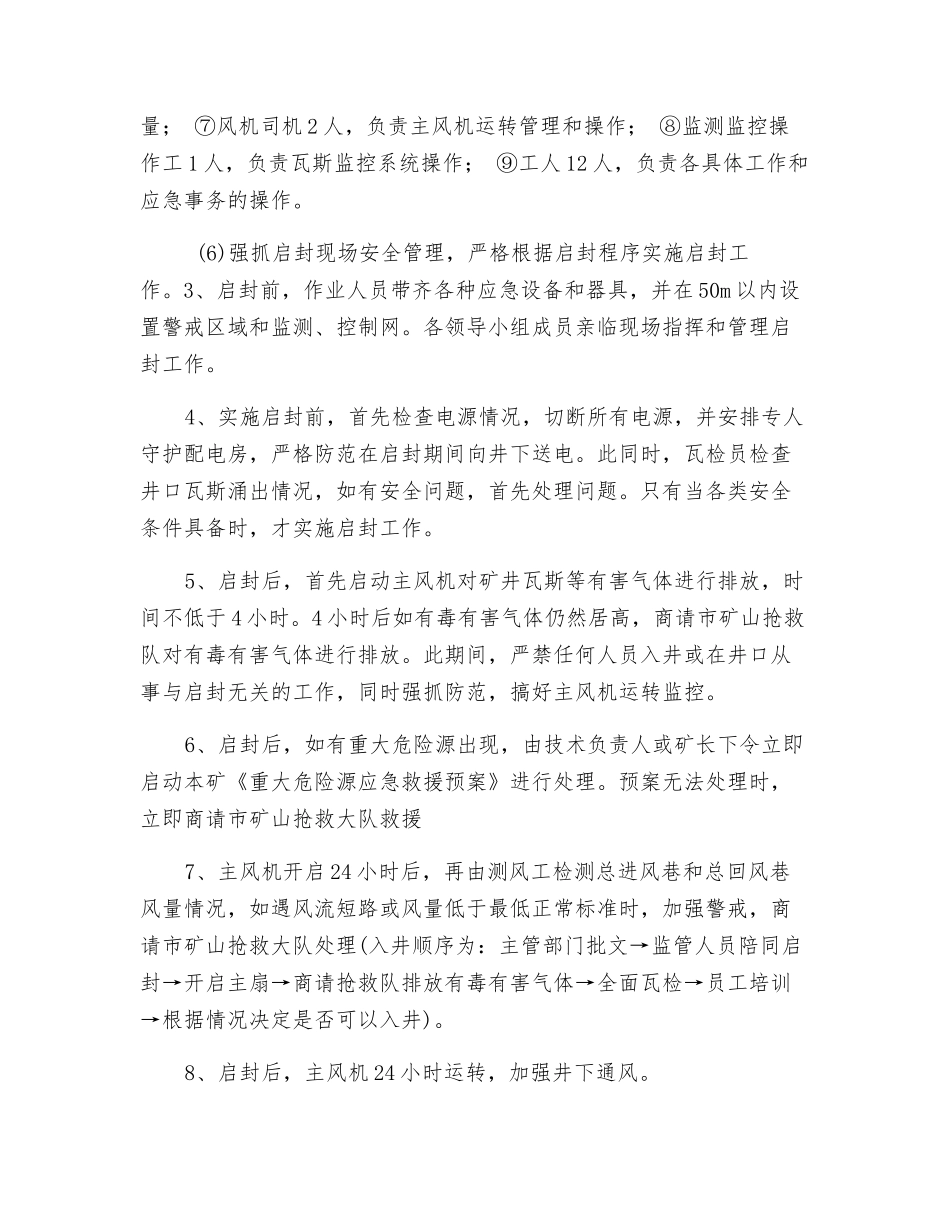

(5)启封时,由下列人员担任下列工作: ①矿长 1 人,负责启封工作的全面指挥; ② 副矿长 2 人,分别负责主井和风井启封的现场具体指挥; ③安检员 2 人,负责现场安检和具体工作的监管; ④ 瓦检员 2 人,负责启封时的瓦斯全面检测; ⑤电钳工 2 人,负责电源管理和电器维护; ⑥通防工 1 人,负责通风管理和测检风量; ⑦风机司机 2 人,负责主风机运转管理和操作; ⑧监测监控操作工 1 人,负责瓦斯监控系统操作; ⑨工人 12 人,负责各具体工作和应急事务的操作

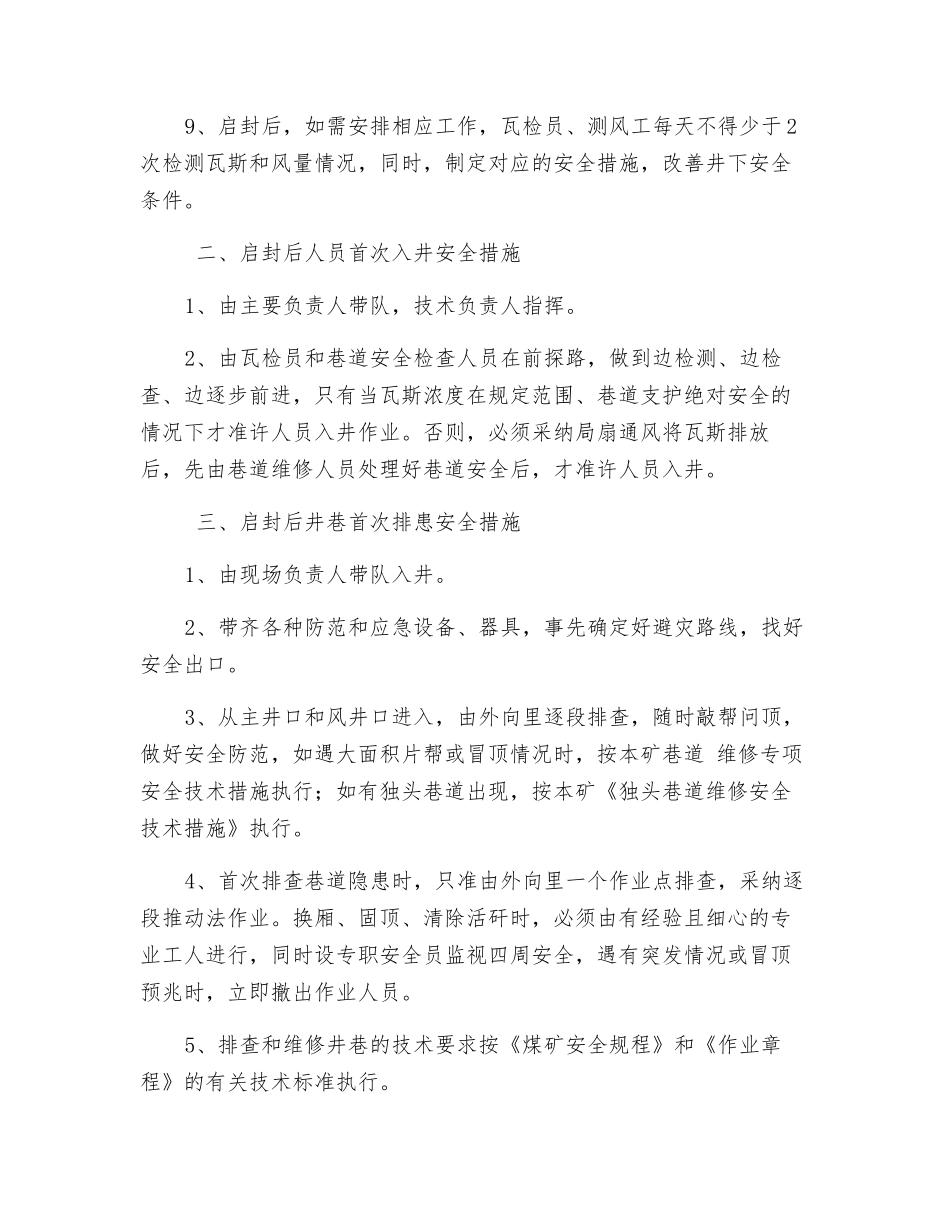

(6)强抓启封现场安全管理,严格根据启封程序实施启封工作
3、启封前,作业人员带齐各种应急设备和器具,并在 50m 以内设置警戒区域和监测、控制网
各领导小组成员亲临现场指挥和管理启封工作
4、实施启封前,首先检查电源情况,切断所有电源,并安排专人守护配电房,严格防范在启封期间向井下送电
