砌体工程施工方案与门窗洞拉结 〈与柱、墙拉结挂线砌筑清扫墙面检查垂直度刮去多余砂浆7
2 砌体工程施工技术要点7
2、1、砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用
砌筑前应根据设计要求,做好砂浆配合比,集中拌制砂浆,并按法律规范要求做砂浆试块强度试验
2、施工前,应先将基础面或楼地面按标高找平,然后按设计图纸放出墙的轴线,并立好皮数杆
3、砌筑前,应清理砌块表面的污物和所用砌块孔洞的底部毛边,检查砌块外观质量和出厂日期,不得使用断裂砌体砌筑,不准使用龄期不足 28d的砌块进行砌筑
4、加气块应从外墙转角处或定位砌块处开始
砌块应底面7

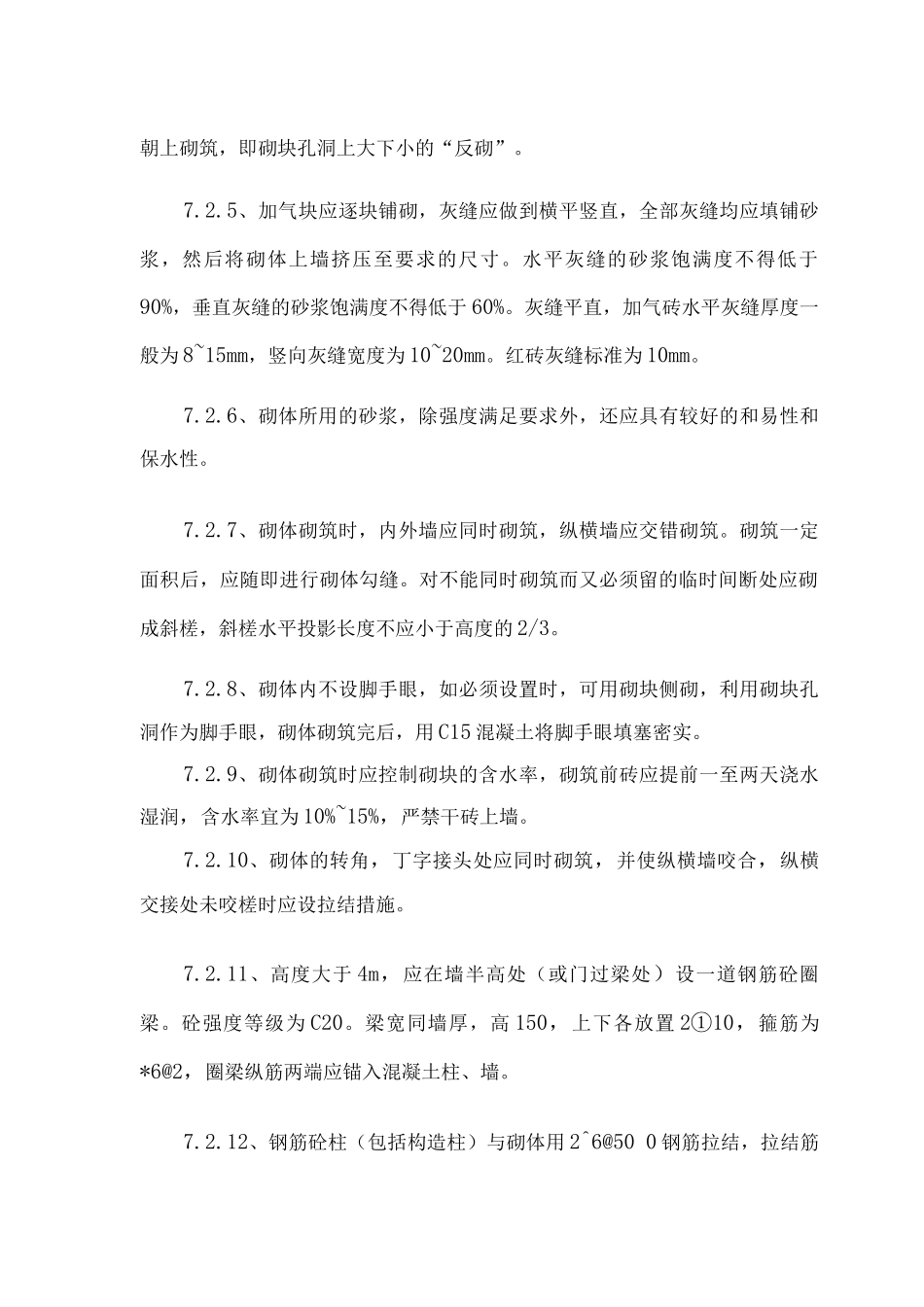

1、施工工序立皮数杆朝上砌筑,即砌块孔洞上大下小的“反砌”
5、加气块应逐块铺砌,灰缝应做到横平竖直,全部灰缝均应填铺砂浆,然后将砌体上墙挤压至要求的尺寸
水平灰缝的砂浆饱满度不得低于90%,垂直灰缝的砂浆饱满度不得低于 60%
灰缝平直,加气砖水平灰缝厚度一般为 8~15mm,竖向灰缝宽度为 10~20mm
红砖灰缝标准为 10mm
6、砌体所用的砂浆,除强度满足要求外,还应具有较好的和易性和保水性
7、砌体砌筑时,内外墙应同时砌筑,纵横墙应交错砌筑
砌筑一定面积后,应随即进行砌体勾缝
对不能同时砌筑而又必须留的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3
8、砌体内不设脚手眼,如必须设置时,可用砌块侧砌,利用砌块孔洞作为脚手眼,砌体砌筑完后,用 C15 混凝土将脚手眼填塞密实
9、砌体砌筑时应控制砌块的含水率,砌筑前砖应提前一至两天浇水湿润,含水率宜为 10%~15%,严禁干砖上墙
10、砌体的转角,丁字接头处应同时砌筑,并使纵横墙咬合,纵横交接处未咬槎时应设拉结措施
11、高度大于 4m,应在墙半高
