砌体工程一、材料要求1、砌体工程所用的材料应有产品合格证书、产品性能检测报告
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告
2、砌体产品外型美观、不缺棱掉角、表面没有缺陷
进场后按品种、规格分别堆放整齐,堆置高度不宜超过 2
3、砌筑砂浆用的水泥、水、骨料、外加剂等必须符合现行国家标准和有关规定
砂浆配合比提前试配,每一楼层或 250m3的砌体,每一种强度等级的砂浆至少制作一组(每组 6 个)试块
二、施工准备1、熟悉图纸,作好质量安全技术交底
2、弹好墙身、门窗位置线,确定地坪标高,并进行复核
3、按设计尺寸、模数、缝宽计算皮数和排数,编制排砌图,作好皮数杆
4、按设计要求预制好过梁并按部位编号
5、砌筑砖砌体时,砖应提前 1 ~ 2 天浇水湿润
三、施工工艺1、施工流程内使用完毕;当施工期间最高气温超过 30
C 时,应分别在拌成后 2h 和3h 使用完毕,严禁使用隔夜灰
(7)对墙体表面的平整度和垂直度、灰缝的厚度和饱满度应随时检查,校正偏差
每砌完一楼层后,应按法律规范进行验收,合格后方可进行下道工序
3、填充墙砌筑工艺(1)砌体施工时含水率宜控制在小于 15%,砌筑时应向砌筑面适量浇水(2)内外墙应同时砌筑,外墙转角处和纵横墙交接处的多孔烧结页岩砖应分皮咬搓,交错搭砌
多孔烧结页岩砖上下皮搭接长度不应小于多孔烧结页岩砖长度的 1/3,否则应在灰缝中增设拉结筋
临时间断处应砌成梯形斜槎,不允许留直槎
(3)多孔烧结页岩砖施工时含水率宜控制在小于 15%,砌筑时应向砌筑面适量浇水
(4)为避开墙体踢脚线部位抹灰空鼓,沿楼地面砌筑三皮普通烧结砖
(5)灰缝应横平竖直、砂浆饱满、均匀密实,水平灰缝厚度及竖向灰缝宽度分别宜为 15mm 和 20mm
砂浆饱满度:水平缝>80%;垂直缝>80%
边砌边用 PVC 塑料管或圆钢筋头勒缝

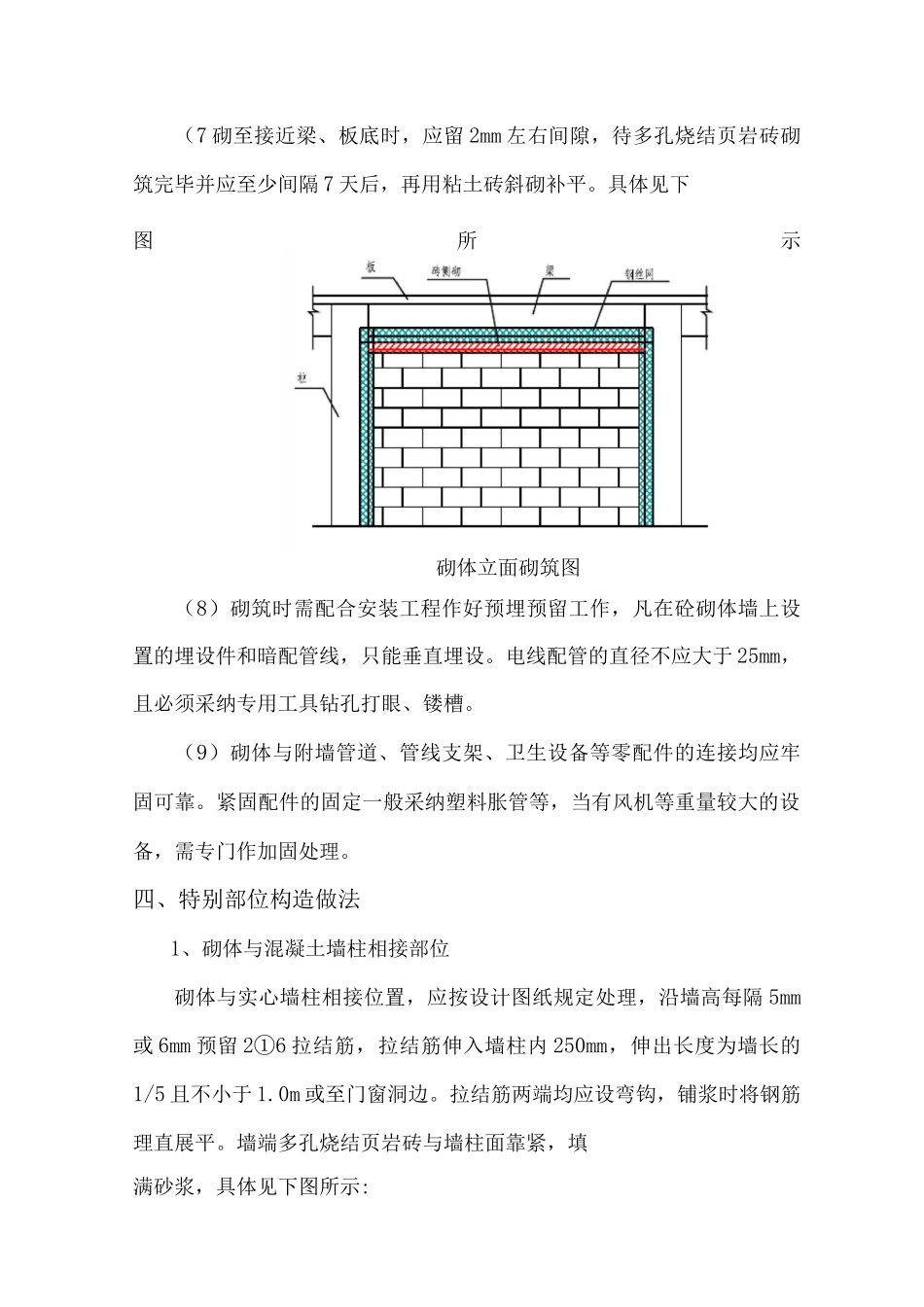

(6)砌筑时采纳满铺满
