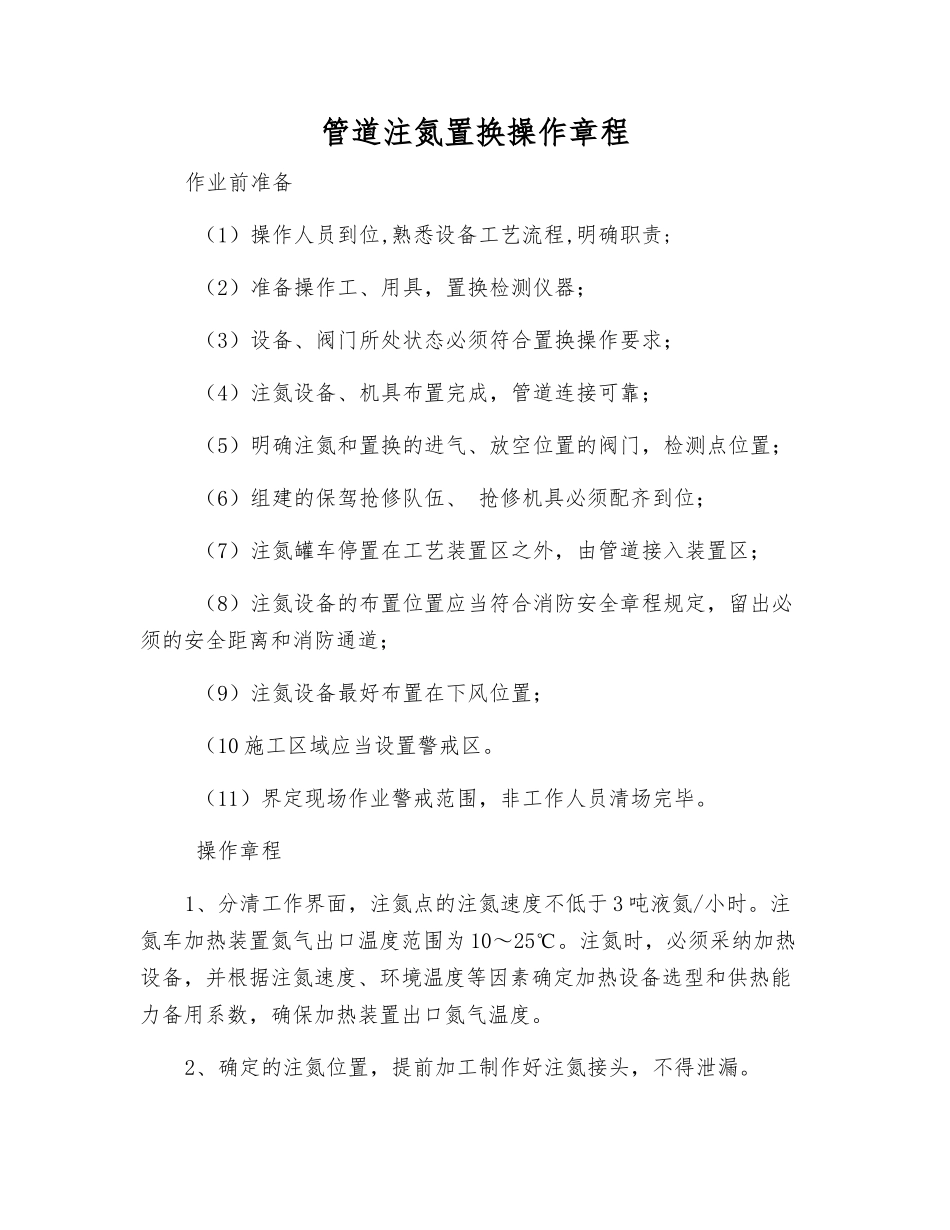

管道注氮置换操作章程作业前准备 (1)操作人员到位,熟悉设备工艺流程,明确职责; (2)准备操作工、用具,置换检测仪器; (3)设备、阀门所处状态必须符合置换操作要求; (4)注氮设备、机具布置完成,管道连接可靠; (5)明确注氮和置换的进气、放空位置的阀门,检测点位置; (6)组建的保驾抢修队伍、 抢修机具必须配齐到位; (7)注氮罐车停置在工艺装置区之外,由管道接入装置区; (8)注氮设备的布置位置应当符合消防安全章程规定,留出必须的安全距离和消防通道; (9)注氮设备最好布置在下风位置; (10 施工区域应当设置警戒区
(11)界定现场作业警戒范围,非工作人员清场完毕
操作章程1、分清工作界面,注氮点的注氮速度不低于 3 吨液氮/小时

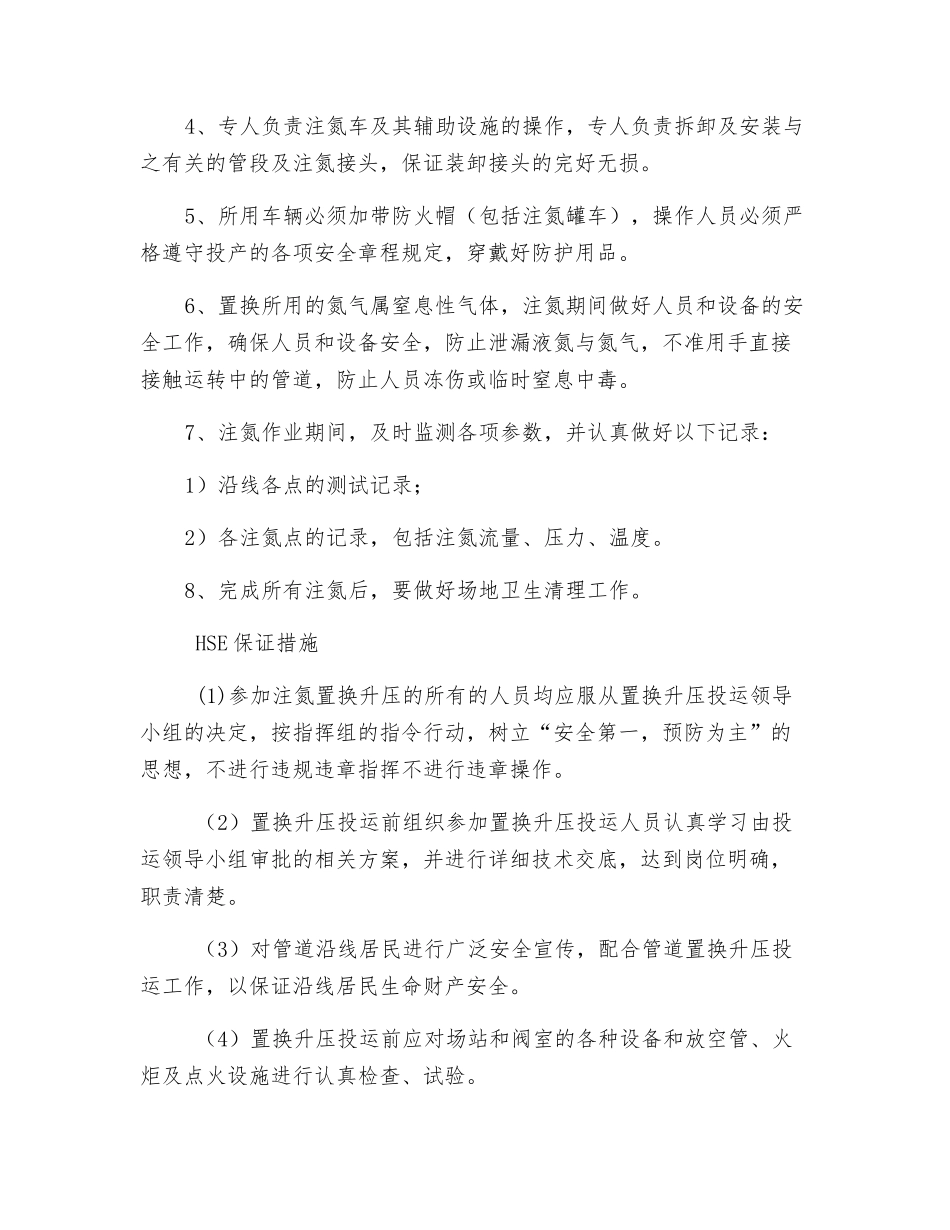

注氮车加热装置氮气出口温度范围为 10~25℃
注氮时,必须采纳加热设备,并根据注氮速度、环境温度等因素确定加热设备选型和供热能力备用系数,确保加热装置出口氮气温度
2、确定的注氮位置,提前加工制作好注氮接头,不得泄漏
4、专人负责注氮车及其辅助设施的操作,专人负责拆卸及安装与之有关的管段及注氮接头,保证装卸接头的完好无损
5、所用车辆必须加带防火帽(包括注氮罐车),操作人员必须严格遵守投产的各项安全章程规定,穿戴好防护用品
6、置换所用的氮气属窒息性气体,注氮期间做好人员和设备的安全工作,确保人员和设备安全,防止泄漏液氮与氮气,不准用手直接接触运转中的管道,防止人员冻伤或临时窒息中毒
7、注氮作业期间,及时监测各项参数,并认真做好以下记录:1)沿线各点的测试记录;2)各注氮点的记录,包括注氮流量、压力、温度
8、完成所有注氮后,要做好场地卫生清理工作
HSE 保证措施 (1)参加注氮置换升压的所有的人员均应服从置换升压投运领导小组的决定,按指挥组的指令行动,树立“安全第一,预防为主”的思想,不进行违规违章指挥不进行违章操作
