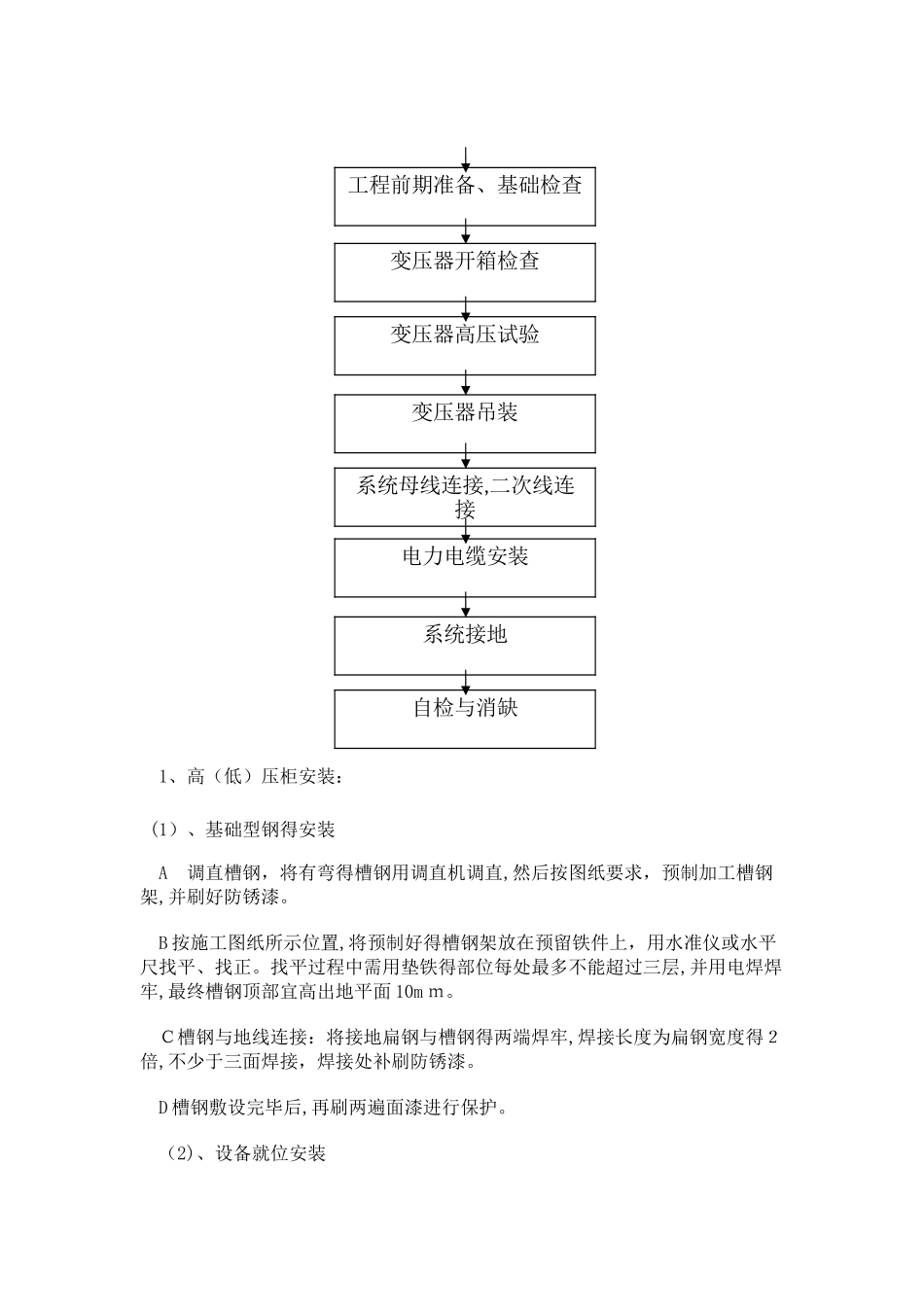

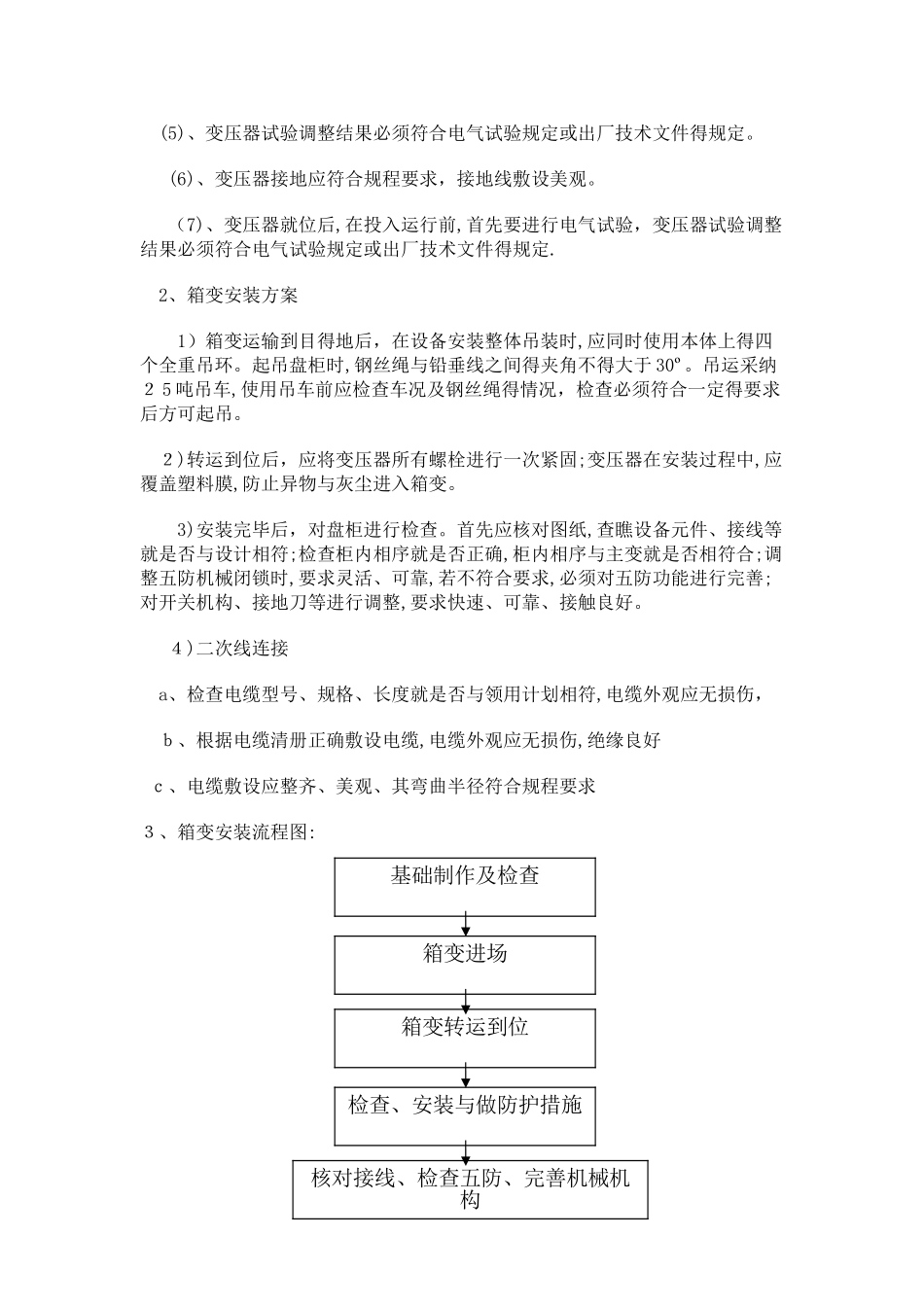

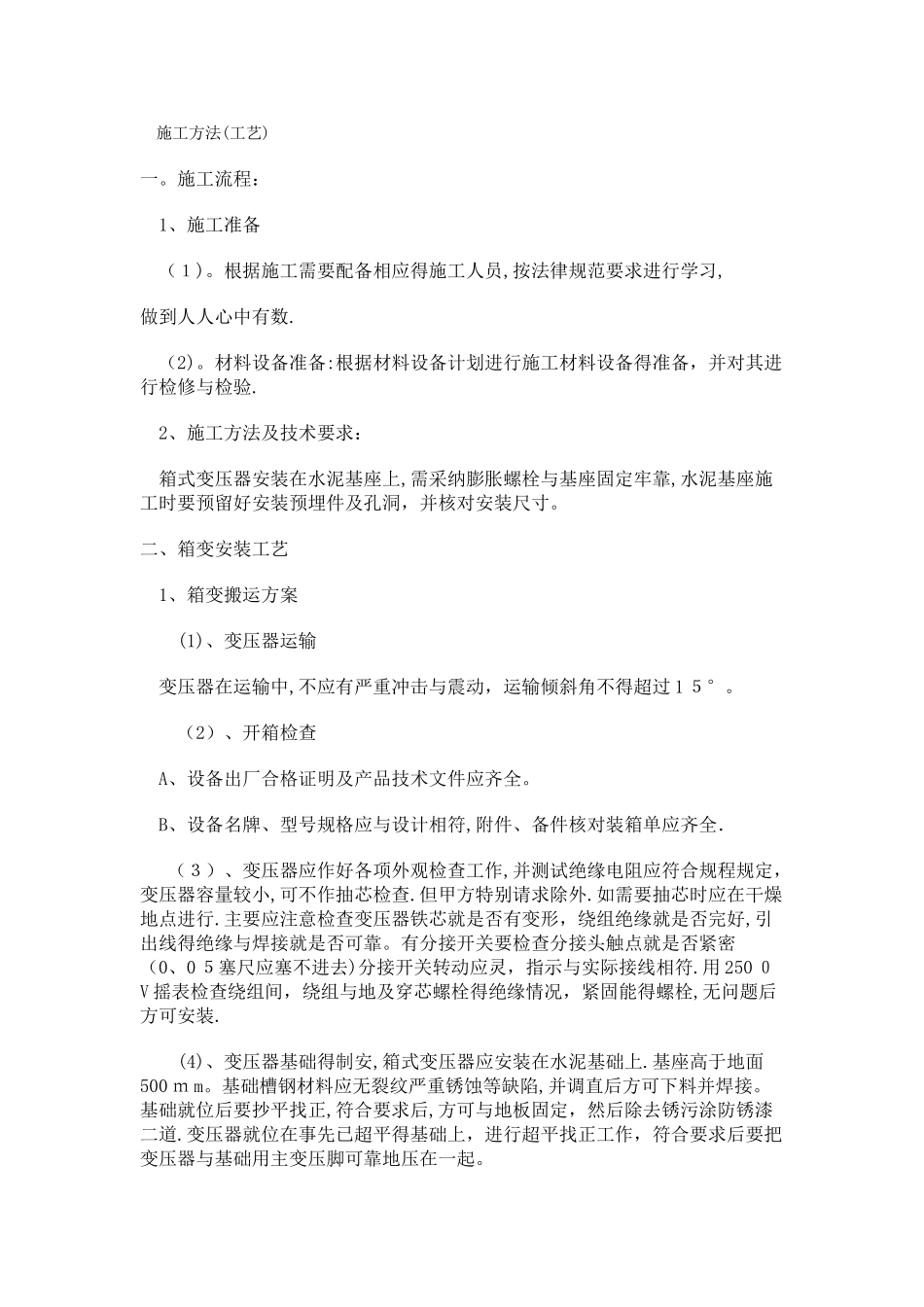

施工方法(工艺)一。施工流程: 1、施工准备(1)。根据施工需要配备相应得施工人员,按法律规范要求进行学习,做到人人心中有数.(2)。材料设备准备:根据材料设备计划进行施工材料设备得准备,并对其进行检修与检验. 2、施工方法及技术要求: 箱式变压器安装在水泥基座上,需采纳膨胀螺栓与基座固定牢靠,水泥基座施工时要预留好安装预埋件及孔洞,并核对安装尺寸。二、箱变安装工艺 1、箱变搬运方案 (1)、变压器运输 变压器在运输中,不应有严重冲击与震动,运输倾斜角不得超过 1 5°。 (2)、开箱检查 A、设备出厂合格证明及产品技术文件应齐全。 B、设备名牌、型号规格应与设计相符,附件、备件核对装箱单应齐全. (3)、变压器应作好各项外观检查工作,并测试绝缘电阻应符合规程规定,变压器容量较小,可不作抽芯检查.但甲方特别请求除外.如需要抽芯时应在干燥地点进行.主要应注意检查变压器铁芯就是否有变形,绕组绝缘就是否完好,引出线得绝缘与焊接就是否可靠。有分接开关要检查分接头触点就是否紧密(0、0 5塞尺应塞不进去)分接开关转动应灵,指示与实际接线相符.用 250 0 V 摇表检查绕组间,绕组与地及穿芯螺栓得绝缘情况,紧固能得螺栓,无问题后方可安装. (4)、变压器基础得制安,箱式变压器应安装在水泥基础上.基座高于地面500 m m。基础槽钢材料应无裂纹严重锈蚀等缺陷,并调直后方可下料并焊接。基础就位后要抄平找正,符合要求后,方可与地板固定,然后除去锈污涂防锈漆二道.变压器就位在事先已超平得基础上,进行超平找正工作,符合要求后要把变压器与基础用主变压脚可靠地压在一起。(5)、变压器试验调整结果必须符合电气试验规定或出厂技术文件得规定。 (6)、变压器接地应符合规程要求,接地线敷设美观。 (7)、变压器就位后,在投入运行前,首先要进行电气试验,变压器试验调整结果必须符合电气试验规定或出厂技术文件得规定. 2、箱变安装方案 1)箱变运输到目得地后,在设备安装整体吊装时,应同时使用本体上得四个全重吊环。起吊盘柜时,钢丝绳与铅垂线之间得夹角不得大于 30º。吊运采纳2 5 吨吊车,使用吊车前应检查车况及钢丝绳得情况,检查必须符合一定得要求后方可起吊。 2)转运到位后,应将变压器所有螺栓进行一次紧固;变压器在安装过程中,应覆盖塑料膜,防止异物与灰尘进入箱变。 3)安装完毕后,对盘柜进行检查。首先应核对图纸,查瞧设备元件、接线等就是否与设计相符;检查柜内相序就是否正确,柜内相...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

箱式变电器施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
