电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

红星商务大楼支撑梁破碎凿除专项施工方案

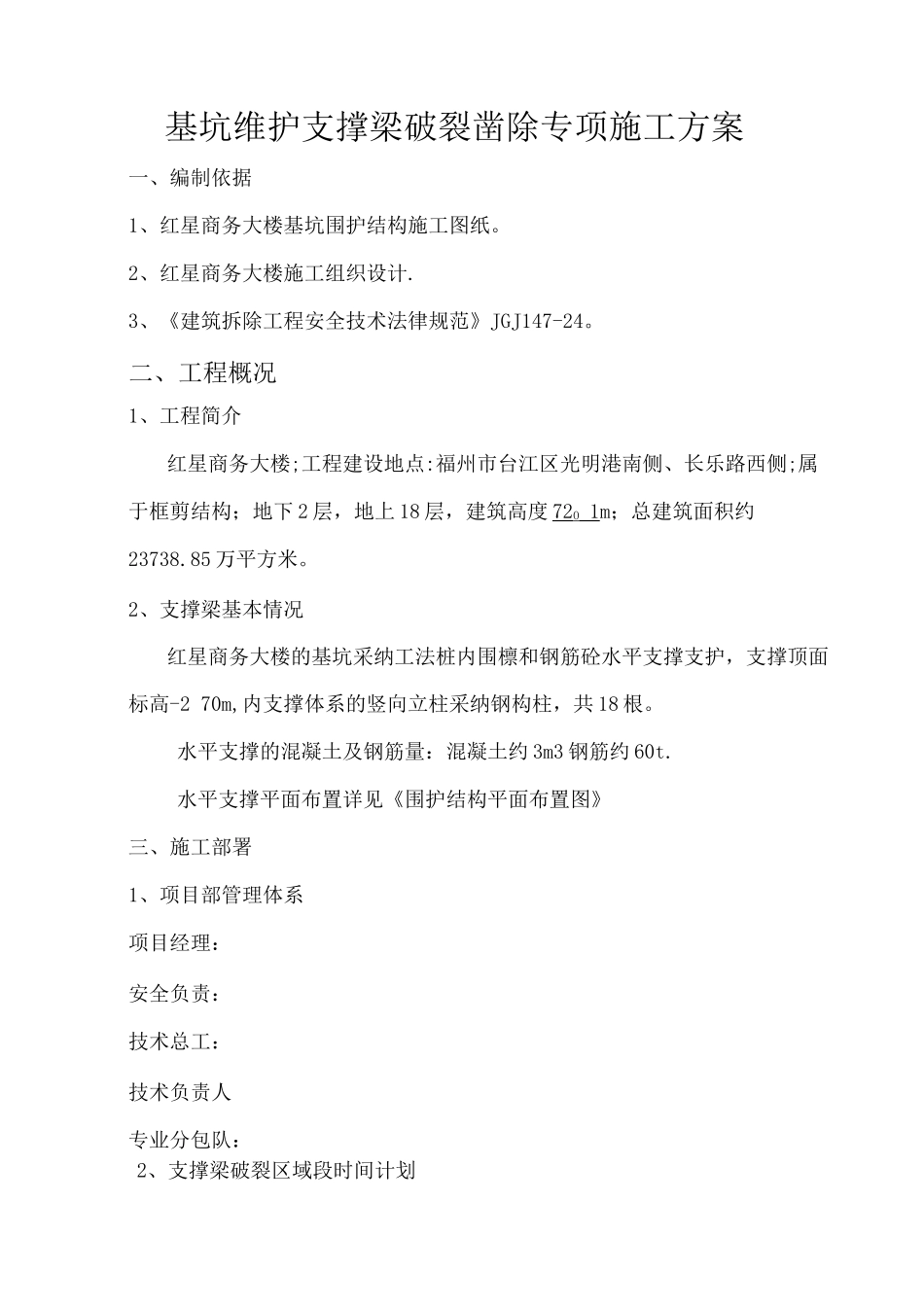

红星商务大楼支撑梁破碎凿除专项施工方案_第1页
1/5

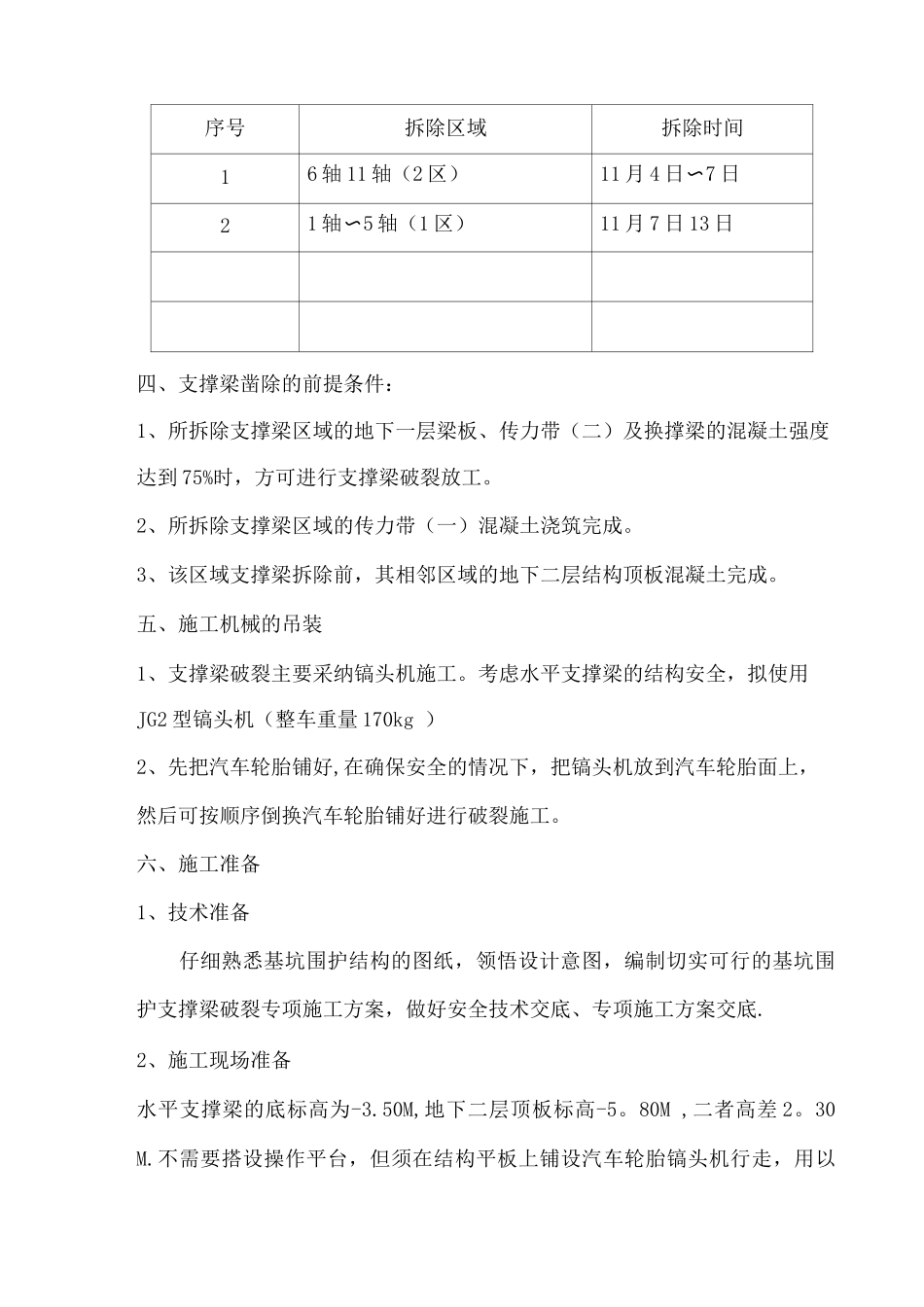

红星商务大楼支撑梁破碎凿除专项施工方案_第2页
2/5

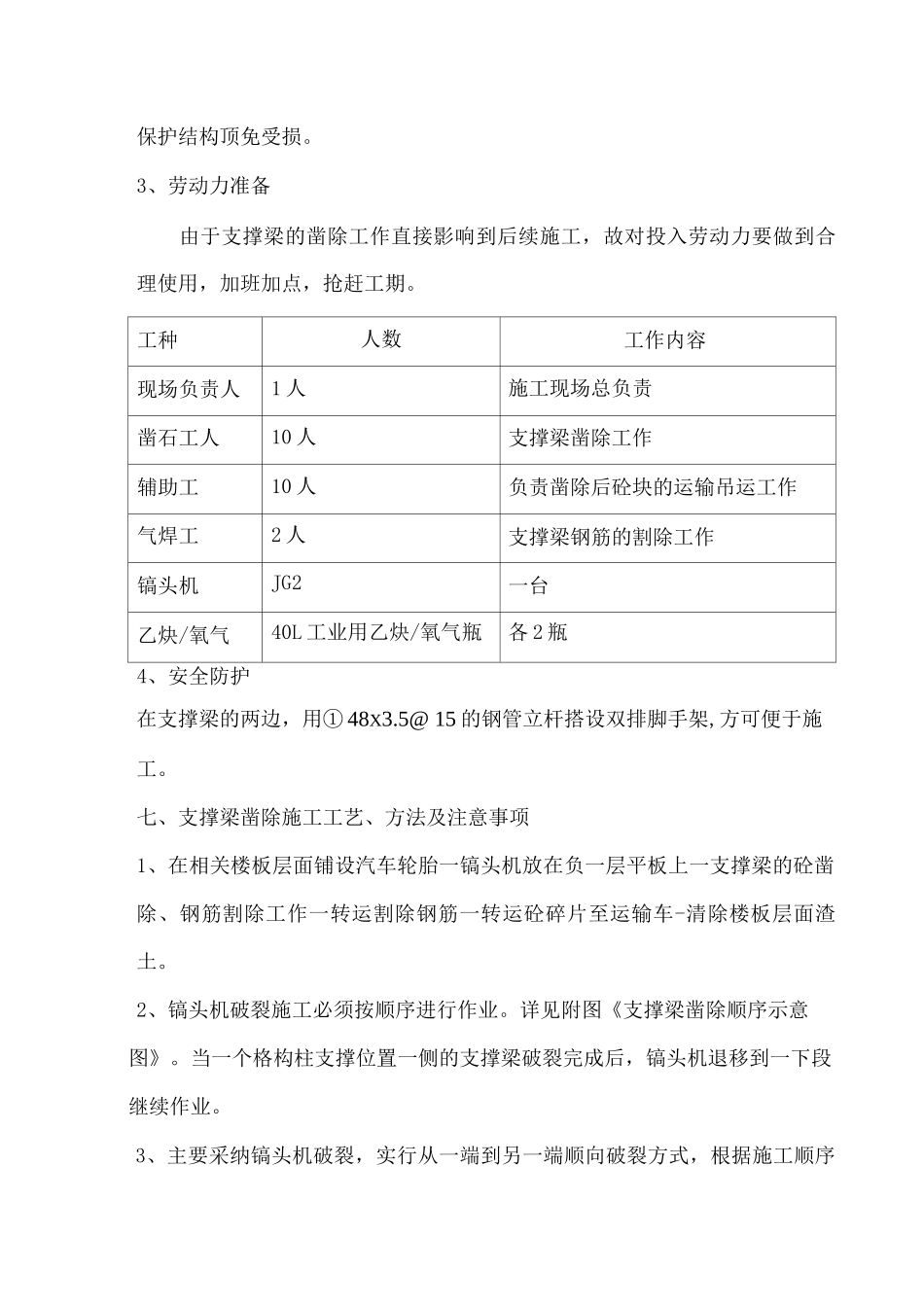

红星商务大楼支撑梁破碎凿除专项施工方案_第3页
3/5
基坑维护支撑梁破裂凿除专项施工方案一、编制依据1、红星商务大楼基坑围护结构施工图纸。2、红星商务大楼施工组织设计.3、《建筑拆除工程安全技术法律规范》JGJ147-24。二、工程概况1、工程简介红星商务大楼;工程建设地点:福州市台江区光明港南侧、长乐路西侧;属于框剪结构;地下 2 层,地上 18 层,建筑高度 72O 1m;总建筑面积约23738.85 万平方米。2、支撑梁基本情况红星商务大楼的基坑采纳工法桩内围檩和钢筋砼水平支撑支护,支撑顶面标高-2 70m,内支撑体系的竖向立柱采纳钢构柱,共 18 根。水平支撑的混凝土及钢筋量:混凝土约 3m3 钢筋约 60t.水平支撑平面布置详见《围护结构平面布置图》三、施工部署1、项目部管理体系项目经理:安全负责:技术总工:技术负责人专业分包队:2、支撑梁破裂区域段时间计划序号拆除区域拆除时间16 轴 11 轴(2 区)11 月 4 日〜7 日21 轴〜5 轴(1 区)11 月 7 日 13 日四、支撑梁凿除的前提条件:1、所拆除支撑梁区域的地下一层梁板、传力带(二)及换撑梁的混凝土强度达到 75%时,方可进行支撑梁破裂放工。2、所拆除支撑梁区域的传力带(一)混凝土浇筑完成。3、该区域支撑梁拆除前,其相邻区域的地下二层结构顶板混凝土完成。五、施工机械的吊装1、支撑梁破裂主要采纳镐头机施工。考虑水平支撑梁的结构安全,拟使用JG2 型镐头机(整车重量 170kg )2、先把汽车轮胎铺好,在确保安全的情况下,把镐头机放到汽车轮胎面上,然后可按顺序倒换汽车轮胎铺好进行破裂施工。六、施工准备1、技术准备仔细熟悉基坑围护结构的图纸,领悟设计意图,编制切实可行的基坑围护支撑梁破裂专项施工方案,做好安全技术交底、专项施工方案交底.2、施工现场准备水平支撑梁的底标高为-3.50M,地下二层顶板标高-5。80M ,二者高差 2。30 M.不需要搭设操作平台,但须在结构平板上铺设汽车轮胎镐头机行走,用以保护结构顶免受损。3、劳动力准备由于支撑梁的凿除工作直接影响到后续施工,故对投入劳动力要做到合理使用,加班加点,抢赶工期。工种人数工作内容现场负责人1 人施工现场总负责凿石工人10 人支撑梁凿除工作辅助工10 人负责凿除后砼块的运输吊运工作气焊工2 人支撑梁钢筋的割除工作镐头机JG2一台乙炔/氧气40L 工业用乙炔/氧气瓶各 2 瓶4、安全防护在支撑梁的两边,用① 48X3.5@ 15 的钢管立杆搭设双排脚手架,方可便于施工。七、支撑梁凿除施工工艺、方法及注意事项1、在相关楼板...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

红星商务大楼支撑梁破碎凿除专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
