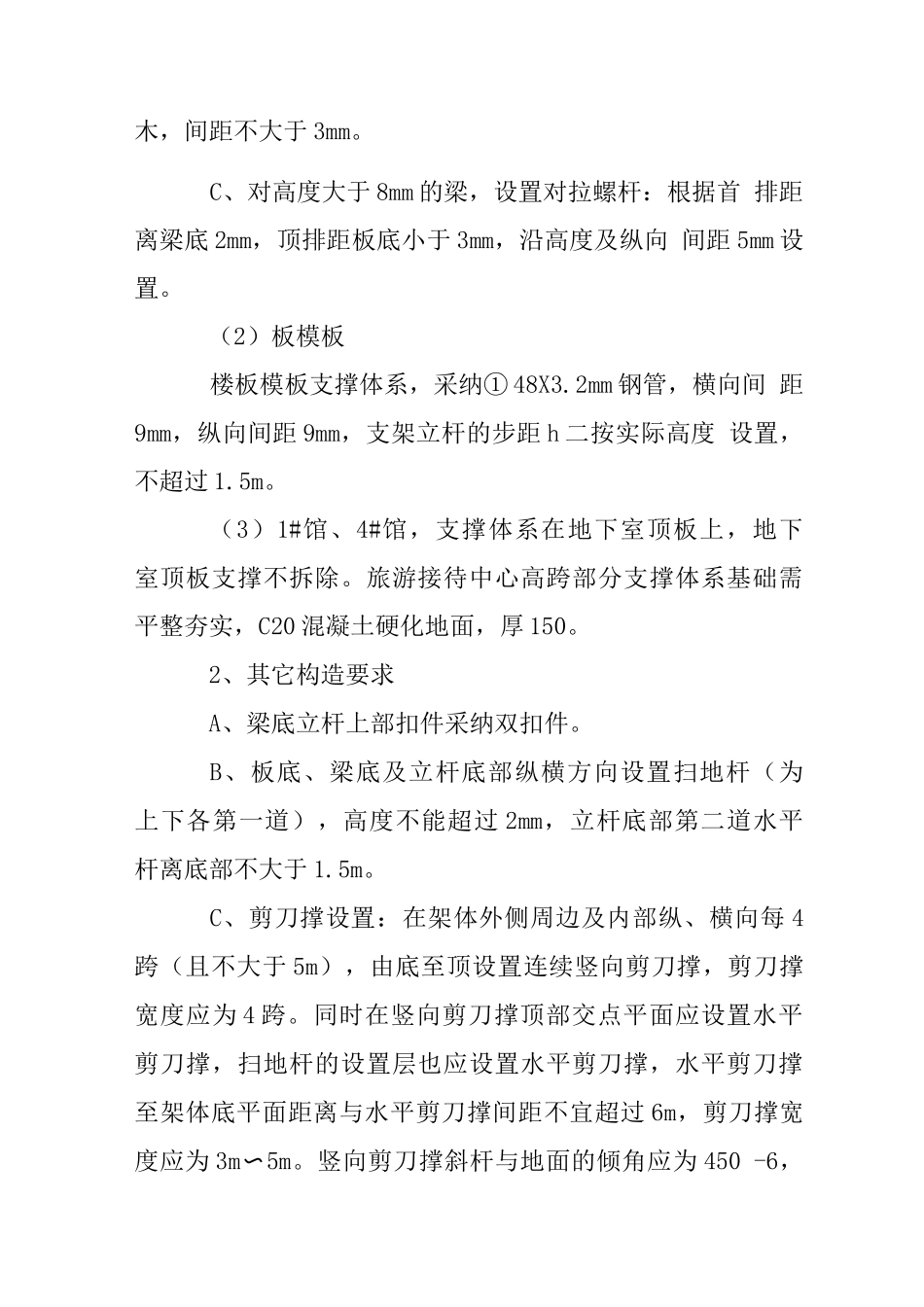

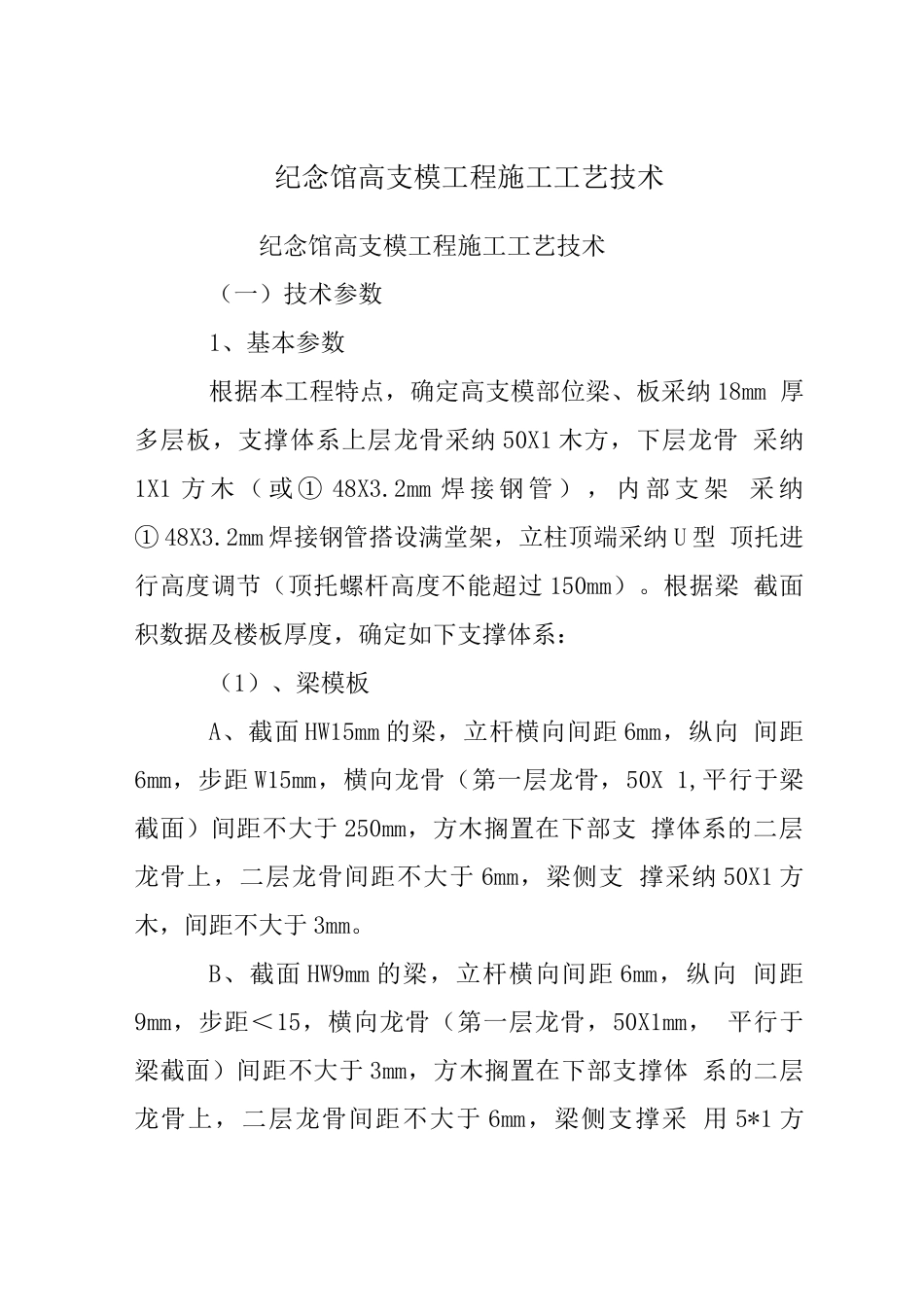

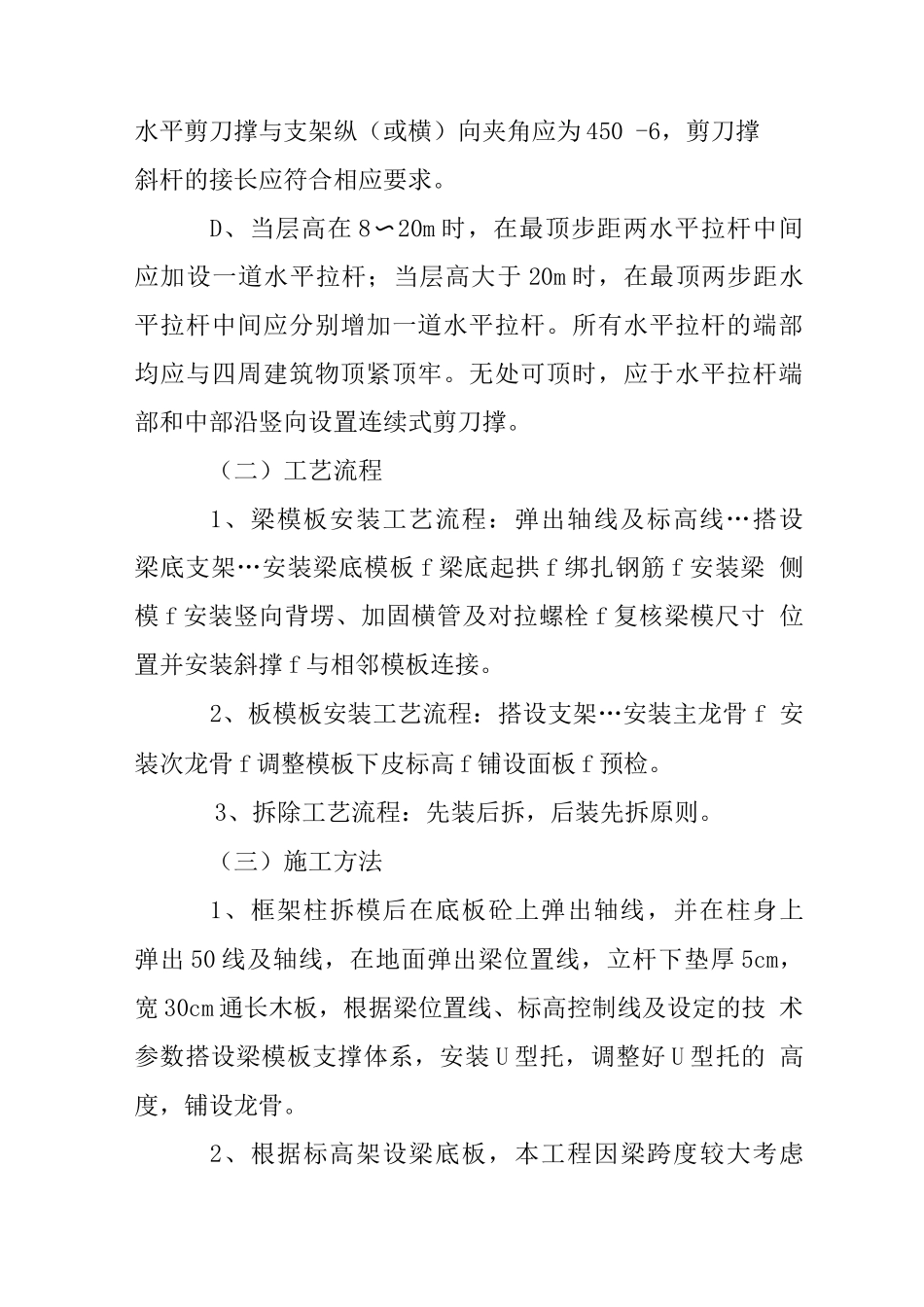

纪念馆高支模工程施工工艺技术纪念馆高支模工程施工工艺技术(一)技术参数1、基本参数根据本工程特点,确定高支模部位梁、板采纳 18mm 厚多层板,支撑体系上层龙骨采纳 50X1 木方,下层龙骨 采纳1X1 方 木 ( 或 ① 48X3.2mm 焊 接 钢 管 ) , 内 部 支 架 采 纳① 48X3.2mm 焊接钢管搭设满堂架,立柱顶端采纳 U 型 顶托进行高度调节(顶托螺杆高度不能超过 150mm)。根据梁 截面积数据及楼板厚度,确定如下支撑体系:(1)、梁模板A、截面 HW15mm 的梁,立杆横向间距 6mm,纵向 间距6mm,步距 W15mm,横向龙骨(第一层龙骨,50X 1,平行于梁截面)间距不大于 250mm,方木搁置在下部支 撑体系的二层龙骨上,二层龙骨间距不大于 6mm,梁侧支 撑采纳 50X1 方木,间距不大于 3mm。B、截面 HW9mm 的梁,立杆横向间距 6mm,纵向 间距9mm,步距<15,横向龙骨(第一层龙骨,50X1mm, 平行于梁截面)间距不大于 3mm,方木搁置在下部支撑体 系的二层龙骨上,二层龙骨间距不大于 6mm,梁侧支撑采 用 5*1 方木,间距不大于 3mm。C、对高度大于 8mm 的梁,设置对拉螺杆:根据首 排距离梁底 2mm,顶排距板底小于 3mm,沿高度及纵向 间距 5mm 设置。(2)板模板楼板模板支撑体系,采纳① 48X3.2mm 钢管,横向间 距9mm,纵向间距 9mm,支架立杆的步距 h 二按实际高度 设置,不超过 1.5m。(3)1#馆、4#馆,支撑体系在地下室顶板上,地下 室顶板支撑不拆除。旅游接待中心高跨部分支撑体系基础需 平整夯实,C20 混凝土硬化地面,厚 150。2、其它构造要求A、梁底立杆上部扣件采纳双扣件。B、板底、梁底及立杆底部纵横方向设置扫地杆(为 上下各第一道),高度不能超过 2mm,立杆底部第二道水平 杆离底部不大于 1.5m。C、剪刀撑设置:在架体外侧周边及内部纵、横向每 4 跨(且不大于 5m),由底至顶设置连续竖向剪刀撑,剪刀撑 宽度应为 4 跨。同时在竖向剪刀撑顶部交点平面应设置水平 剪刀撑,扫地杆的设置层也应设置水平剪刀撑,水平剪刀撑 至架体底平面距离与水平剪刀撑间距不宜超过 6m,剪刀撑宽 度应为 3m〜5m。竖向剪刀撑斜杆与地面的倾角应为 450 -6, 水平剪刀撑与支架纵(或横)向夹角应为 450 -6,剪刀撑斜杆的接长应符合相应要求。D、当层高在 8〜20m 时,在最顶步距两水平拉杆中间 应加设一道水平拉杆;当层高大于 20m 时,在最顶两步距水 平拉...
