1、施工工艺1
1 吹填施工工艺流程绞吸式挖泥船工作原理是运用离心泵产生真空吸进水下泥浆进入泵体,然后由其产生的排压挤压泥浆在排泥管中流动,通过输泥管将浚挖泥土排至指定的吹填区

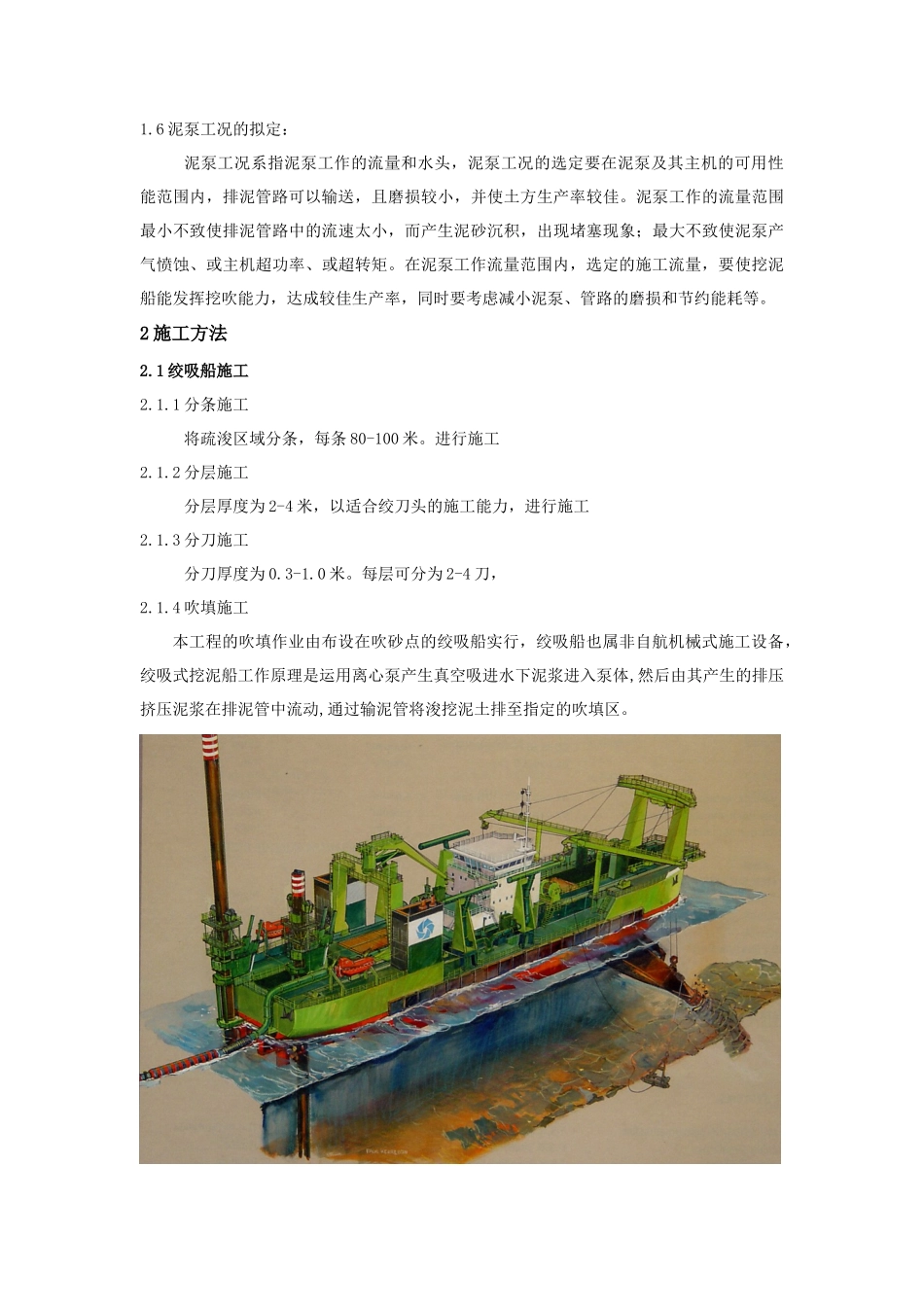

工艺流程图如下所示:图 -1 绞吸船施工工艺流程图1
2 基本原理绞吸式挖泥船由拖轮拖带至施工区,运用 DGPS 精拟定位在施工区挖槽起点,在完毕与排泥管线的接卡等展布工作后,根据 DGPS 定位系统显示设定的绞刀位置定深下放绞刀桥梁,进行开挖,被绞刀破裂的泥土通过挖泥船的大功率离心式泥泵将泥土通过排泥管线输送至指定的纳泥区
3 船舶定位方法采纳 DGPS 即差分全球定位系统
该系统定位精度优于 1 m
其工作流程是陆地基准台与船台的接受机共同观测同一组卫星(不少于 4 颗),由基准台求出观测值改正数,通过数传电台传输到船台,并对船台观测值进行实时修正,进而求得船台所在船位的坐标,运用数据采集、数据解决、自动绘图功能的 HYPACK 软件通过计算机进行数据解决,在电子显示屏上显示出设计挖泥区段轮廓线,设计挖槽边线,绞刀挖泥运营轨迹,实时导航数据同时它与水位遥报仪、绞刀深度深度指示仪相连接,可实时显示挖深、瞬时水位、挖槽横断面图或水下三维立体图等等
4 抛设横移锚根据风流情况,拟定抛锚顺序,一般先抛设上风、上流锚
抛锚时,将绞刀转移到挖泥边线上,下放到泥里定住船身,要掌握好抛锚的位置,约在边锚缆与当时船身的前夹角 45°的位置,但不要小于 45°,到位后即行抛锚
抛锚后收紧横移缆,待锚抓住后,方可将绞刀提出泥面
5 抛设横移锚根据风流情况,拟定抛锚顺序,一般先抛设上风、上流锚
抛锚时,将绞刀转移到挖泥边线上,下放到泥里定住船身,要掌握好抛锚的位置,约在边锚缆与当时船身的前夹角 45°的位置,但不要小于 45°,到位后即行抛锚
抛锚后收紧横移缆,待锚抓住后,方可将绞刀提出泥面
