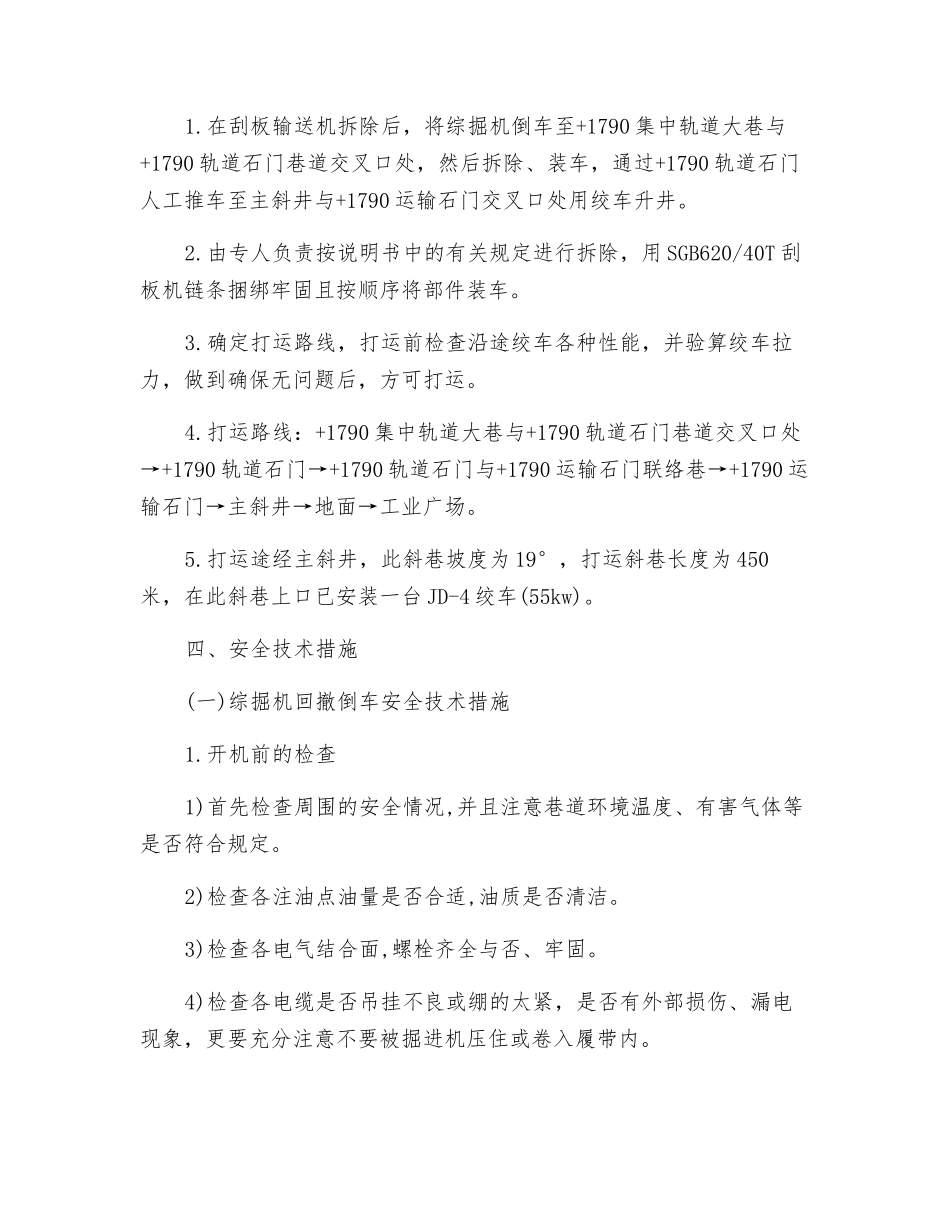

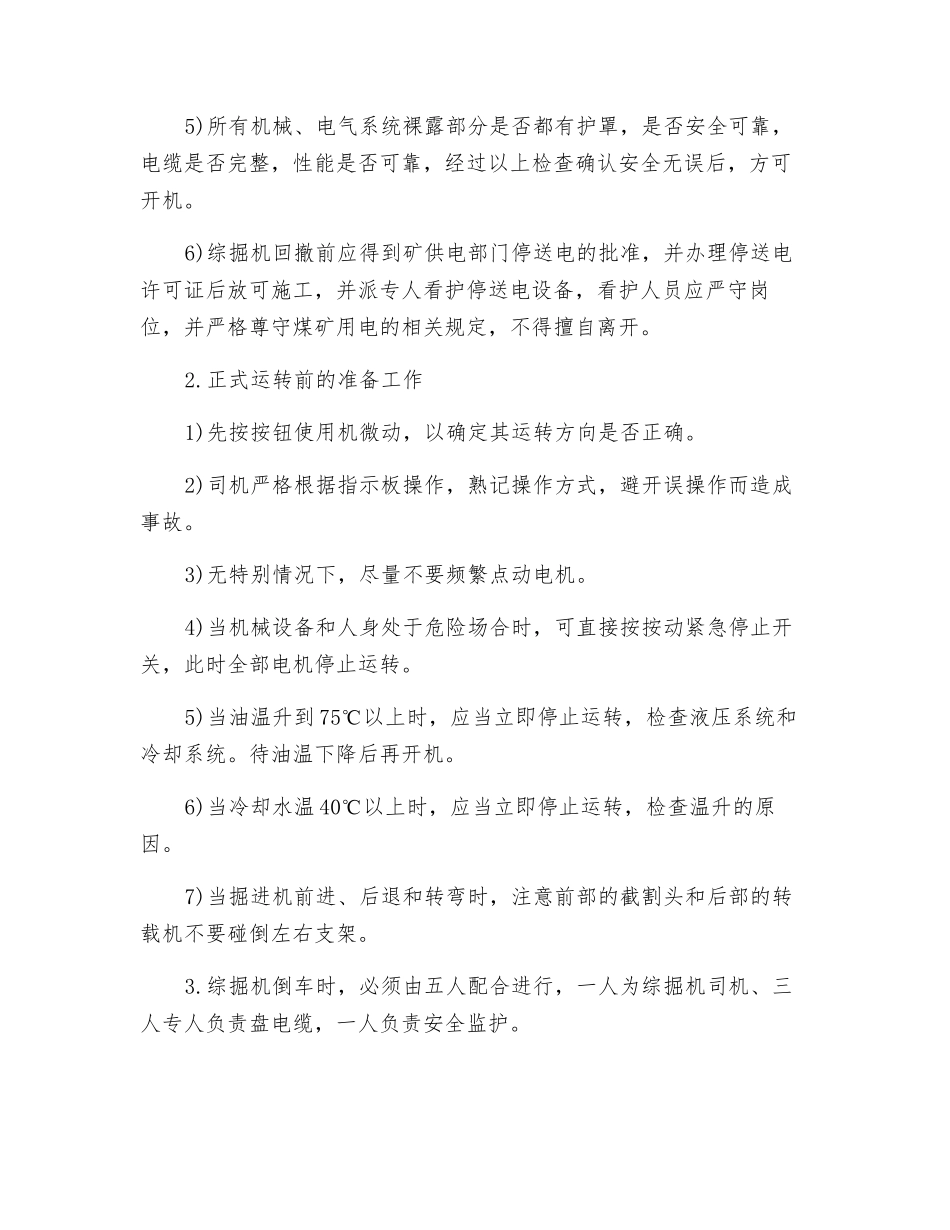

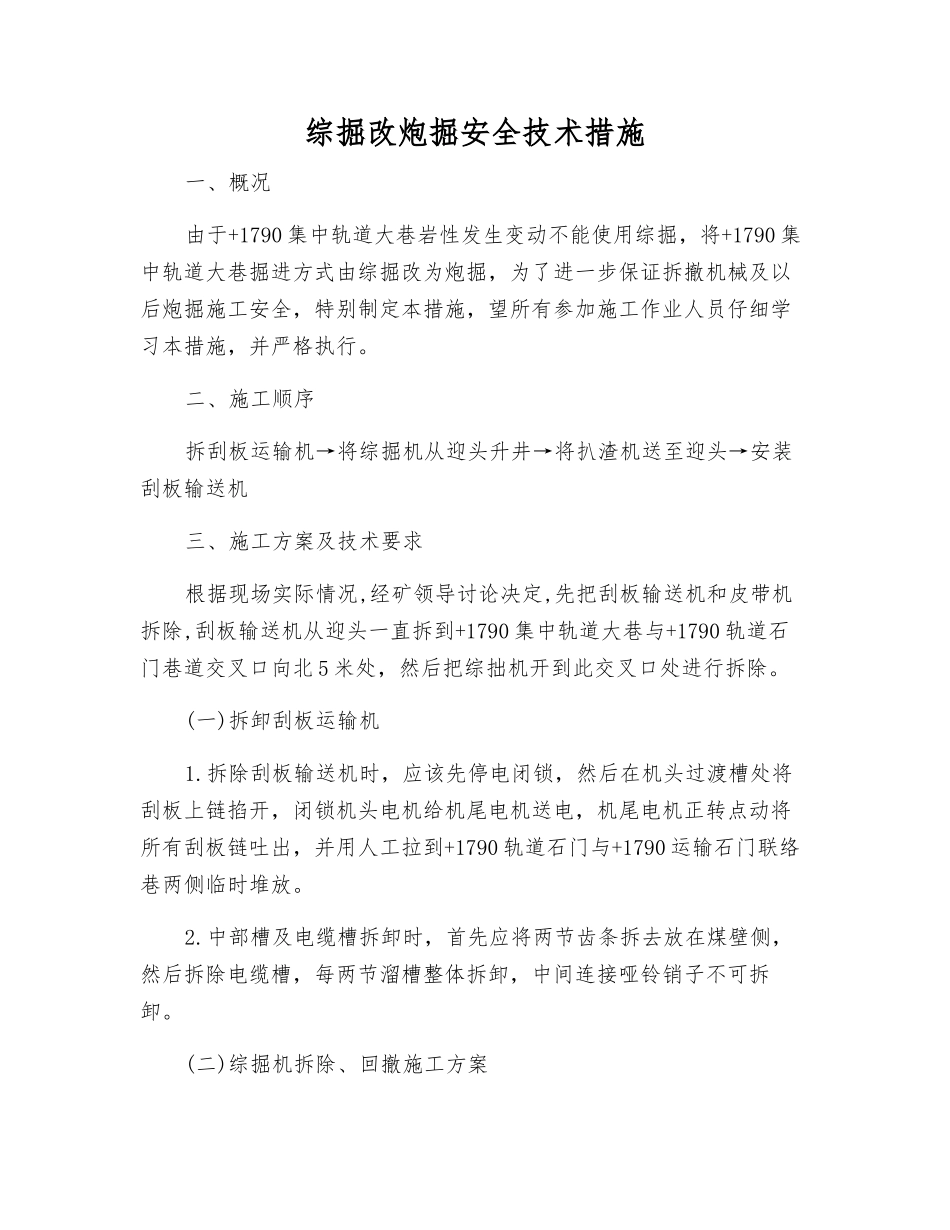

综掘改炮掘安全技术措施一、概况由于+1790 集中轨道大巷岩性发生变动不能使用综掘,将+1790 集中轨道大巷掘进方式由综掘改为炮掘,为了进一步保证拆撤机械及以后炮掘施工安全,特别制定本措施,望所有参加施工作业人员仔细学习本措施,并严格执行。二、施工顺序拆刮板运输机→将综掘机从迎头升井→将扒渣机送至迎头→安装刮板输送机三、施工方案及技术要求根据现场实际情况,经矿领导讨论决定,先把刮板输送机和皮带机拆除,刮板输送机从迎头一直拆到+1790 集中轨道大巷与+1790 轨道石门巷道交叉口向北 5 米处,然后把综拙机开到此交叉口处进行拆除。(一)拆卸刮板运输机1.拆除刮板输送机时,应该先停电闭锁,然后在机头过渡槽处将刮板上链掐开,闭锁机头电机给机尾电机送电,机尾电机正转点动将所有刮板链吐出,并用人工拉到+1790 轨道石门与+1790 运输石门联络巷两侧临时堆放。2.中部槽及电缆槽拆卸时,首先应将两节齿条拆去放在煤壁侧,然后拆除电缆槽,每两节溜槽整体拆卸,中间连接哑铃销子不可拆卸。(二)综掘机拆除、回撤施工方案1.在刮板输送机拆除后,将综掘机倒车至+1790 集中轨道大巷与+1790 轨道石门巷道交叉口处,然后拆除、装车,通过+1790 轨道石门人工推车至主斜井与+1790 运输石门交叉口处用绞车升井。2.由专人负责按说明书中的有关规定进行拆除,用 SGB620/40T 刮板机链条捆绑牢固且按顺序将部件装车。3.确定打运路线,打运前检查沿途绞车各种性能,并验算绞车拉力,做到确保无问题后,方可打运。4.打运路线:+1790 集中轨道大巷与+1790 轨道石门巷道交叉口处→+1790 轨道石门→+1790 轨道石门与+1790 运输石门联络巷→+1790 运输石门→主斜井→地面→工业广场。5.打运途经主斜井,此斜巷坡度为 19°,打运斜巷长度为 450米,在此斜巷上口已安装一台 JD-4 绞车(55kw)。四、安全技术措施(一)综掘机回撤倒车安全技术措施1.开机前的检查1)首先检查周围的安全情况,并且注意巷道环境温度、有害气体等是否符合规定。2)检查各注油点油量是否合适,油质是否清洁。3)检查各电气结合面,螺栓齐全与否、牢固。4)检查各电缆是否吊挂不良或绷的太紧,是否有外部损伤、漏电现象,更要充分注意不要被掘进机压住或卷入履带内。5)所有机械、电气系统裸露部分是否都有护罩,是否安全可靠,电缆是否完整,性能是否可靠,经过以上检查确认安全无误后,方可开机。6)综掘机回撤前应得到矿供电部门停送电的批准,并办理停送电许可证后...
