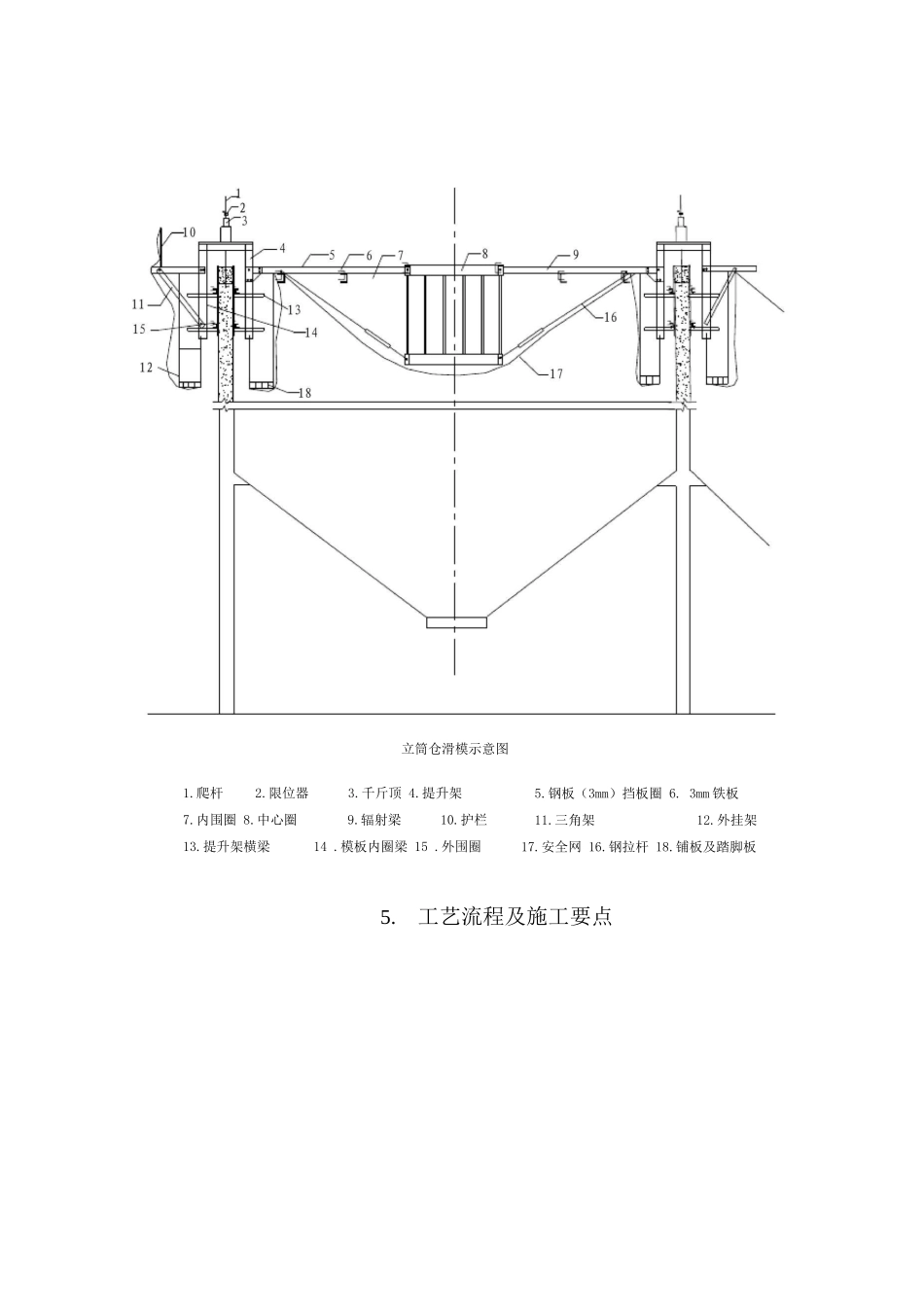

群体筒仓滑模液压整体提升施工工法1. 概况群体筒仓滑模液压整体提升施工工艺,是一种机械化程度很高的活动连续成形施工工艺。滑升模板装置主要由模板系统、操作平台系统和液压提升系统三部分组成。群体筒仓滑模施工工艺施工速度快、结构整体性强、施工占地少、节约模板和劳动力,而且有利于安全施工。中建六局二公司采纳 GYD-35 型千斤顶与① 25 钢筋支承杆及 YZKT-72 型液压控制台相配合的提升工艺,成功地将22 个群体筒仓滑升模板整体提升,收到很好的经济效益和社会效益。为了进一步提高群体筒仓滑模施工技术,保证滑模工程施工质量和安全,特形成此工法。2. 特点2.0.1 GYD-35 型千斤顶构造简单,易于检修和更换,价格低,能同传统的单体或小数量的筒体滑模操作平台系统结合使用,大大降低了成本。2.0.2①25 钢筋支承杆加工、安装简便,可代替相应位置筒体主筋,在业主不允许抽出支承杆周转使用的工程项目中,效益明显。群仓滑模整体提升避开设置竖向施工缝,保证了结构受力的合理性。整体提升加快施工速度,缩短工期,减少分段滑升施工缝,提高工程质量。3. 适用范围适用于群体筒仓结构的滑模施工,也适用于松卡千斤顶、QYD-60 型千斤顶、① 48 支承杆等的配套使用。4. 工艺原理根据群体筒仓平面,沿筒体、墙、柱等构件周边,一次装设一米多高的模板和操作平台等相关系统,浇筑一定高度的混凝土,然后采纳 GYD--35 型千斤顶与① 25 钢筋支撑杆相配合在 YZKT--72型液压控制台的控制下将模板不断向上提升,随之在模板内不断分层浇筑混凝土和绑扎钢筋,逐步完成筒仓的结构施工。采纳液压整体提升技术将一组多个筒仓的滑升模板整体提升到顶。立筒仓滑模示意图5.工艺流程及施工要点1.爬杆2.限位器3.千斤顶 4.提升架7.内围圈 8.中心圈9.辐射梁10.护栏13.提升架横梁14 .模板内圈梁 15 .外围圈5.钢板(3mm)挡板圈 6. 3mm 铁板11.三角架12.外挂架17.安全网 16.钢拉杆 18.铺板及踏脚板5.1 工艺流程纠偏、纠扭5.2 施工要点技术准备1 熟悉图纸、充分了解设计意图和生产工艺流程及其要求,协商解决设计图纸及生产工艺与滑模施工工艺的矛盾。2 根据系统自重、施工荷载、提升时砼与模板间的摩阻力,计算千斤顶和支承杆的数量。千斤顶宜避开门窗洞位置进行单、双间隔布置,增加小星仓处千斤顶的数量,绘制千斤顶平面布置图。3 根据施工荷载、千斤顶平面布置图,设计围圈和操作平台系统,综合考虑平台的整体刚度,在仓与...
