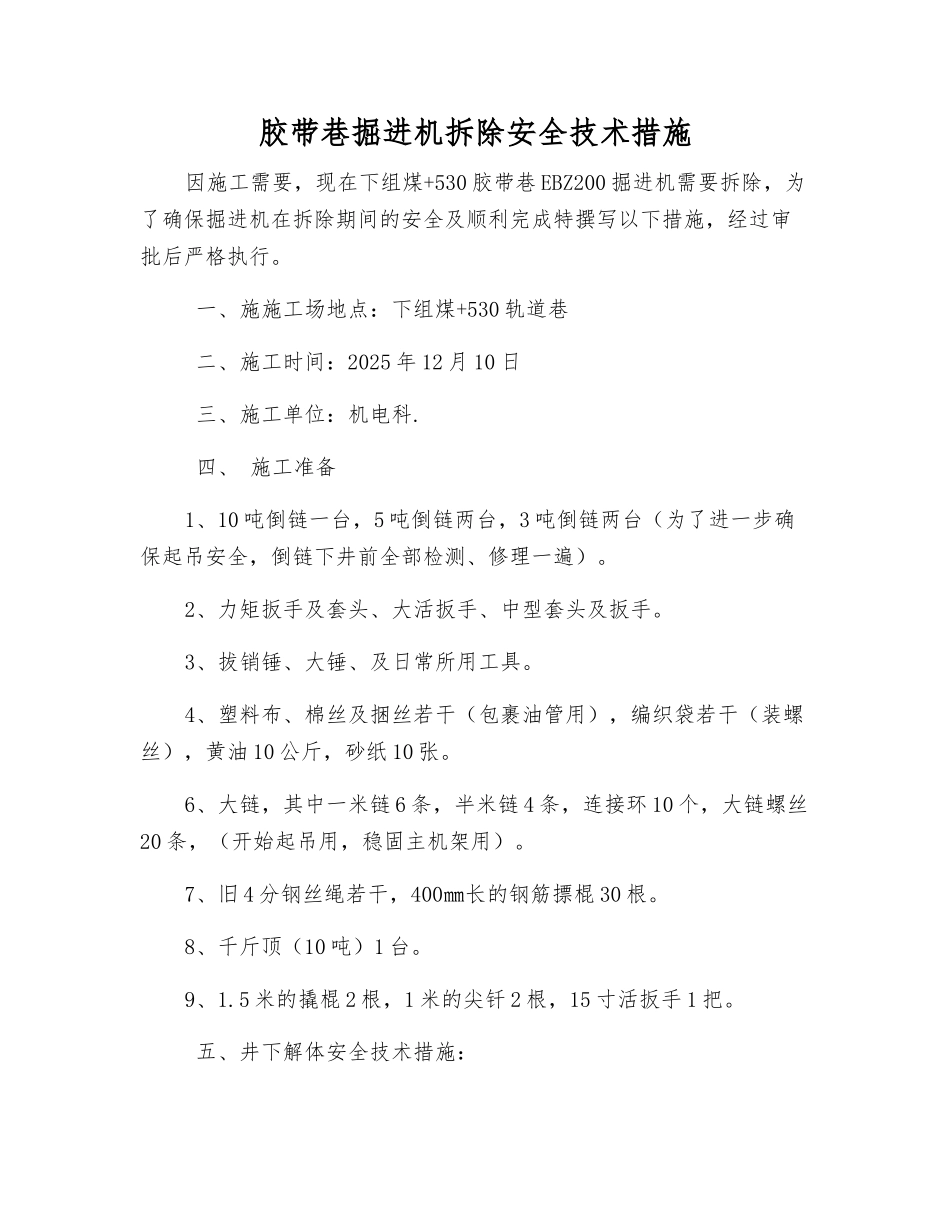

胶带巷掘进机拆除安全技术措施因施工需要,现在下组煤+530 胶带巷 EBZ200 掘进机需要拆除,为了确保掘进机在拆除期间的安全及顺利完成特撰写以下措施,经过审批后严格执行
一、施施工场地点:下组煤+530 轨道巷 二、施工时间:2025 年 12 月 10 日 三、施工单位:机电科
四、 施工准备1、10 吨倒链一台,5 吨倒链两台,3 吨倒链两台(为了进一步确保起吊安全,倒链下井前全部检测、修理一遍)
2、力矩扳手及套头、大活扳手、中型套头及扳手
3、拔销锤、大锤、及日常所用工具
4、塑料布、棉丝及捆丝若干(包裹油管用),编织袋若干(装螺丝),黄油 10 公斤,砂纸 10 张
6、大链,其中一米链 6 条,半米链 4 条,连接环 10 个,大链螺丝20 条,(开始起吊用,稳固主机架用)
7、旧 4 分钢丝绳若干,400㎜长的钢筋摽棍 30 根
8、千斤顶(10 吨)1 台
5 米的撬棍 2 根,1 米的尖钎 2 根,15 寸活扳手 1 把

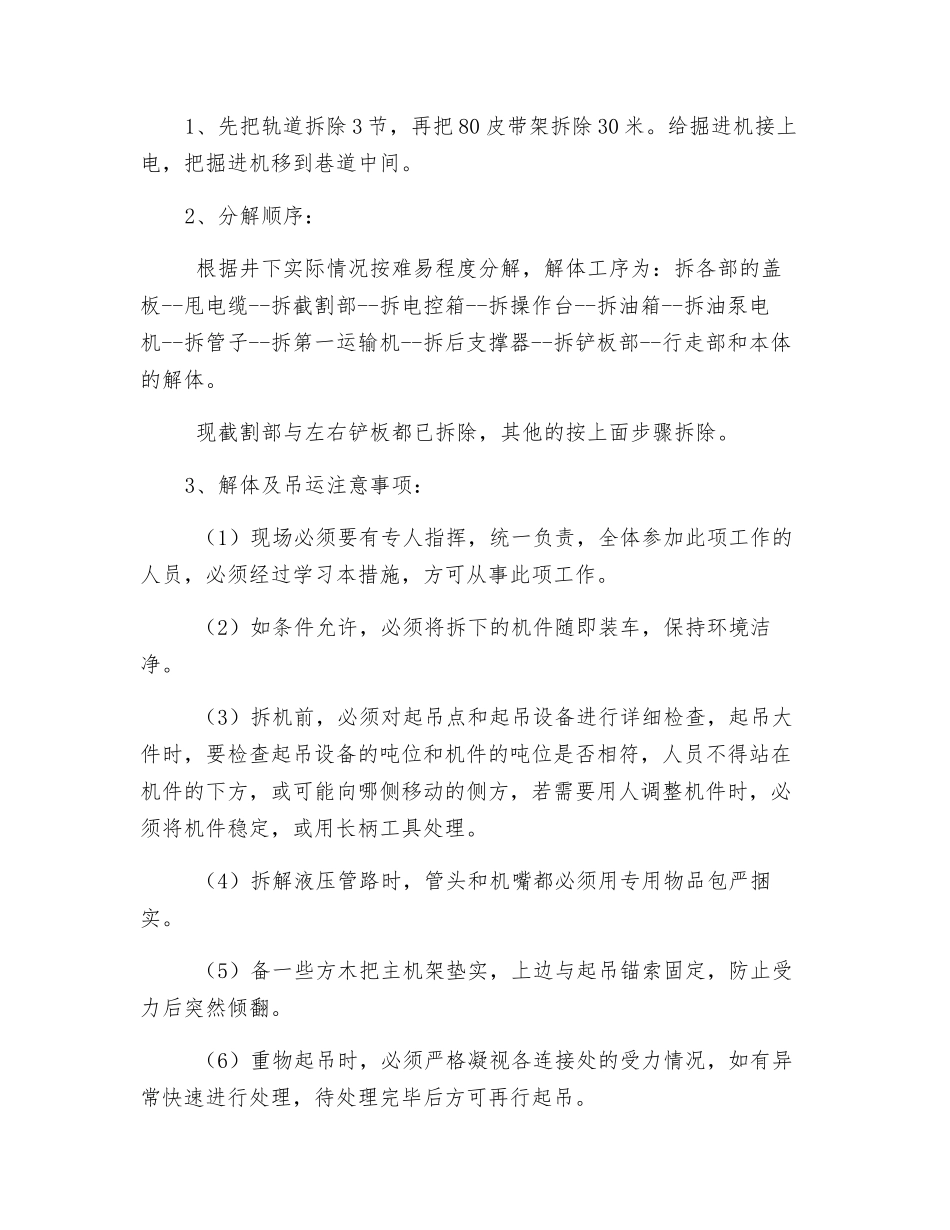

五、井下解体安全技术措施:1、先把轨道拆除 3 节,再把 80 皮带架拆除 30 米
给掘进机接上电,把掘进机移到巷道中间
2、分解顺序: 根据井下实际情况按难易程度分解,解体工序为:拆各部的盖板--甩电缆--拆截割部--拆电控箱--拆操作台--拆油箱--拆油泵电机--拆管子--拆第一运输机--拆后支撑器--拆铲板部--行走部和本体的解体
现截割部与左右铲板都已拆除,其他的按上面步骤拆除
3、解体及吊运注意事项: (1)现场必须要有专人指挥,统一负责,全体参加此项工作的人员,必须经过学习本措施,方可从事此项工作
(2)如条件允许,必须将拆下的机件随即装车,保持环境洁净

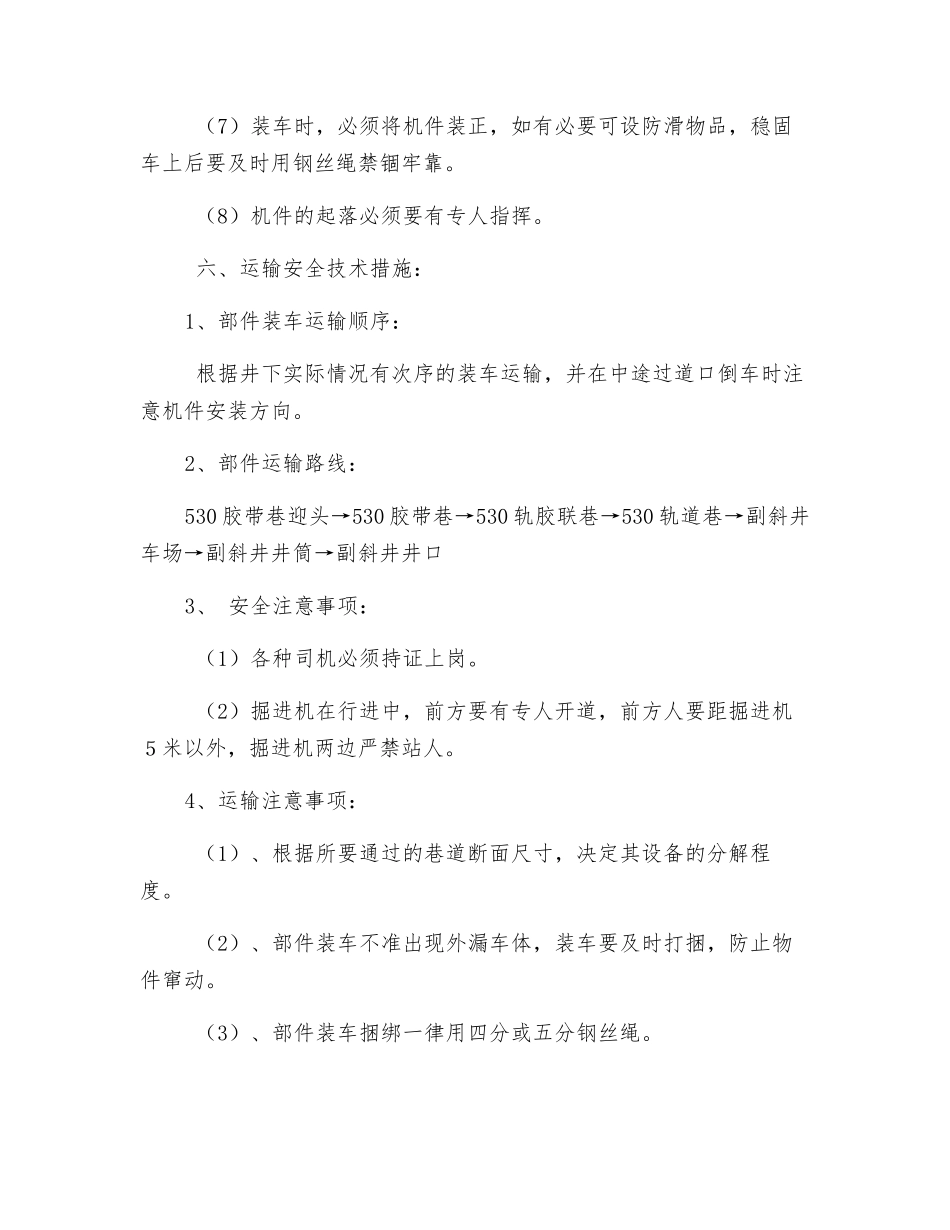

(3)拆机前,必须对起吊点和起吊设备进行详细检查,起吊大件时,要检查起吊设备的吨位和机件的吨位是否相符,人员不得站在机件的下方,或可能向哪侧移动的侧
