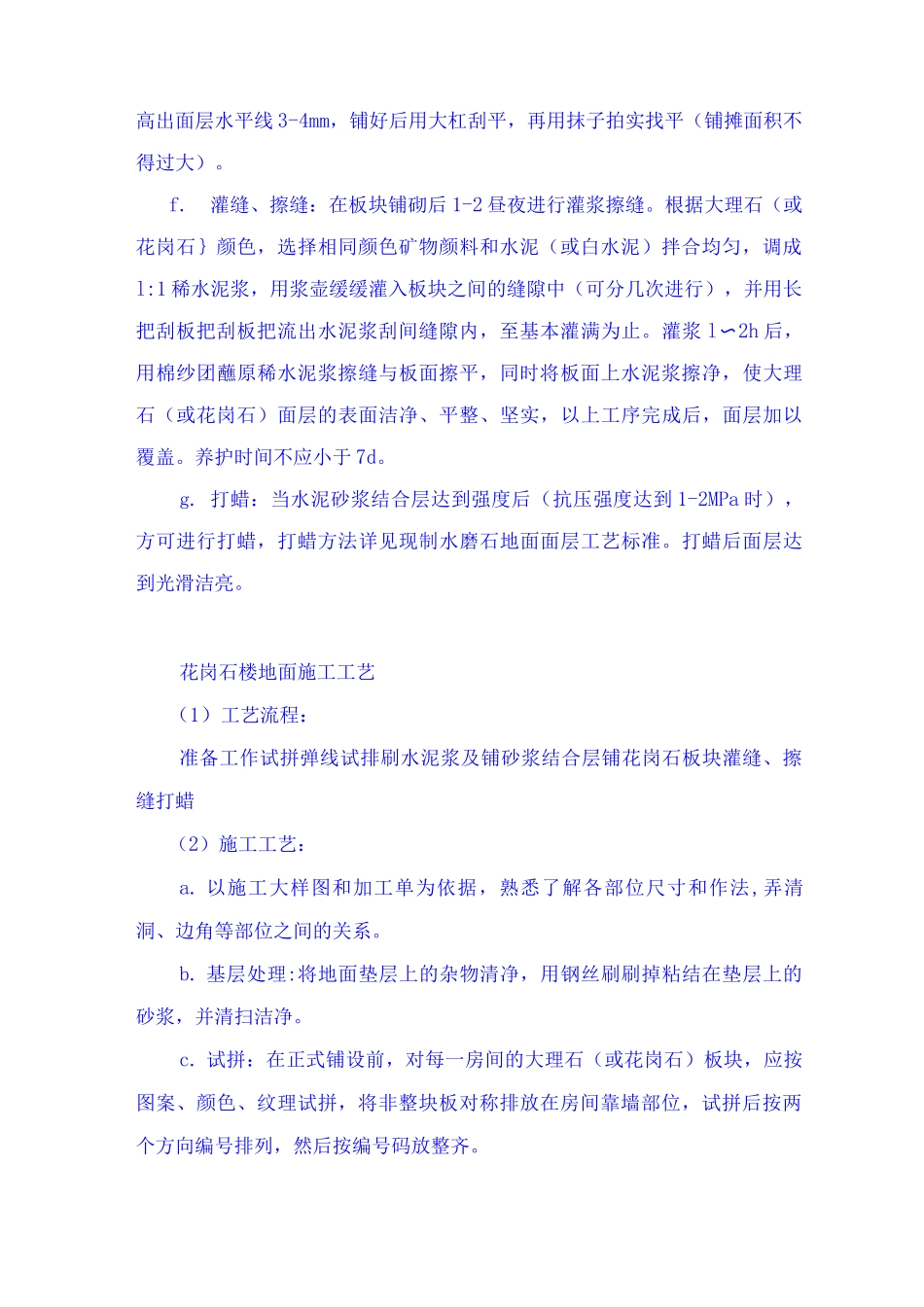

花岗石楼地面施工工艺(1)工艺流程:准备工作 试拼 弹线 试排 刷水泥浆及铺砂浆结合层 铺花岗石板块灌缝、擦缝打蜡(2)施工工艺:a. 以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞、边角等部位之间的关系。b. 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫洁净。c. 试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。d. 弹线:为了检查和控制大理石(或花岗石}板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm 标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。e. 试排:在房间内的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于 3cm。结合施工大样图及房间实际尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞等部位的相对位置。刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫于净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为 0.4〜05,不要刷的面积过大,随铺砂浆随刷)。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采纳 1:2 —1:3 的干硬性水泥砂浆,于硬程度以手成团,落地即散为宜),厚度控制在放上大理石(或花岗石)板块时宜高出面层水平线 3-4mm,铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。f.灌缝、擦缝:在板块铺砌后 1-2 昼夜进行灌浆擦缝。根据大理石(或花岗石}颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成l:1 稀水泥浆,用浆壶缓缓灌入板块之间的缝隙中(可分几次进行),并用长把刮板把刮板把流出水泥浆刮间缝隙内,至基本灌满为止。灌浆 l〜2h 后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗石)面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于 7d。g. 打蜡:当水泥砂浆结合层达到强度后(抗压强度达到 1-2MPa 时),方可进行打蜡,打蜡方法详见现制水磨石地面面层工艺标准。打蜡后面层达到光滑洁亮。花岗石楼地面施工工艺(1)工艺流程:准备工作试拼弹线试排刷水泥浆及铺砂浆结合层铺花岗石板块灌缝、擦缝打蜡(2)施工工艺:a. 以施...
