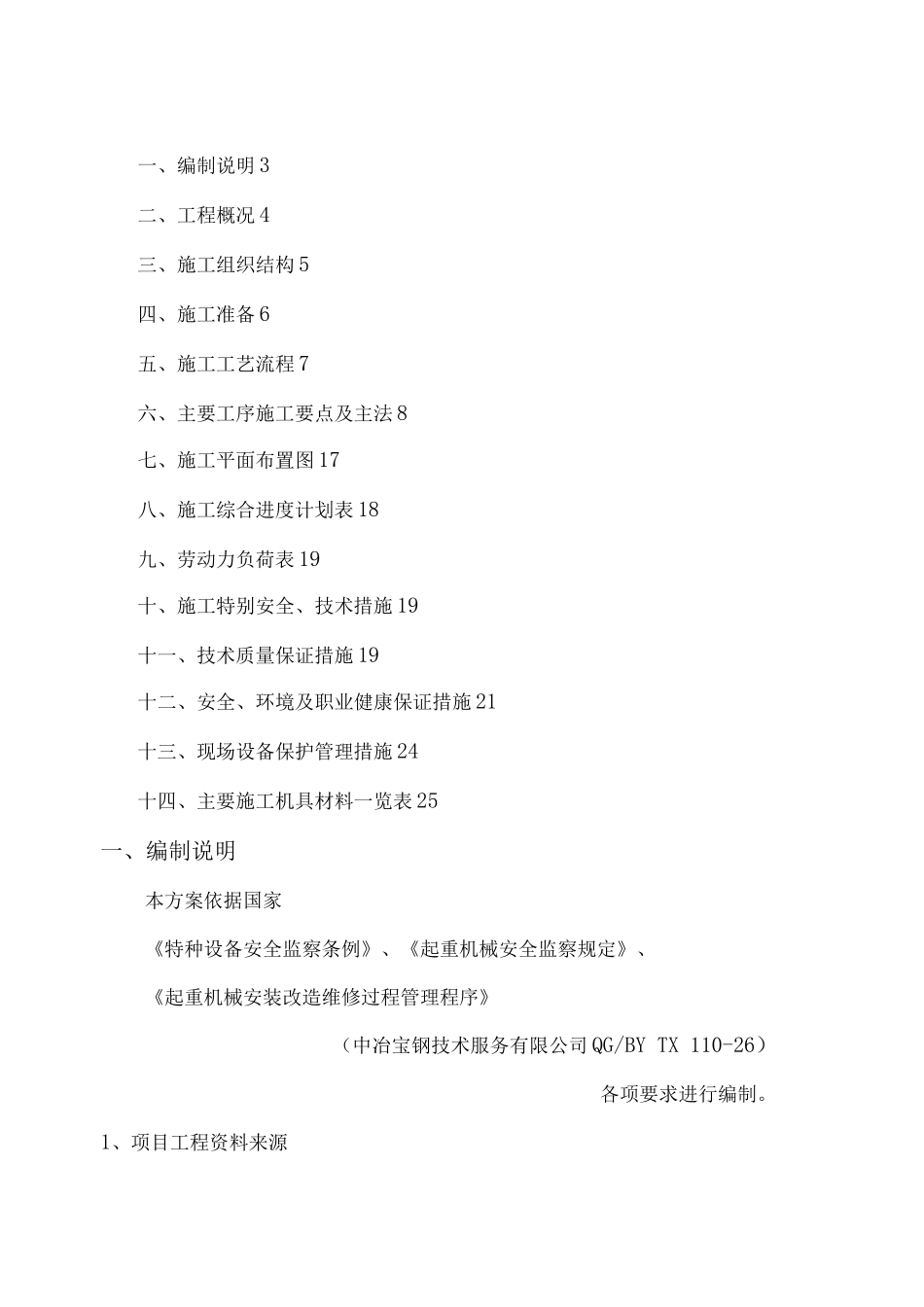

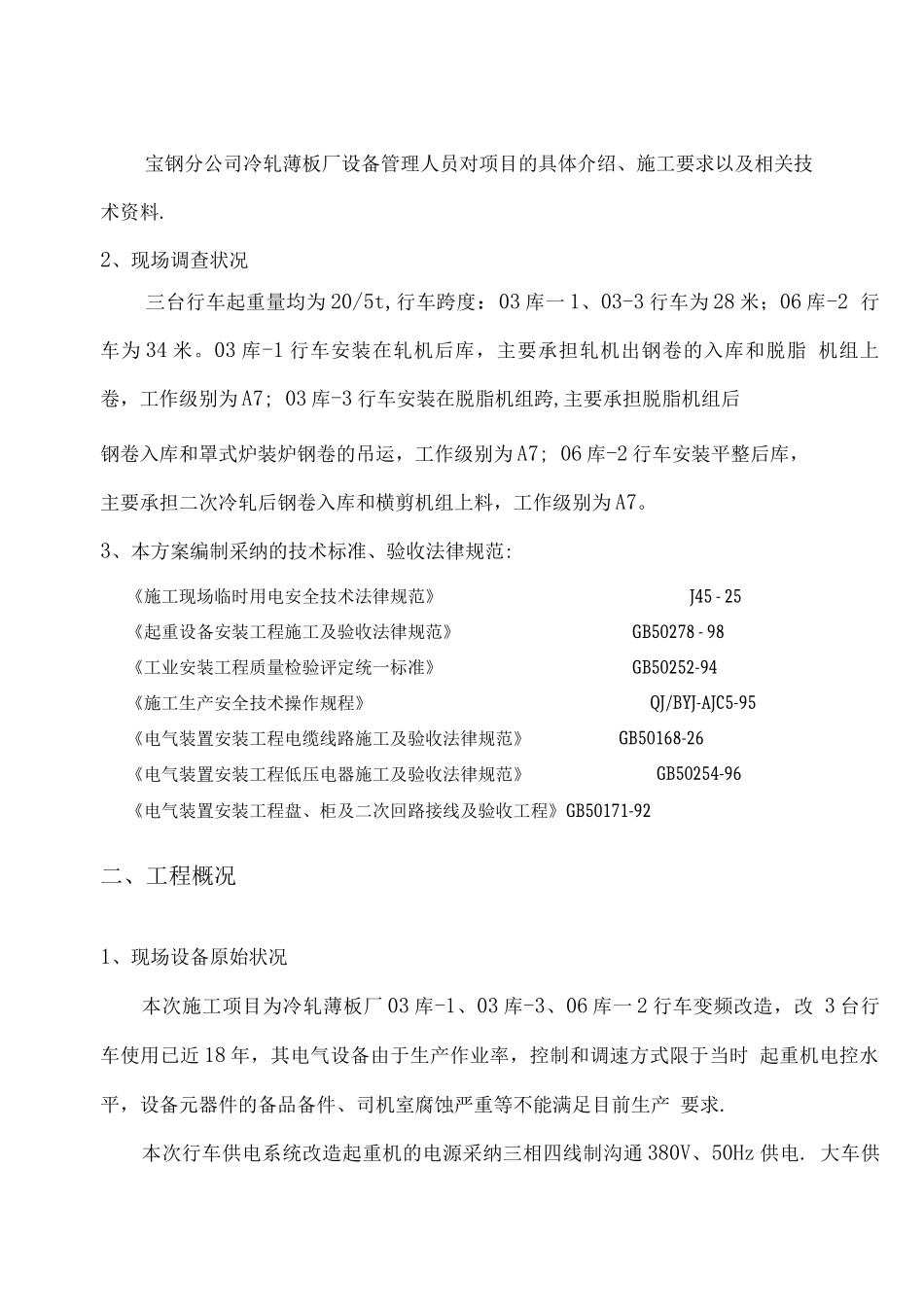

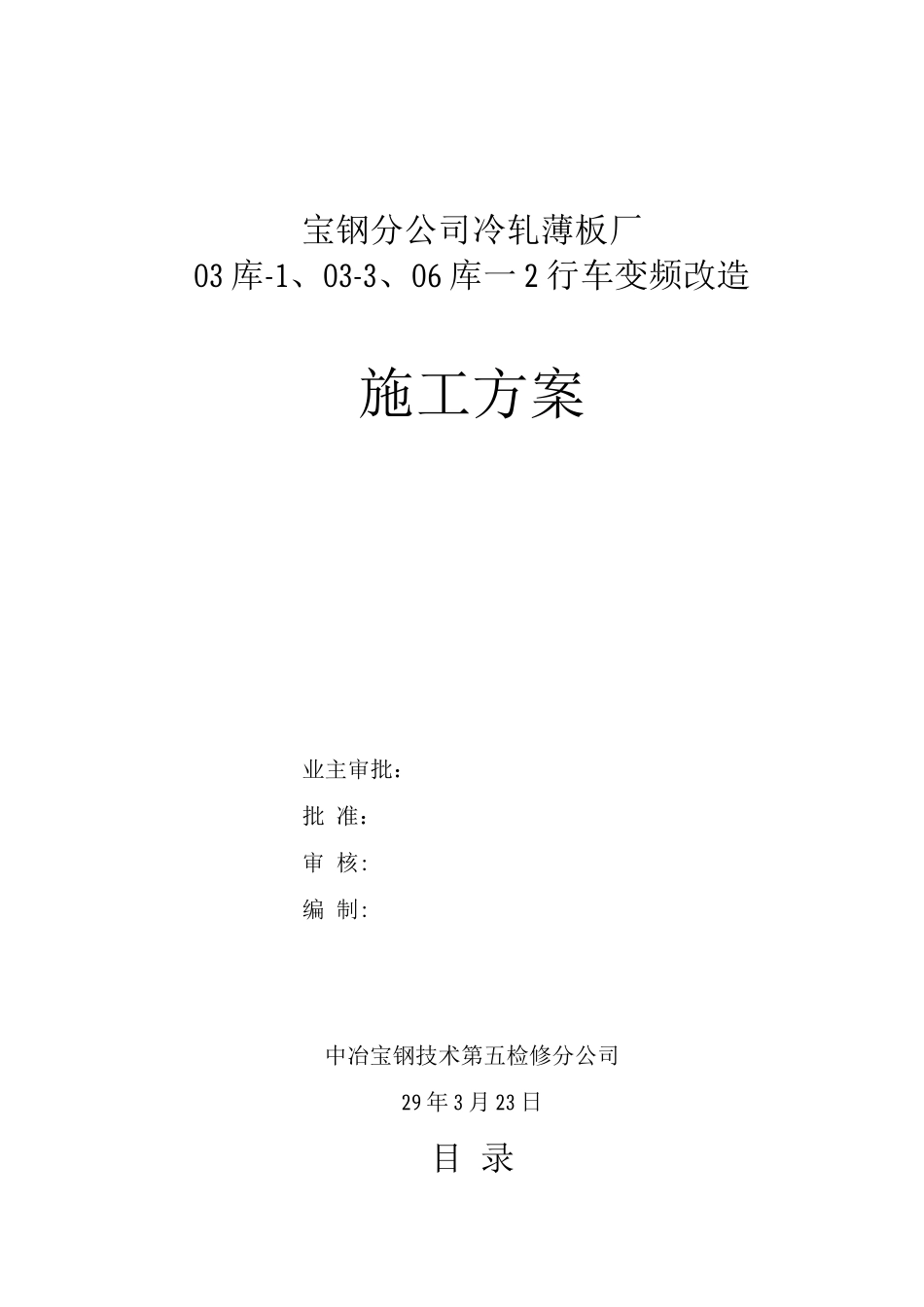

宝钢分公司冷轧薄板厂03 库-1、03-3、06 库一 2 行车变频改造施工方案业主审批:批 准:审 核:编 制:中冶宝钢技术第五检修分公司29 年 3 月 23 日目 录一、编制说明 3二、工程概况 4三、施工组织结构 5四、施工准备 6五、施工工艺流程 7六、主要工序施工要点及主法 8七、施工平面布置图 17八、施工综合进度计划表 18九、劳动力负荷表 19十、施工特别安全、技术措施 19十一、技术质量保证措施 19十二、安全、环境及职业健康保证措施 21十三、现场设备保护管理措施 24十四、主要施工机具材料一览表 25一、编制说明本方案依据国家《特种设备安全监察条例》、《起重机械安全监察规定》、《起重机械安装改造维修过程管理程序》(中冶宝钢技术服务有限公司 QG/BY TX 110-26)各项要求进行编制。1、项目工程资料来源宝钢分公司冷轧薄板厂设备管理人员对项目的具体介绍、施工要求以及相关技术资料.2、现场调查状况三台行车起重量均为 20/5t,行车跨度:03 库一 1、03-3 行车为 28 米;06 库-2 行车为 34 米。03 库-1 行车安装在轧机后库,主要承担轧机出钢卷的入库和脱脂 机组上卷,工作级别为 A7; 03 库-3 行车安装在脱脂机组跨,主要承担脱脂机组后钢卷入库和罩式炉装炉钢卷的吊运,工作级别为 A7; 06 库-2 行车安装平整后库,主要承担二次冷轧后钢卷入库和横剪机组上料,工作级别为 A7。3、本方案编制采纳的技术标准、验收法律规范:《施工现场临时用电安全技术法律规范》《起重设备安装工程施工及验收法律规范》《工业安装工程质量检验评定统一标准》《施工生产安全技术操作规程》《电气装置安装工程电缆线路施工及验收法律规范》《电气装置安装工程低压电器施工及验收法律规范》《电气装置安装工程盘、柜及二次回路接线及验收工程》GB50171-92二、工程概况1、现场设备原始状况本次施工项目为冷轧薄板厂 03 库-1、03 库-3、06 库一 2 行车变频改造,改 3 台行车使用已近 18 年,其电气设备由于生产作业率,控制和调速方式限于当时 起重机电控水平,设备元器件的备品备件、司机室腐蚀严重等不能满足目前生产 要求.本次行车供电系统改造起重机的电源采纳三相四线制沟通 380V、50Hz 供电. 大车供J45 - 25GB50278 - 98GB50252-94QJ/BYJ-AJC5-95GB50168-26GB50254-96电系统利旧。小车供电形式采纳动力控制进扁电缆拖挂形式导电。传动 系统:主起升机构、副起升机构、小车运行机构、大...
