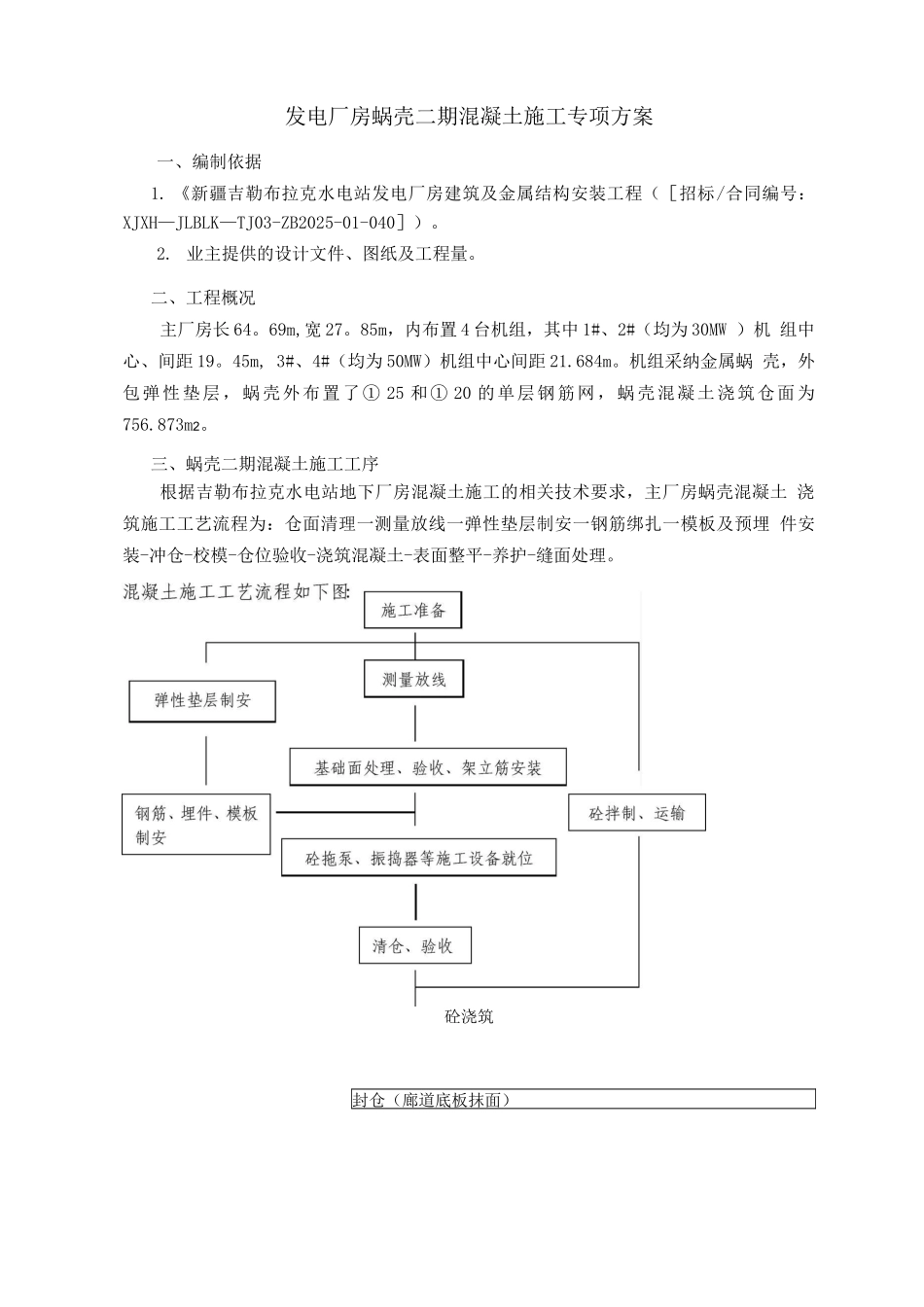

发电厂房蜗壳二期混凝土施工专项方案一、编制依据1
《新疆吉勒布拉克水电站发电厂房建筑及金属结构安装工程([招标/合同编号: XJXH—JLBLK—TJ03-ZB2025-01-040])
业主提供的设计文件、图纸及工程量
二、工程概况主厂房长 64
69m,宽 27
85m,内布置 4 台机组,其中 1#、2#(均为 30MW )机 组中心、间距 19
45m, 3#、4#(均为 50MW)机组中心间距 21
机组采纳金属蜗 壳,外包弹性垫层,蜗壳外布置了① 25 和① 20 的单层钢筋网,蜗壳混凝土浇筑仓面为 756

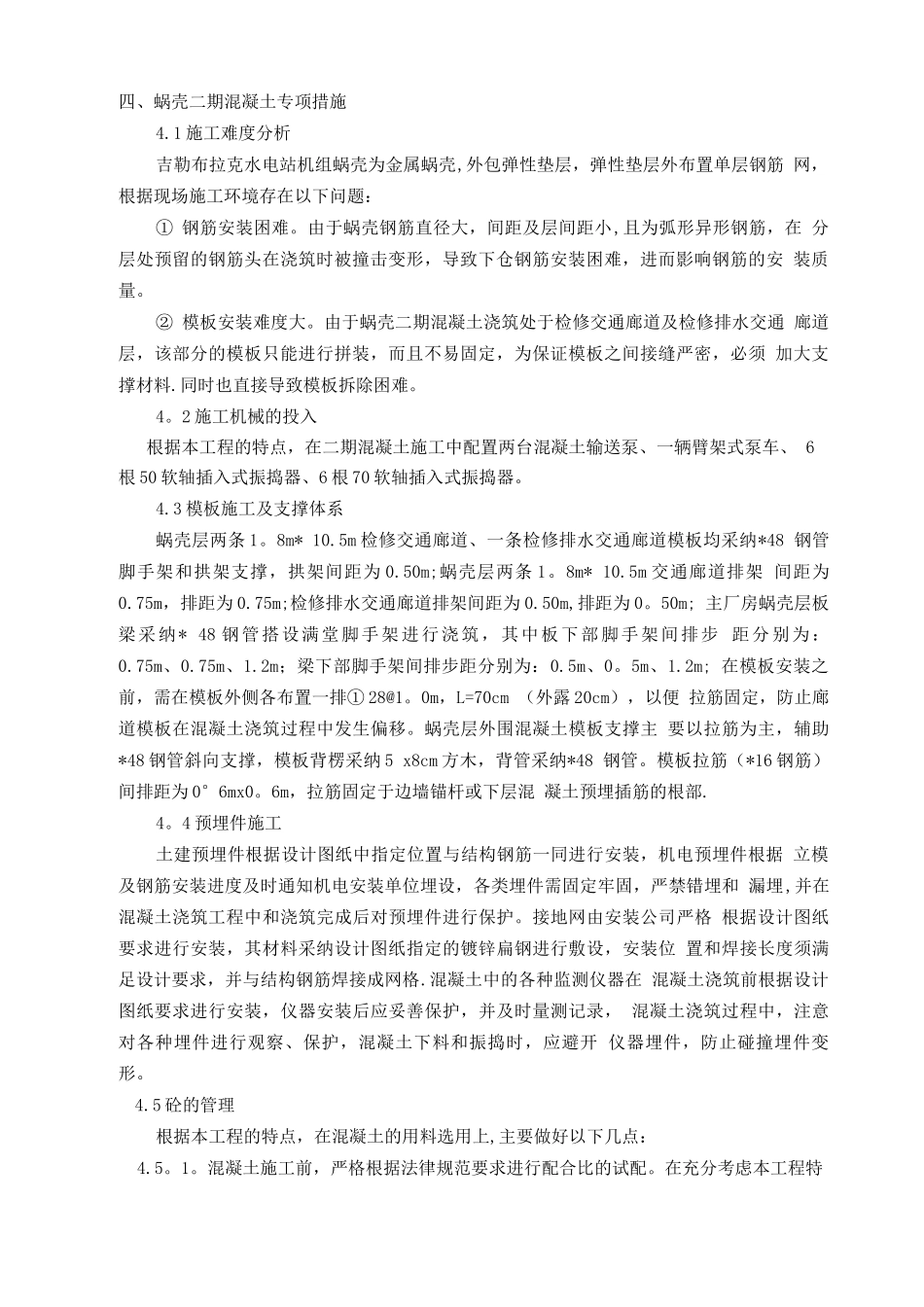

三、蜗壳二期混凝土施工工序根据吉勒布拉克水电站地下厂房混凝土施工的相关技术要求,主厂房蜗壳混凝土 浇筑施工工艺流程为:仓面清理一测量放线一弹性垫层制安一钢筋绑扎一模板及预埋 件安装-冲仓-校模-仓位验收-浇筑混凝土-表面整平-养护-缝面处理
砼浇筑封仓(廊道底板抹面)四、蜗壳二期混凝土专项措施4
1 施工难度分析吉勒布拉克水电站机组蜗壳为金属蜗壳,外包弹性垫层,弹性垫层外布置单层钢筋 网,根据现场施工环境存在以下问题:① 钢筋安装困难
由于蜗壳钢筋直径大,间距及层间距小,且为弧形异形钢筋,在 分层处预留的钢筋头在浇筑时被撞击变形,导致下仓钢筋安装困难,进而影响钢筋的安 装质量
② 模板安装难度大
由于蜗壳二期混凝土浇筑处于检修交通廊道及检修排水交通 廊道层,该部分的模板只能进行拼装,而且不易固定,为保证模板之间接缝严密,必须 加大支撑材料
同时也直接导致模板拆除困难
2 施工机械的投入根据本工程的特点,在二期混凝土施工中配置两台混凝土输送泵、一辆臂架式泵车、 6根 50 软轴插入式振捣器、6 根 70 软轴插入式振捣器
3 模板施工及支撑体系蜗壳层两条 1
8m* 10
5m 检修交通廊道、一条检修排水交通廊道模板均采纳
