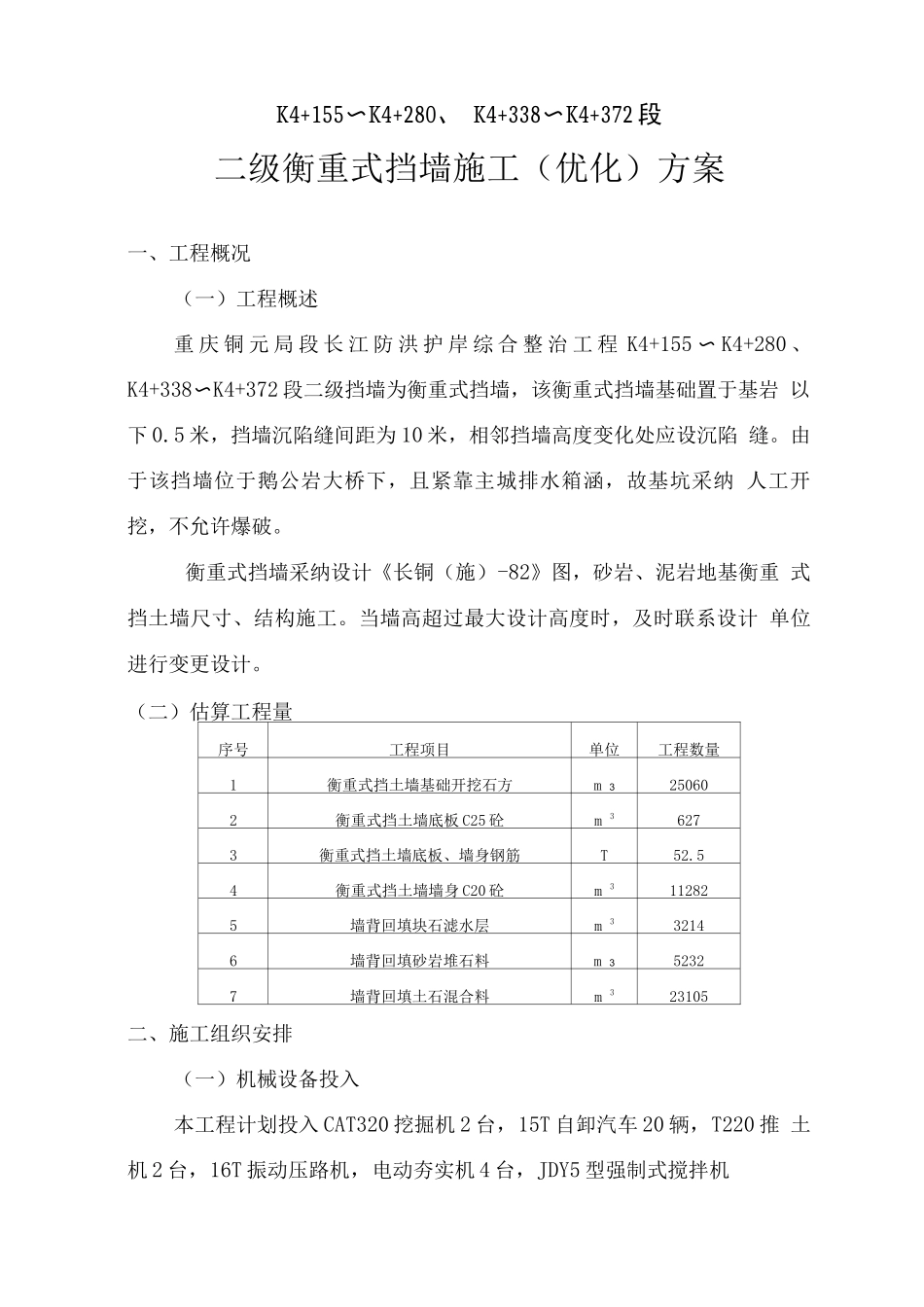

K4+155〜K4+280、 K4+338〜K4+372 段二级衡重式挡墙施工(优化)方案一、工程概况(一)工程概述重 庆 铜 元 局 段 长 江 防 洪 护 岸 综 合 整 治 工 程 K4+155 〜 K4+280 、 K4+338〜K4+372 段二级挡墙为衡重式挡墙,该衡重式挡墙基础置于基岩 以下 0.5 米,挡墙沉陷缝间距为 10 米,相邻挡墙高度变化处应设沉陷 缝。由于该挡墙位于鹅公岩大桥下,且紧靠主城排水箱涵,故基坑采纳 人工开挖,不允许爆破。衡重式挡墙采纳设计《长铜(施)-82》图,砂岩、泥岩地基衡重 式挡土墙尺寸、结构施工。当墙高超过最大设计高度时,及时联系设计 单位进行变更设计。(二)估算工程量序号工程项目单位工程数量1衡重式挡土墙基础开挖石方m 3250602衡重式挡土墙底板 C25 砼m 36273衡重式挡土墙底板、墙身钢筋T52.54衡重式挡土墙墙身 C20 砼m 3112825墙背回填块石滤水层m 332146墙背回填砂岩堆石料m 352327墙背回填土石混合料m 323105二、施工组织安排(一)机械设备投入本工程计划投入 CAT320 挖掘机 2 台,15T 自卸汽车 20 辆,T220 推 土机 2 台,16T 振动压路机,电动夯实机 4 台,JDY5 型强制式搅拌机4 台,120KW 发电机一台,拖式 HBY60 型混凝土输送泵 1 台,HBY90 型内燃式混凝土输送泵 1 台,内燃式空压机 10 台,风镐 20 把,切筋机 2 台,弯筋机 3 台,电焊机 6 台,中 70 型振捣棒 9 台。(二)施工任务安排由于本工程工程量大,工期紧,故划分为三个任务区同时施工,以保证能按合同工期完成施工任务。施工一队负责 K4+185〜K4+235 段衡重式挡墙施工;施工三队负责 K4+235〜K4+280、K4+338〜K4+372 段衡重式挡墙施工;施工四队负责 K4+155〜K4+185 段衡重式挡墙施工。(三)材料供应本工程所需要的水泥、钢材、外加剂全部由业主供应,碎石、砂、等由项目部物资科负责采购。材料储备足够数量以保证正常施工需要。(四)人员组织动员施工队长 3 人,技术员 3 人,质检员 3 人,安全员 3 人,材料员 3人,施工人员 3 人。(五)工期安排基坑开挖:23 年 9 月 1 日一 23 年 11 月 10 日;底板混凝土浇筑:23 年 10 月 10 日一 23 年 11 月 30 日;墙身混凝土浇筑:23 年 10 月 20 日一 23 年 12 月 25 日;墙后回填:23 年 12 月 20 日一 24 年 2 月 20 日。三、主要施工工艺(一)基坑开挖1、施工测...
