袋装砂井施工工艺

袋装砂井施工工艺_第1页
1/1

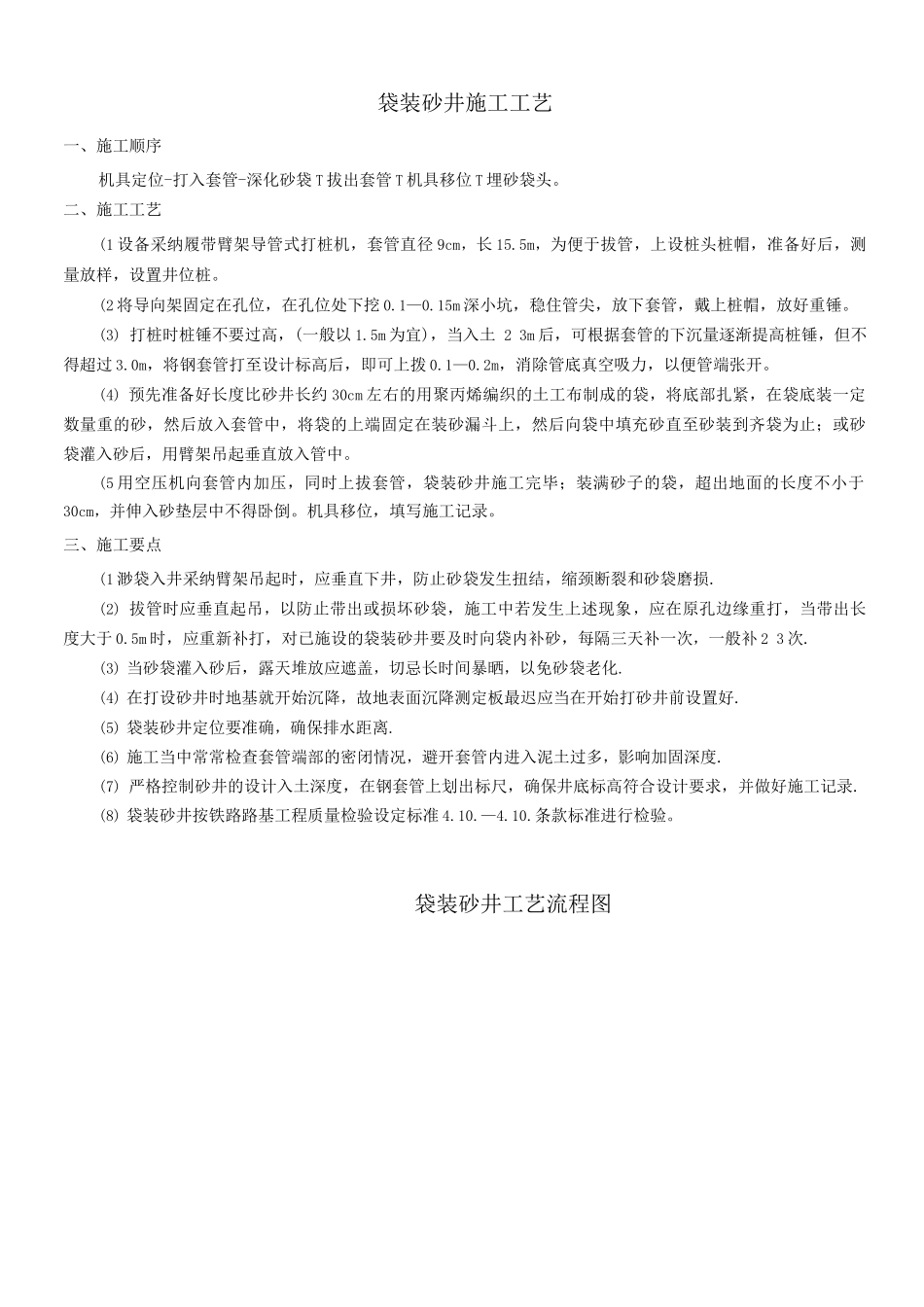

袋装砂井施工工艺一、施工顺序机具定位-打入套管-深化砂袋 T 拔出套管 T 机具移位 T 埋砂袋头。二、施工工艺(1 设备采纳履带臂架导管式打桩机,套管直径 9cm,长 15.5m,为便于拔管,上设桩头桩帽,准备好后,测量放样,设置井位桩。(2 将导向架固定在孔位,在孔位处下挖 0.1—0.15m 深小坑,稳住管尖,放下套管,戴上桩帽,放好重锤。(3) 打桩时桩锤不要过高,(一般以 1.5m 为宜),当入土 2 3m 后,可根据套管的下沉量逐渐提高桩锤,但不得超过 3.0m,将钢套管打至设计标高后,即可上拨 0.1—0.2m,消除管底真空吸力,以便管端张开。(4) 预先准备好长度比砂井长约 30cm 左右的用聚丙烯编织的土工布制成的袋,将底部扎紧,在袋底装一定数量重的砂,然后放入套管中,将袋的上端固定在装砂漏斗上,然后向袋中填充砂直至砂装到齐袋为止;或砂袋灌入砂后,用臂架吊起垂直放入管中。(5 用空压机向套管内加压,同时上拔套管,袋装砂井施工完毕;装满砂子的袋,超出地面的长度不小于30cm,并伸入砂垫层中不得卧倒。机具移位,填写施工记录。三、施工要点(1 渺袋入井采纳臂架吊起时,应垂直下井,防止砂袋发生扭结,缩颈断裂和砂袋磨损.(2) 拔管时应垂直起吊,以防止带出或损坏砂袋,施工中若发生上述现象,应在原孔边缘重打,当带出长度大于 0.5m 时,应重新补打,对已施设的袋装砂井要及时向袋内补砂,每隔三天补一次,一般补 2 3 次.(3) 当砂袋灌入砂后,露天堆放应遮盖,切忌长时间暴晒,以免砂袋老化.(4) 在打设砂井时地基就开始沉降,故地表面沉降测定板最迟应当在开始打砂井前设置好.(5) 袋装砂井定位要准确,确保排水距离.(6) 施工当中常常检查套管端部的密闭情况,避开套管内进入泥土过多,影响加固深度.(7) 严格控制砂井的设计入土深度,在钢套管上划出标尺,确保井底标高符合设计要求,并做好施工记录.(8) 袋装砂井按铁路路基工程质量检验设定标准 4.10.—4.10.条款标准进行检验。袋装砂井工艺流程图

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

袋装砂井施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
