概况郭城煤矿二期工程主井井底车场西绕道开工以来,由于受上部 M5 含水层的影响,进入绕道曲线段以来顶板岩层发生变化,层理发育,裂隙增加,粉砂岩层间有泥岩夹层,部 分裂隙和锚杆眼出水逐渐增大,为了安全起见,根据矿专题会议决定,对车场西绕道进行 探放水,以确保向前施工安全,特编制本措施
二、探放水目的1、探明掘进巷道前方富水情况
2、放水降压,避开井巷掘进时出现涌水量高峰,保证向前施工安全
三、探放水设计1、探孔开孔位置:主井车场西绕道迎头拱部两侧向南平行钻进(探孔编号 1#、2#), 详细位置见后图
2、探孔数量:2 个钻孔技术参数表、,参数 孔号、\方位角 (° )倾角 (° )估计孔深 (m)终孔位置孔径 (mm)1177
5050等候室西通道602182
5050等候室西通道603、岩帽加固注浆施工注浆站设在井下临时水仓开处,注浆站至工作面敷设注浆专用管路,施工步骤为: 开、安装注浆管 T 止浆岩帽加固注浆 T 开、埋设孔管 T 对孔管做耐压实验 T 安装 孔阀门一钻探水孔
注浆加固止浆墙,注浆压力为 9MPa
埋设孔管时的注浆压力为 10MPa
4、孔管规格:孔管选用 D108mm 长 60mm 无缝钢管,外端连接 20MPa 法兰盘,钢管上缠绕焊 接① 10mm 螺纹钢筋(附图),每个孔管用两根① 20 x 24mm 锚杆拉住
5、孔管固定:开孔孔径 130mm,开孔深度 5
7m,埋入孔管,用水灰比 1: 2 水泥浆灌注,充满孔 管及孔壁空隙,凝固 48 小时,另用两根锚杆及板卡固定,每根锚杆的抗拔力不小于 4 吨
6、探孔施工顺序:1#孔- 2#孔
7、西绕道及等候室允许掘进条件:迎头涌水量能满足井下排水泵的排水能力
方可向前施工
四探放水施工1

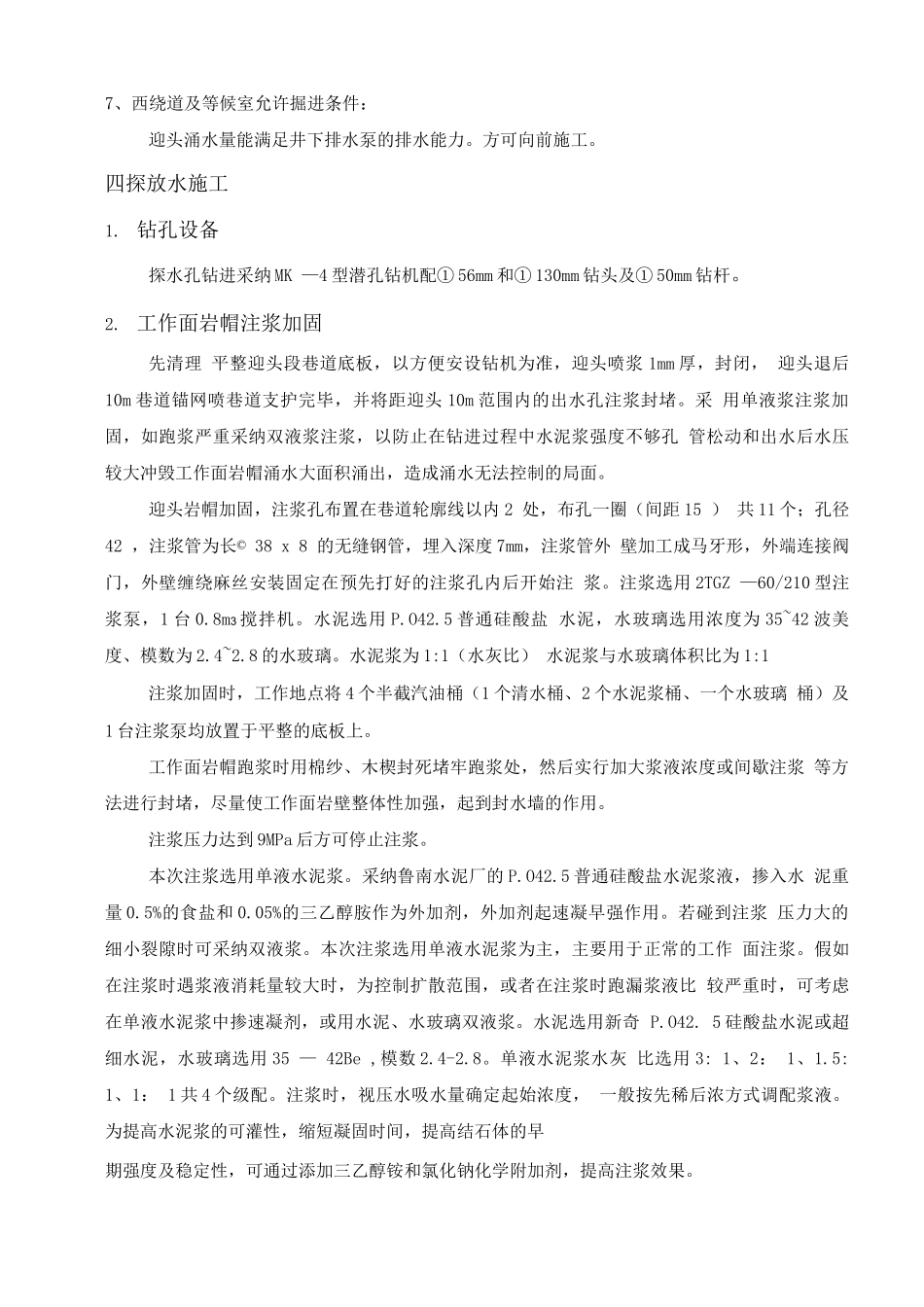

钻孔设备探水孔钻进采纳 MK —4 型潜孔钻机配① 56mm 和① 130mm 钻头及① 50mm 钻杆
