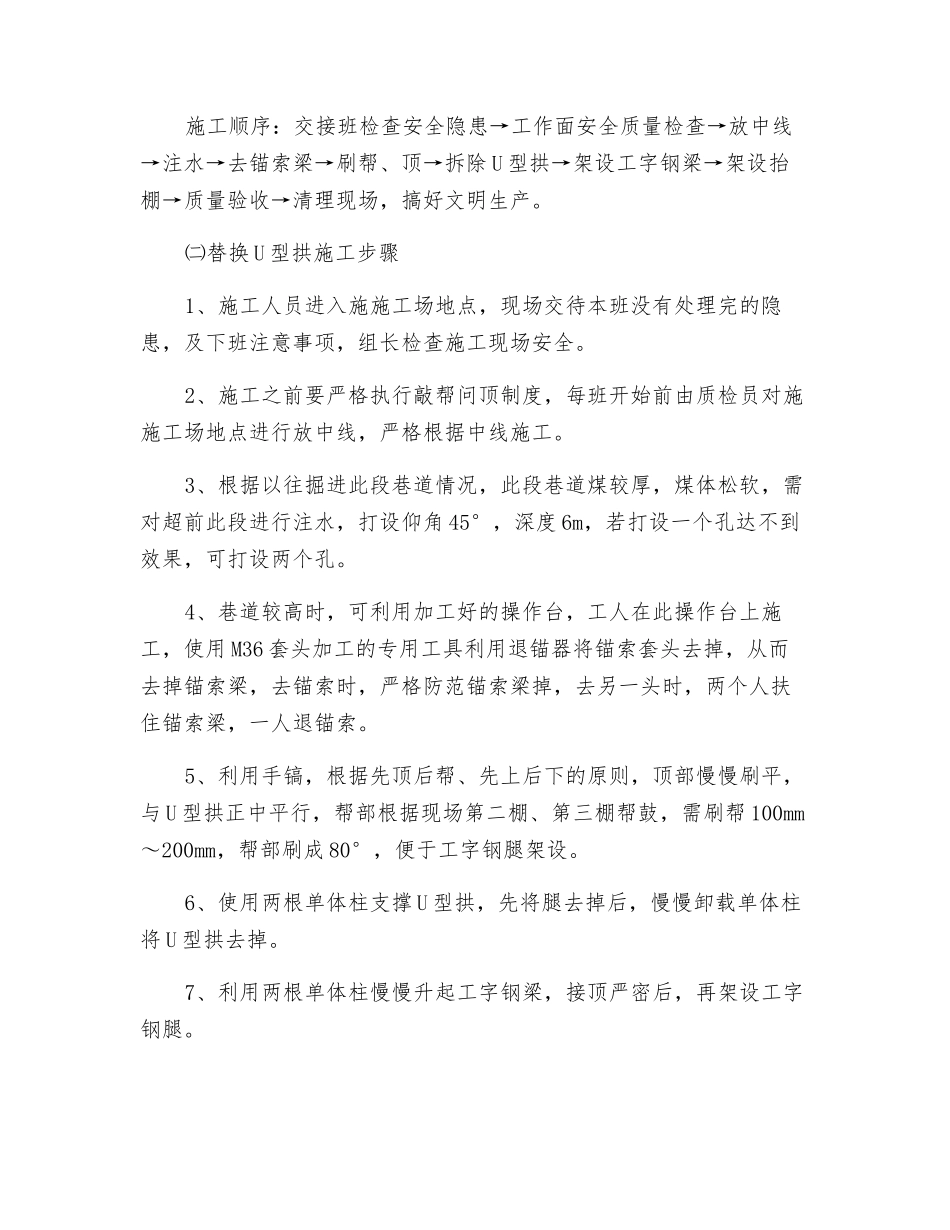

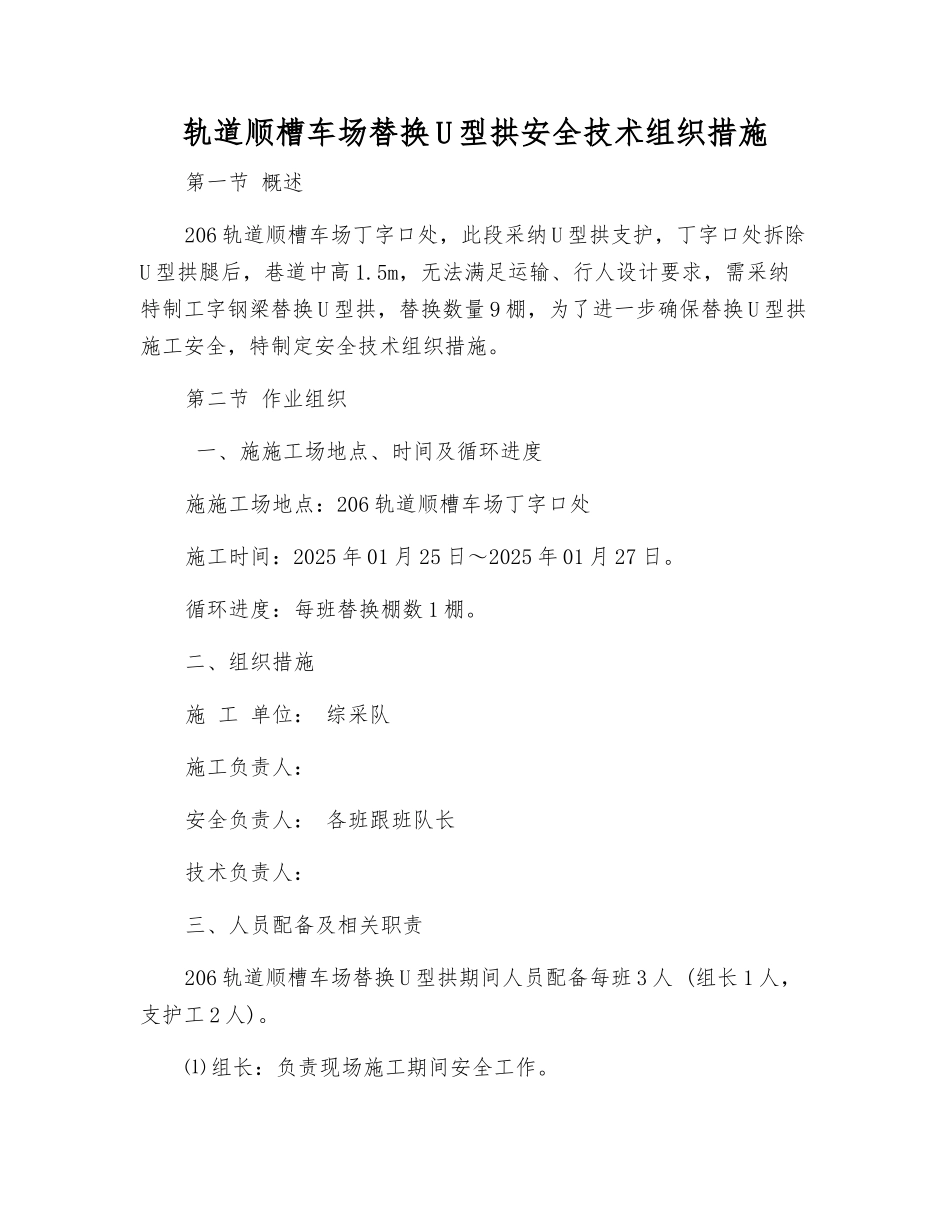

轨道顺槽车场替换 U 型拱安全技术组织措施第一节 概述206 轨道顺槽车场丁字口处,此段采纳 U 型拱支护,丁字口处拆除U 型拱腿后,巷道中高 1.5m,无法满足运输、行人设计要求,需采纳特制工字钢梁替换 U 型拱,替换数量 9 棚,为了进一步确保替换 U 型拱施工安全,特制定安全技术组织措施。第二节 作业组织 一、施施工场地点、时间及循环进度施施工场地点:206 轨道顺槽车场丁字口处施工时间:2025 年 01 月 25 日~2025 年 01 月 27 日。循环进度:每班替换棚数 1 棚。二、组织措施施 工 单位: 综采队施工负责人:安全负责人: 各班跟班队长技术负责人:三、人员配备及相关职责206 轨道顺槽车场替换 U 型拱期间人员配备每班 3 人 (组长 1 人,支护工 2 人)。⑴ 组长:负责现场施工期间安全工作。⑵ 支护工:负责施工期间进行永久支护。第三节 技术标准1、根据技术员给定替换中线施工。2、替换 U 型拱前,超前对此地段进行注水,打设仰角 45°,深度6m。3、工字钢采纳对棚支护,间距≦500mm,工字钢腿架设下扎300mm,角度 80°。4、帮、顶川杆打设间距 300mm。5、抬棚采纳特制 4.5m 工字钢梁对棚支护,梁采纳特制 4.3m 工字钢梁,点柱采纳特制 2.7m 工字钢腿支护抬棚。6、抬棚采纳一梁四柱,从上帮往下帮叙述,两根点柱紧贴巷帮,第二根点柱距第一根点柱 1.5m,第二根距第三根点柱 1.5m。7、刷帮、顶时,刷顶时:要以 U 型拱顶正中为点,顶部刷平;刷帮时:帮部根据现场从里向外第二棚、第三棚估计要刷帮 100mm~200mm。第四节 施工工艺一、支护方法永久支护:顶部采纳特制 4.3m 工字钢梁、川杆、荆笆支护顶板,帮部:下帮使用 3.0m 工字钢腿、川杆、荆笆支护;上帮采纳特制 2.7m工字钢腿加工的点柱支护。二、支护工艺㈠替换 U 型拱施工工艺施工顺序:交接班检查安全隐患→工作面安全质量检查→放中线→注水→去锚索梁→刷帮、顶→拆除 U 型拱→架设工字钢梁→架设抬棚→质量验收→清理现场,搞好文明生产。㈡替换 U 型拱施工步骤1、施工人员进入施施工场地点,现场交待本班没有处理完的隐患,及下班注意事项,组长检查施工现场安全。2、施工之前要严格执行敲帮问顶制度,每班开始前由质检员对施施工场地点进行放中线,严格根据中线施工。3、根据以往掘进此段巷道情况,此段巷道煤较厚,煤体松软,需对超前此段进行注水,打设仰角 45°,深度 6m,若打设一个孔达不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

轨道顺槽车场替换U型拱安全技术组织措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
