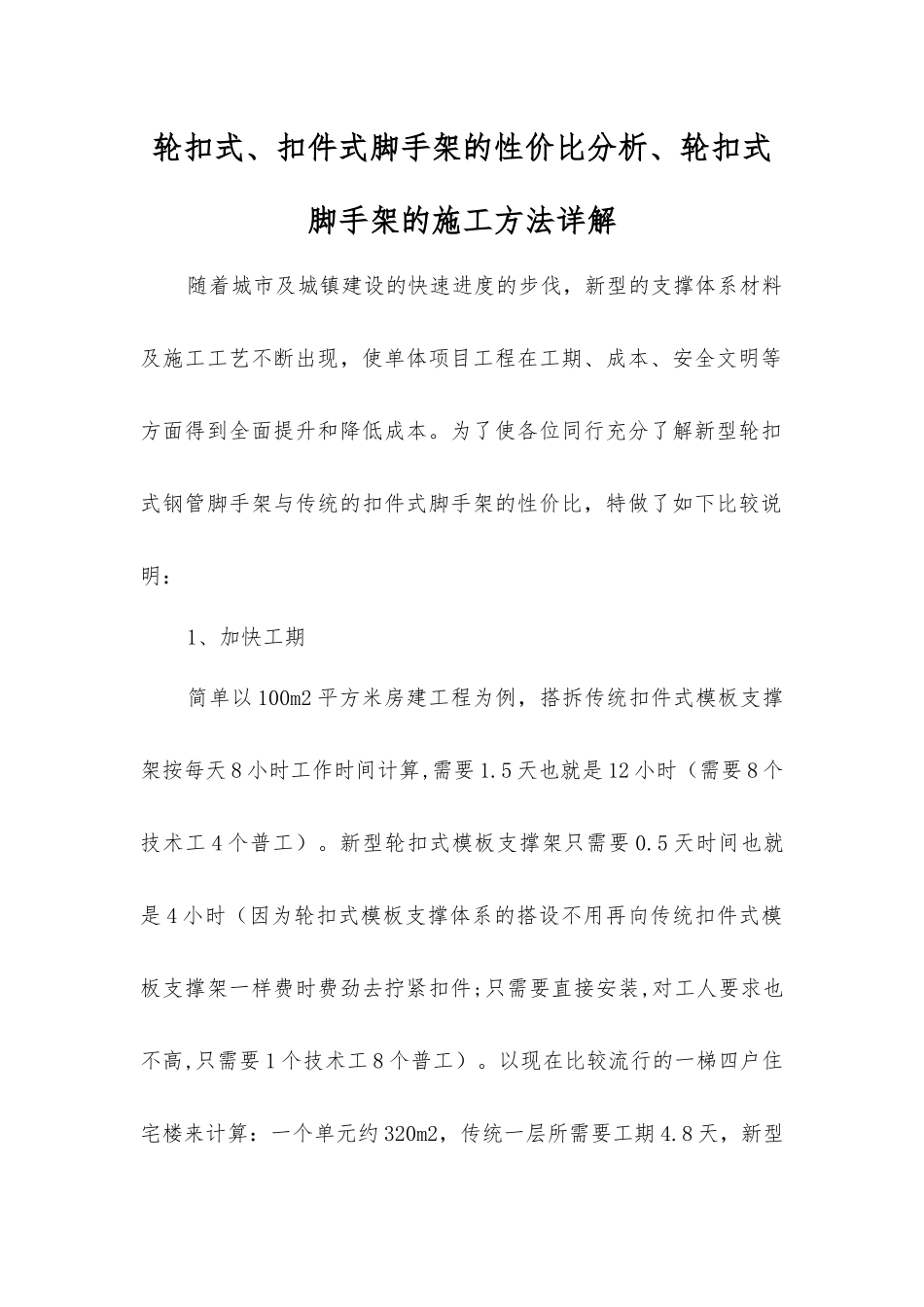

轮扣式、扣件式脚手架的性价比分析、轮扣式脚手架的施工方法详解随着城市及城镇建设的快速进度的步伐,新型的支撑体系材料及施工工艺不断出现,使单体项目工程在工期、成本、安全文明等方面得到全面提升和降低成本
为了使各位同行充分了解新型轮扣式钢管脚手架与传统的扣件式脚手架的性价比,特做了如下比较说明:1、加快工期简单以 100m2 平方米房建工程为例,搭拆传统扣件式模板支撑架按每天 8 小时工作时间计算,需要 1
5 天也就是 12 小时(需要 8 个技术工 4 个普工)
新型轮扣式模板支撑架只需要 0
5 天时间也就是 4 小时(因为轮扣式模板支撑体系的搭设不用再向传统扣件式模板支撑架一样费时费劲去拧紧扣件;只需要直接安装,对工人要求也不高,只需要 1 个技术工 8 个普工)

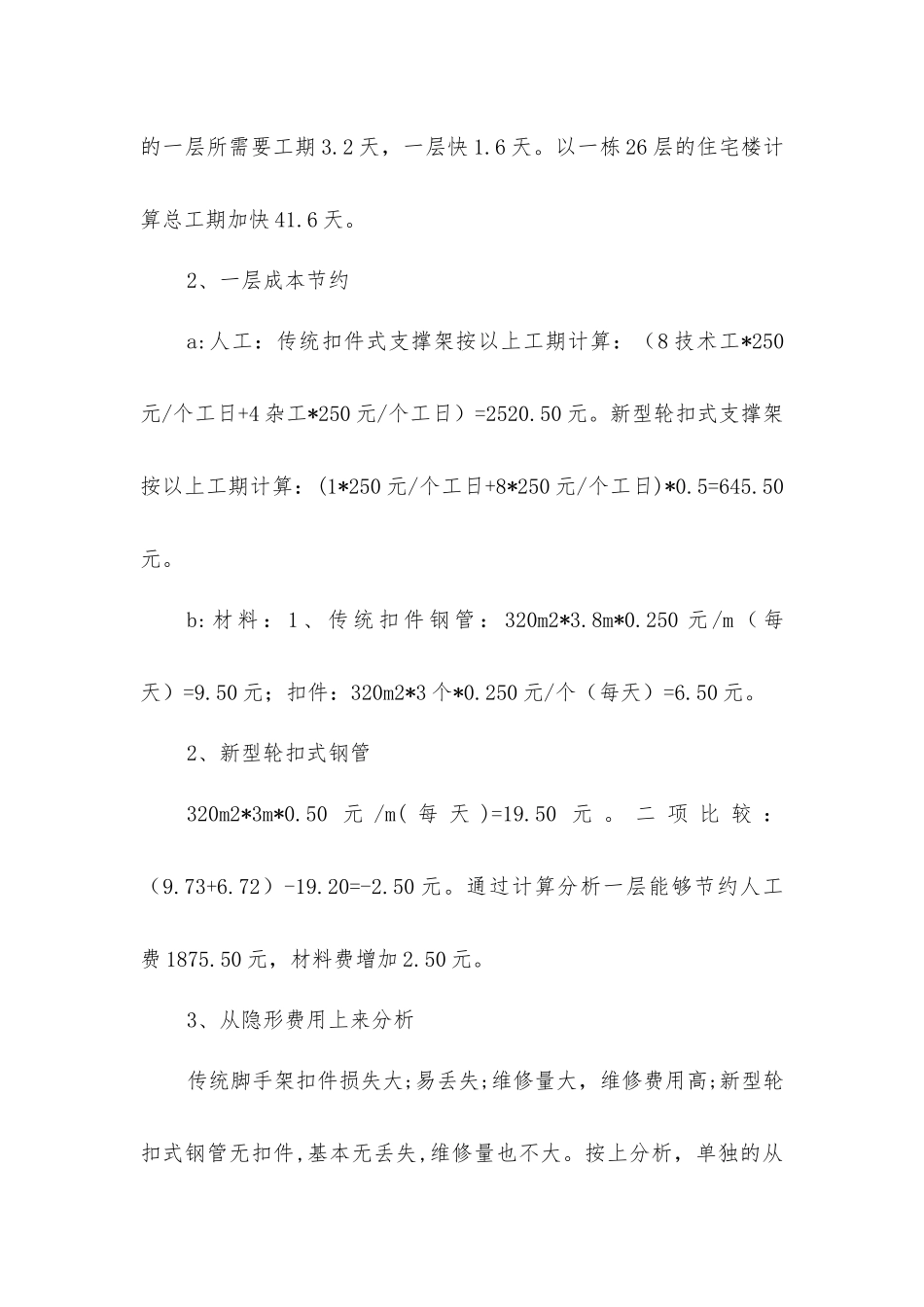

以现在比较流行的一梯四户住宅楼来计算:一个单元约 320m2,传统一层所需要工期 4
8 天,新型的一层所需要工期 3
2 天,一层快 1
以一栋 26 层的住宅楼计算总工期加快 41
2、一层成本节约a:人工:传统扣件式支撑架按以上工期计算:(8 技术工*250元/个工日+4 杂工*250 元/个工日)=2520
新型轮扣式支撑架按以上工期计算:(1*250 元/个工日+8*250 元/个工日)*0
b: 材 料 : 1 、 传 统 扣 件 钢 管 : 320m2*3
250 元 /m ( 每天)=9
50 元;扣件:320m2*3 个*0
250 元/个(每天)=6
2、新型轮扣式钢管320m2*3m*0
50 元 /m( 每 天 )=19
二 项 比 较 :(9
72)-19
通过计算分析一层能够节约人工费 1875
50 元,材料费增加 2

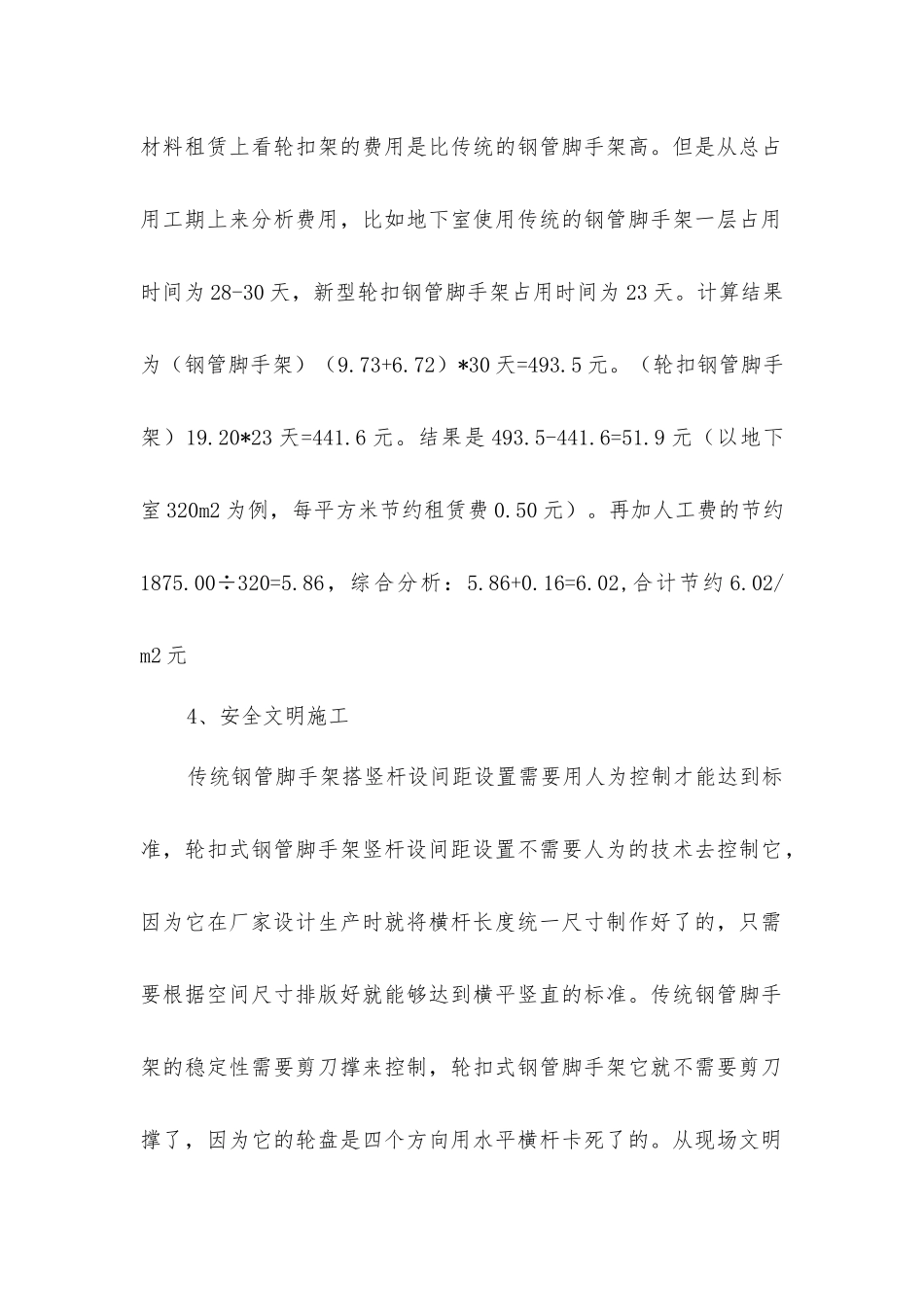

3、从隐形费用上来分析传统脚手架扣件损失
