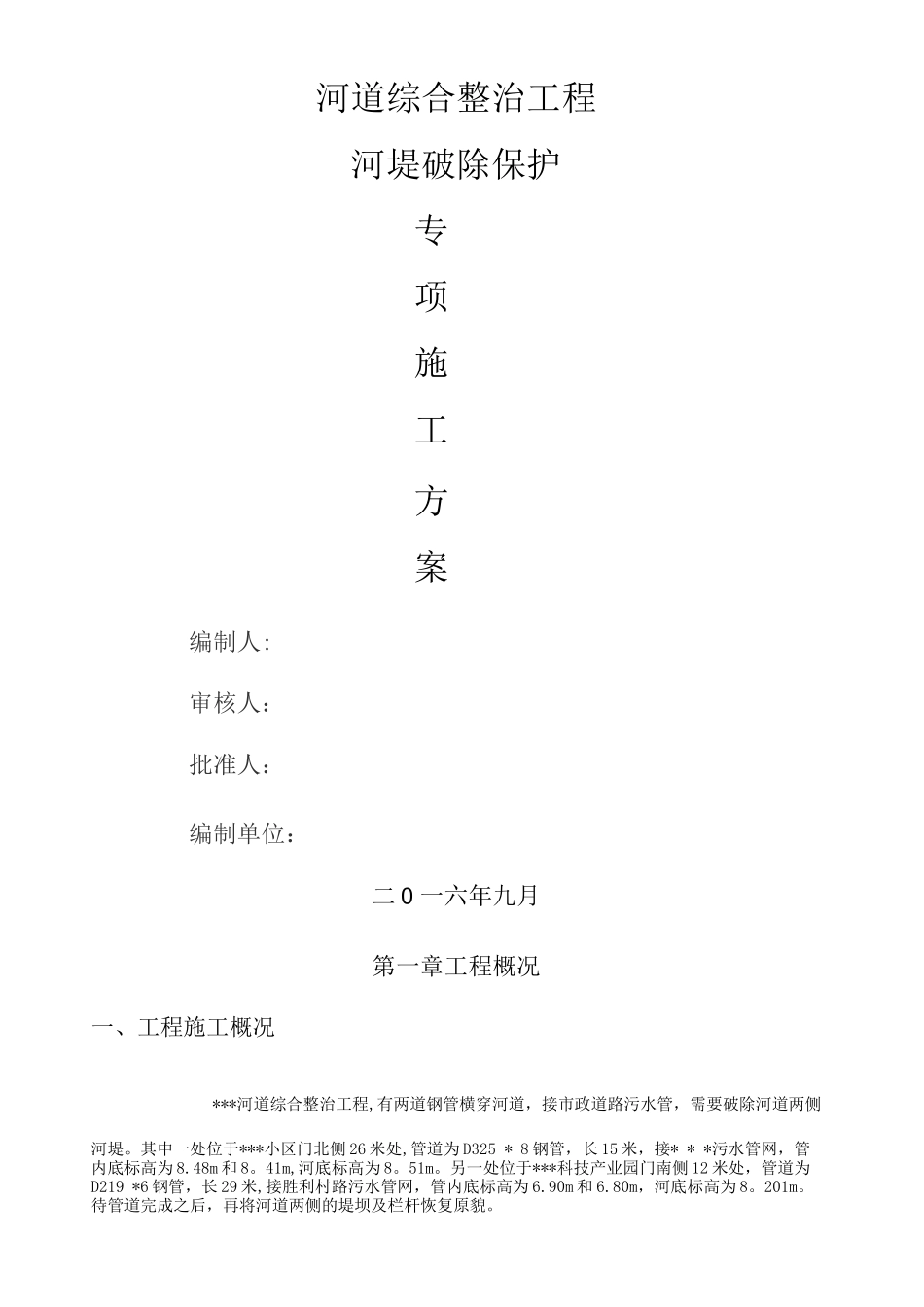

河道综合整治工程河堤破除保护专项施工方案编制人:审核人:批准人:编制单位:二 0 一六年九月第一章工程概况一、工程施工概况***河道综合整治工程,有两道钢管横穿河道,接市政道路污水管,需要破除河道两侧河堤
其中一处位于***小区门北侧 26 米处,管道为 D325 * 8 钢管,长 15 米,接* * *污水管网,管内底标高为 8
48m 和 8
41m,河底标高为 8
另一处位于***科技产业园门南侧 12 米处,管道为D219 *6 钢管,长 29 米,接胜利村路污水管网,管内底标高为 6
90m 和 6
80m,河底标高为 8
待管道完成之后,再将河道两侧的堤坝及栏杆恢复原貌

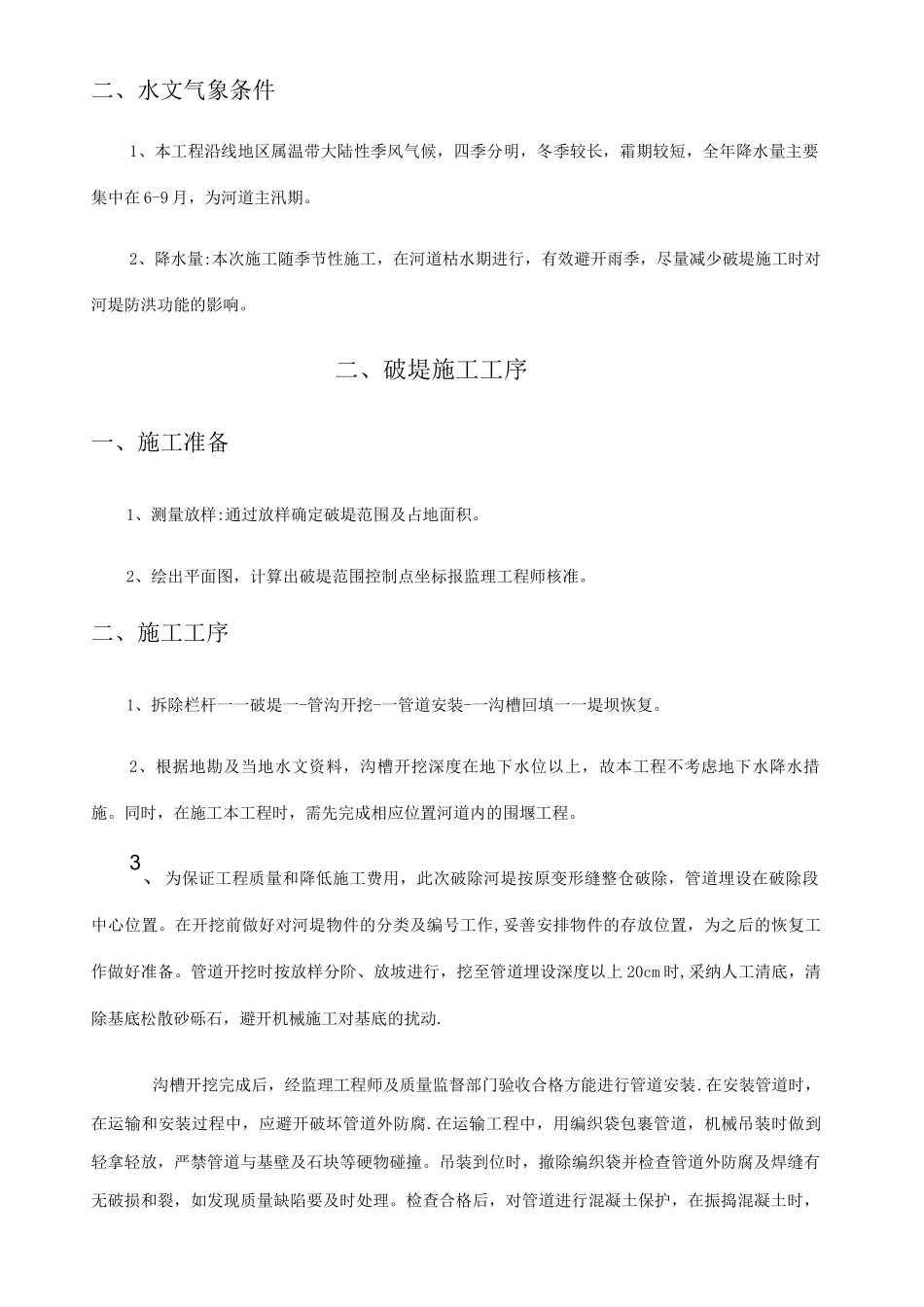

二、水文气象条件1、本工程沿线地区属温带大陆性季风气候,四季分明,冬季较长,霜期较短,全年降水量主要集中在 6-9 月,为河道主汛期
2、降水量:本次施工随季节性施工,在河道枯水期进行,有效避开雨季,尽量减少破堤施工时对河堤防洪功能的影响
二、破堤施工工序一、施工准备1、测量放样:通过放样确定破堤范围及占地面积
2、绘出平面图,计算出破堤范围控制点坐标报监理工程师核准
二、施工工序1、拆除栏杆一一破堤一-管沟开挖-一管道安装-一沟槽回填一一堤坝恢复
2、根据地勘及当地水文资料,沟槽开挖深度在地下水位以上,故本工程不考虑地下水降水措施
同时,在施工本工程时,需先完成相应位置河道内的围堰工程
3、为保证工程质量和降低施工费用,此次破除河堤按原变形缝整仓破除,管道埋设在破除段中心位置
在开挖前做好对河堤物件的分类及编号工作,妥善安排物件的存放位置,为之后的恢复工作做好准备
管道开挖时按放样分阶、放坡进行,挖至管道埋设深度以上 20cm 时,采纳人工清底,清除基底松散砂砾石,避开机械施工对基底的扰动
沟槽开挖完成后,经监理工程师及质量监督部门验收合格方能进行管道安装
在安装管道时,在运
