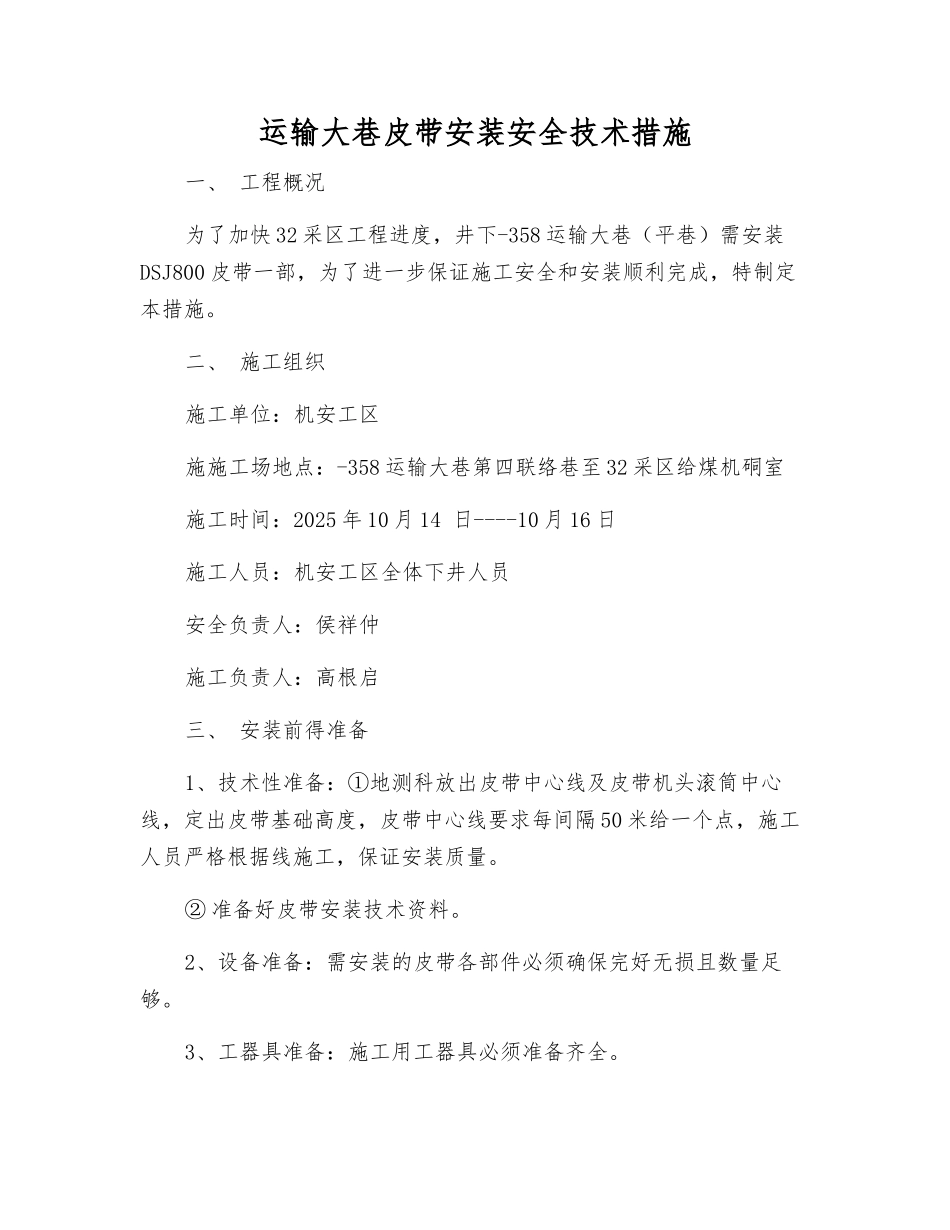

运输大巷皮带安装安全技术措施一、 工程概况为了加快 32 采区工程进度,井下-358 运输大巷(平巷)需安装DSJ800 皮带一部,为了进一步保证施工安全和安装顺利完成,特制定本措施
二、 施工组织施工单位:机安工区施施工场地点:-358 运输大巷第四联络巷至 32 采区给煤机硐室施工时间:2025 年 10 月 14 日----10 月 16 日施工人员:机安工区全体下井人员安全负责人:侯祥仲施工负责人:高根启三、 安装前得准备1、技术性准备:①地测科放出皮带中心线及皮带机头滚筒中心线,定出皮带基础高度,皮带中心线要求每间隔 50 米给一个点,施工人员严格根据线施工,保证安装质量
② 准备好皮带安装技术资料
2、设备准备:需安装的皮带各部件必须确保完好无损且数量足够
3、工器具准备:施工用工器具必须准备齐全

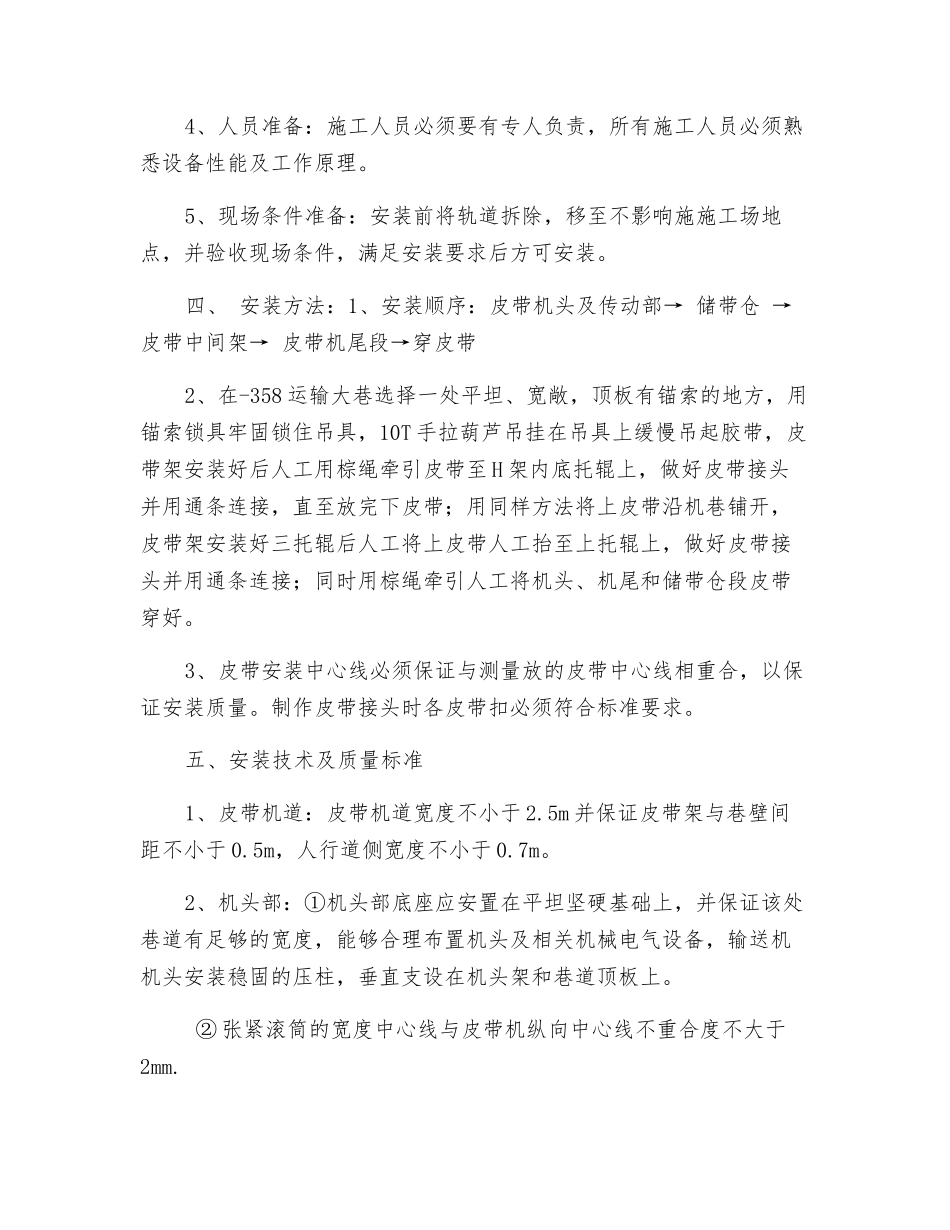

4、人员准备:施工人员必须要有专人负责,所有施工人员必须熟悉设备性能及工作原理
5、现场条件准备:安装前将轨道拆除,移至不影响施施工场地点,并验收现场条件,满足安装要求后方可安装
四、 安装方法:1、安装顺序:皮带机头及传动部→ 储带仓 →皮带中间架→ 皮带机尾段→穿皮带2、在-358 运输大巷选择一处平坦、宽敞,顶板有锚索的地方,用锚索锁具牢固锁住吊具,10T 手拉葫芦吊挂在吊具上缓慢吊起胶带,皮带架安装好后人工用棕绳牵引皮带至 H 架内底托辊上,做好皮带接头并用通条连接,直至放完下皮带;用同样方法将上皮带沿机巷铺开,皮带架安装好三托辊后人工将上皮带人工抬至上托辊上,做好皮带接头并用通条连接;同时用棕绳牵引人工将机头、机尾和储带仓段皮带穿好
3、皮带安装中心线必须保证与测量放的皮带中心线相重合,以保证安装质量

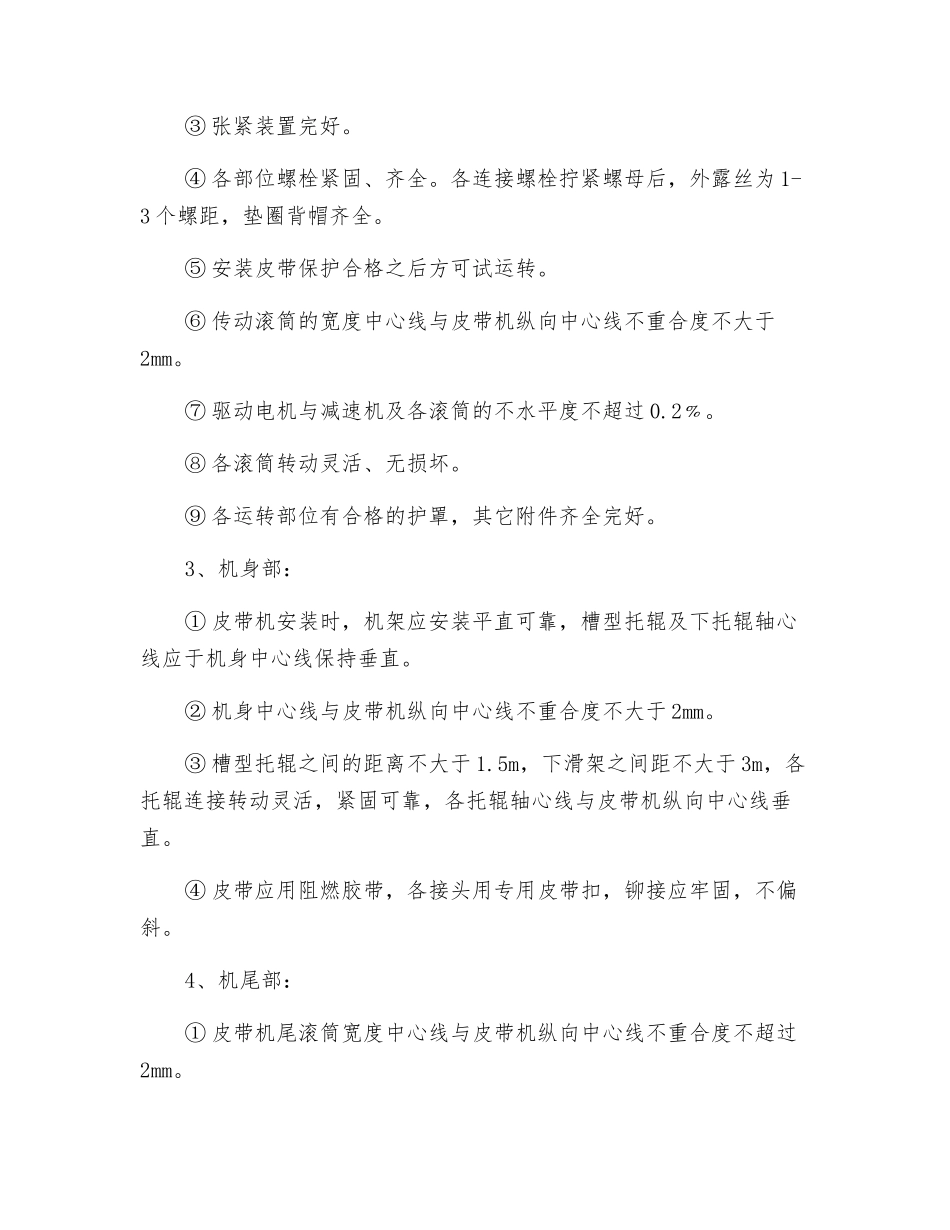

制作皮带接头时各皮带扣必须符合标准要求
五、安装技术及质量标准1、皮带机道:皮带机道宽度不小于 2
5m 并保证皮带架与巷壁间距不小于 0
5m,人行道侧宽度
