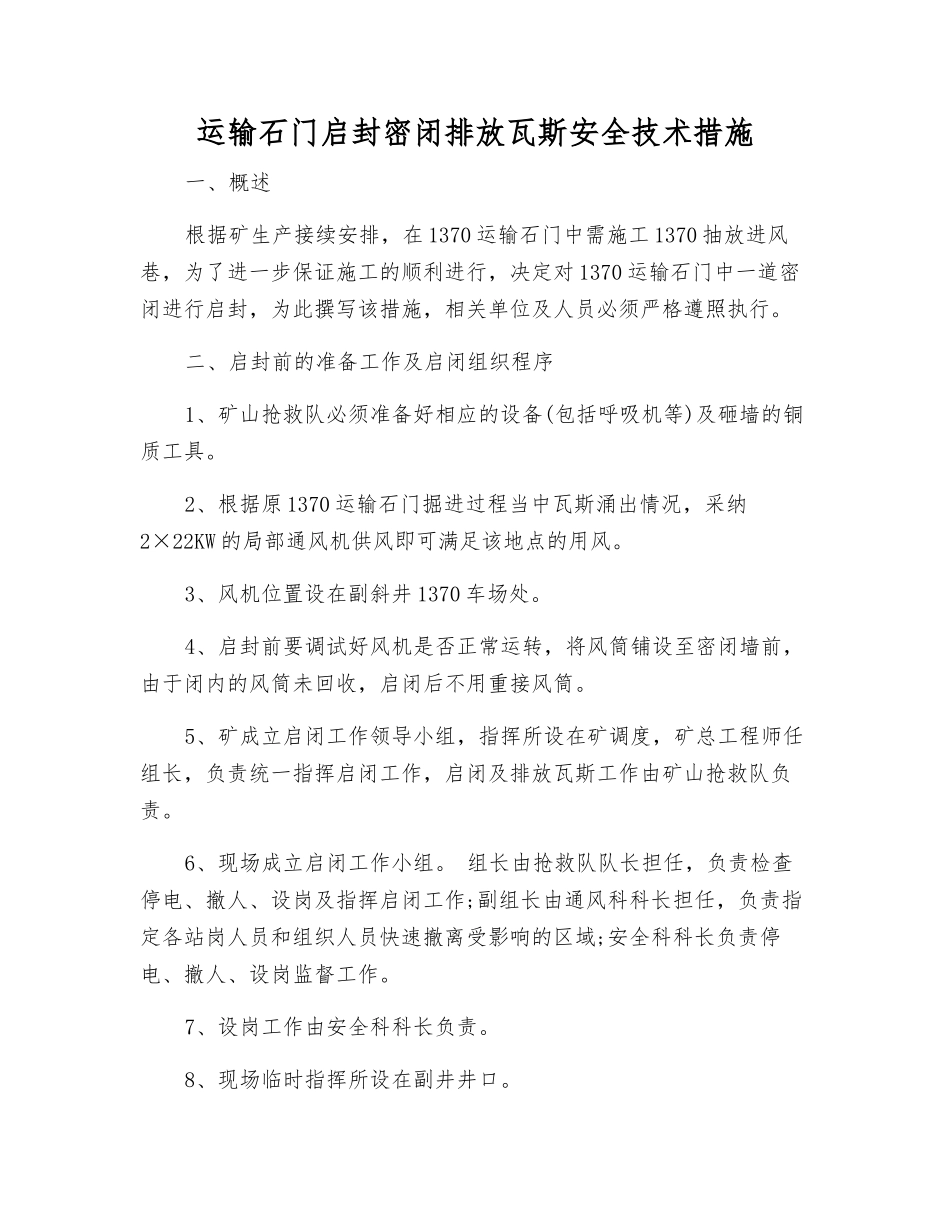

运输石门启封密闭排放瓦斯安全技术措施一、概述根据矿生产接续安排,在 1370 运输石门中需施工 1370 抽放进风巷,为了进一步保证施工的顺利进行,决定对 1370 运输石门中一道密闭进行启封,为此撰写该措施,相关单位及人员必须严格遵照执行
二、启封前的准备工作及启闭组织程序1、矿山抢救队必须准备好相应的设备(包括呼吸机等)及砸墙的铜质工具
2、根据原 1370 运输石门掘进过程当中瓦斯涌出情况,采纳2×22KW 的局部通风机供风即可满足该地点的用风
3、风机位置设在副斜井 1370 车场处
4、启封前要调试好风机是否正常运转,将风筒铺设至密闭墙前,由于闭内的风筒未回收,启闭后不用重接风筒
5、矿成立启闭工作领导小组,指挥所设在矿调度,矿总工程师任组长,负责统一指挥启闭工作,启闭及排放瓦斯工作由矿山抢救队负责
6、现场成立启闭工作小组
组长由抢救队队长担任,负责检查停电、撤人、设岗及指挥启闭工作;副组长由通风科科长担任,负责指定各站岗人员和组织人员快速撤离受影响的区域;安全科科长负责停电、撤人、设岗监督工作
7、设岗工作由安全科科长负责
8、现场临时指挥所设在副井井口
9、矿调度负责整个启闭过程当中的调度指挥工作及启闭过程当中的停送电工作
10、只有各地点停电、撤人、设岗工作全部到位后,由现场启闭工作小组组长向矿调度汇报,经启闭领导小组组长同意后,方可进行启闭工作

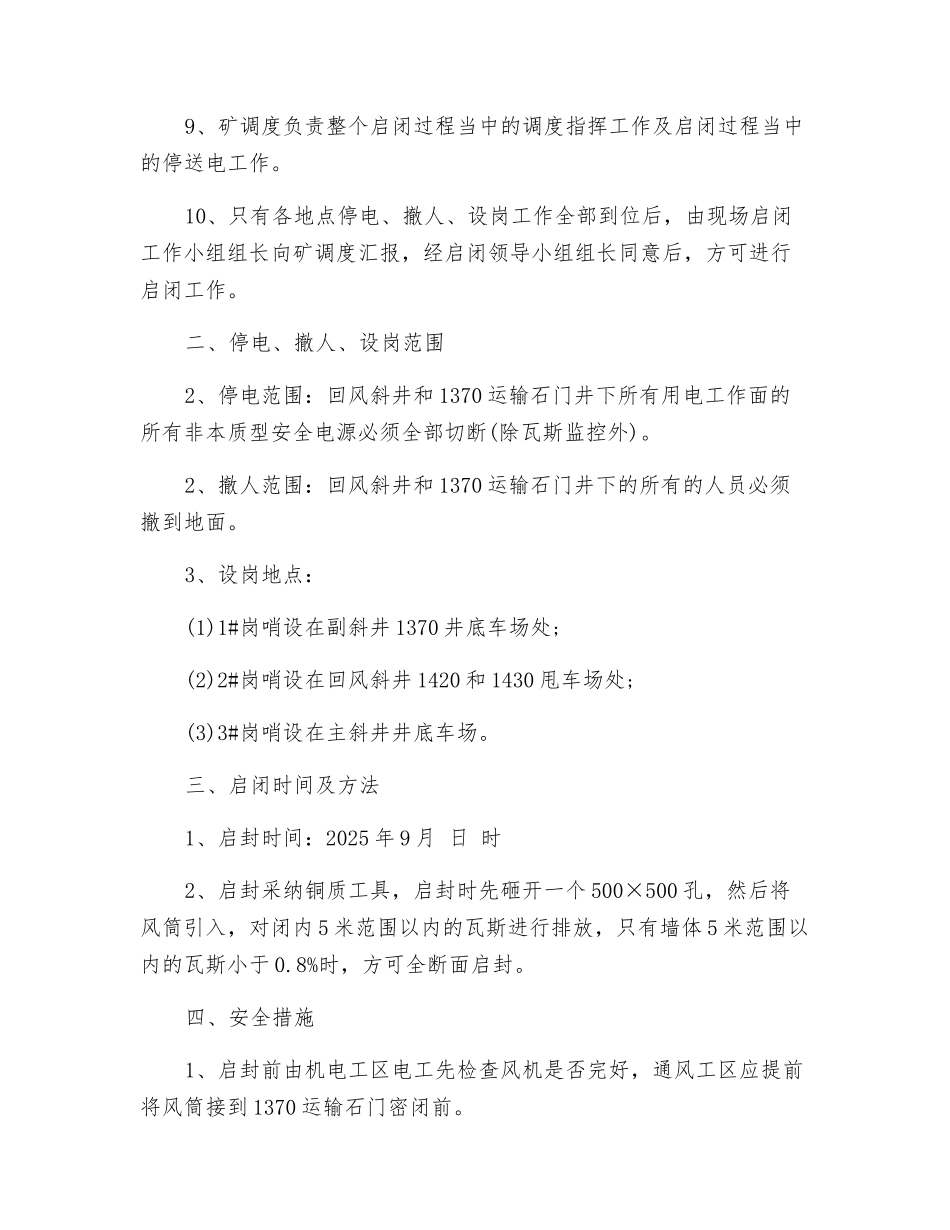

二、停电、撤人、设岗范围2、停电范围:回风斜井和 1370 运输石门井下所有用电工作面的所有非本质型安全电源必须全部切断(除瓦斯监控外)
2、撤人范围:回风斜井和 1370 运输石门井下的所有的人员必须撤到地面
3、设岗地点:(1)1#岗哨设在副斜井 1370 井底车场处;(2)2#岗哨设在回风斜井 1420 和 1430 甩车场处;(3)3#岗哨设在主斜井井底车场

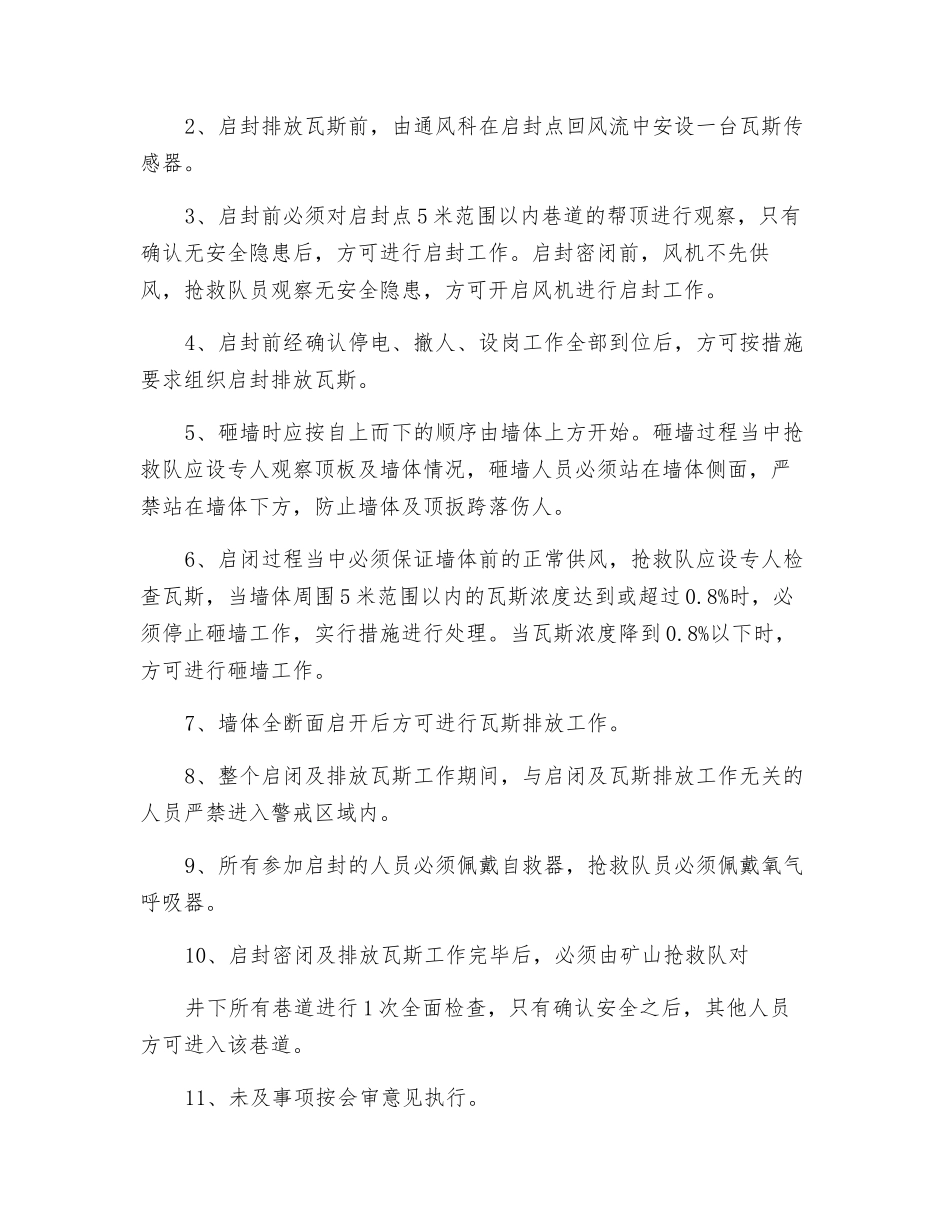

三、启闭时间及方法1、启封时间:2025 年
