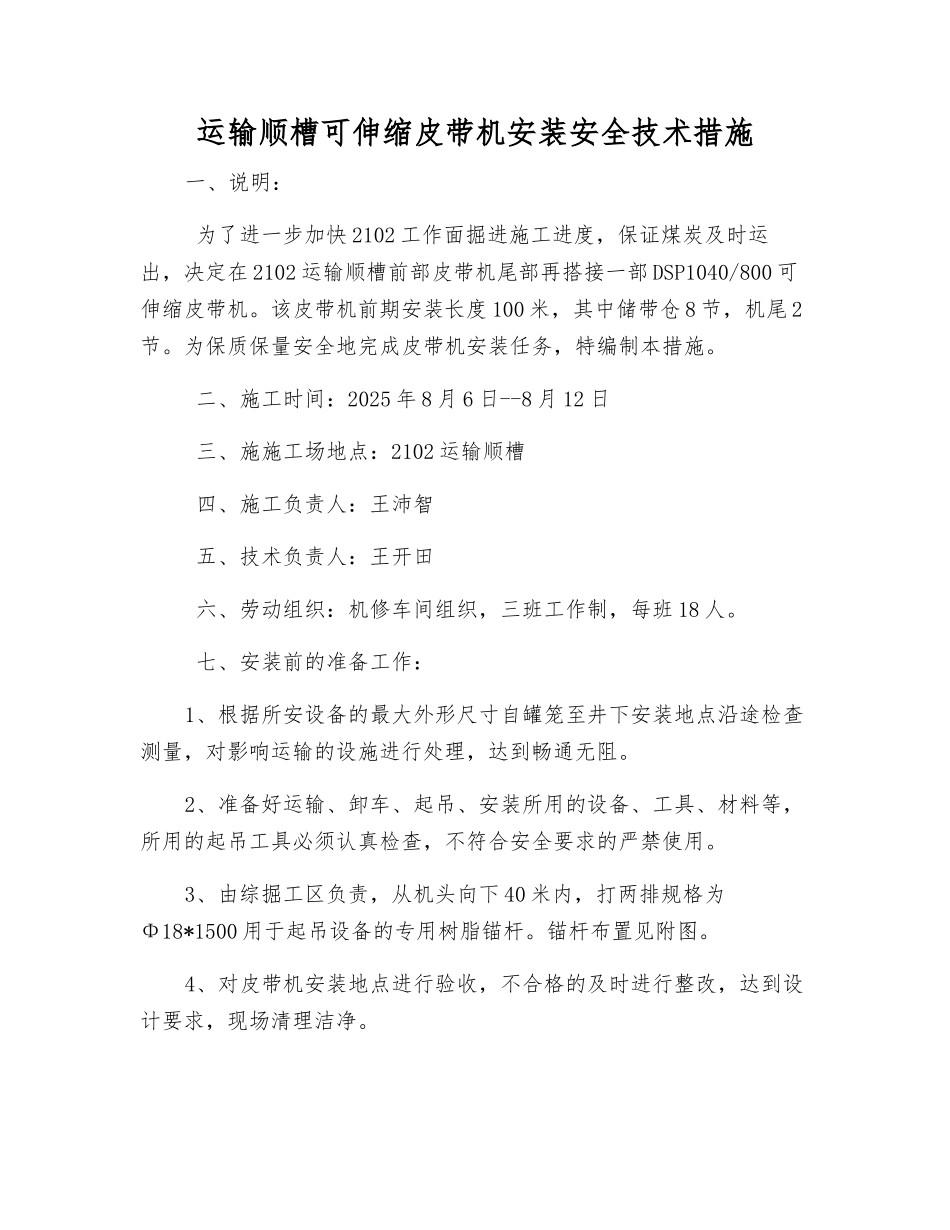

运输顺槽可伸缩皮带机安装安全技术措施一、说明: 为了进一步加快 2102 工作面掘进施工进度,保证煤炭及时运出,决定在 2102 运输顺槽前部皮带机尾部再搭接一部 DSP1040/800 可伸缩皮带机
该皮带机前期安装长度 100 米,其中储带仓 8 节,机尾 2节
为保质保量安全地完成皮带机安装任务,特编制本措施
二、施工时间:2025 年 8 月 6 日--8 月 12 日 三、施施工场地点:2102 运输顺槽 四、施工负责人:王沛智 五、技术负责人:王开田 六、劳动组织:机修车间组织,三班工作制,每班 18 人
七、安装前的准备工作:1、根据所安设备的最大外形尺寸自罐笼至井下安装地点沿途检查测量,对影响运输的设施进行处理,达到畅通无阻
2、准备好运输、卸车、起吊、安装所用的设备、工具、材料等,所用的起吊工具必须认真检查,不符合安全要求的严禁使用
3、由综掘工区负责,从机头向下 40 米内,打两排规格为Φ18*1500 用于起吊设备的专用树脂锚杆
锚杆布置见附图
4、对皮带机安装地点进行验收,不合格的及时进行整改,达到设计要求,现场清理洁净
5、在地面和-760 运道分别清点好皮带机的所有部件,按顺序装车下运,各小件保管好,严禁丢失
6、根据要求在地面将变速箱及轴承润滑油加足
7、 定好两皮带的运输中心线及第二条皮带与第一条皮带的搭接位置
八、安装方法:1、根据皮带机运输中心线和两条皮带的搭接位置,先把皮带机头就位,并找平找正
2、皮带机头安好后,从机头向下根据转向仓、储带仓、张紧仓的顺序依次组装
3、在储带仓的组装过程当中,选择适当位置把张紧移动小车推入储带仓,并用铁丝或钢丝绳把小车固定住,防止其下滑
在储带仓的组装过程当中,可同时把机尾及中间架合好
4、整个皮带机架形成后,再根据皮带机中心线把机架重新找正一遍
5、敷设皮带
6、电气连线,试运转
如带负荷试运
