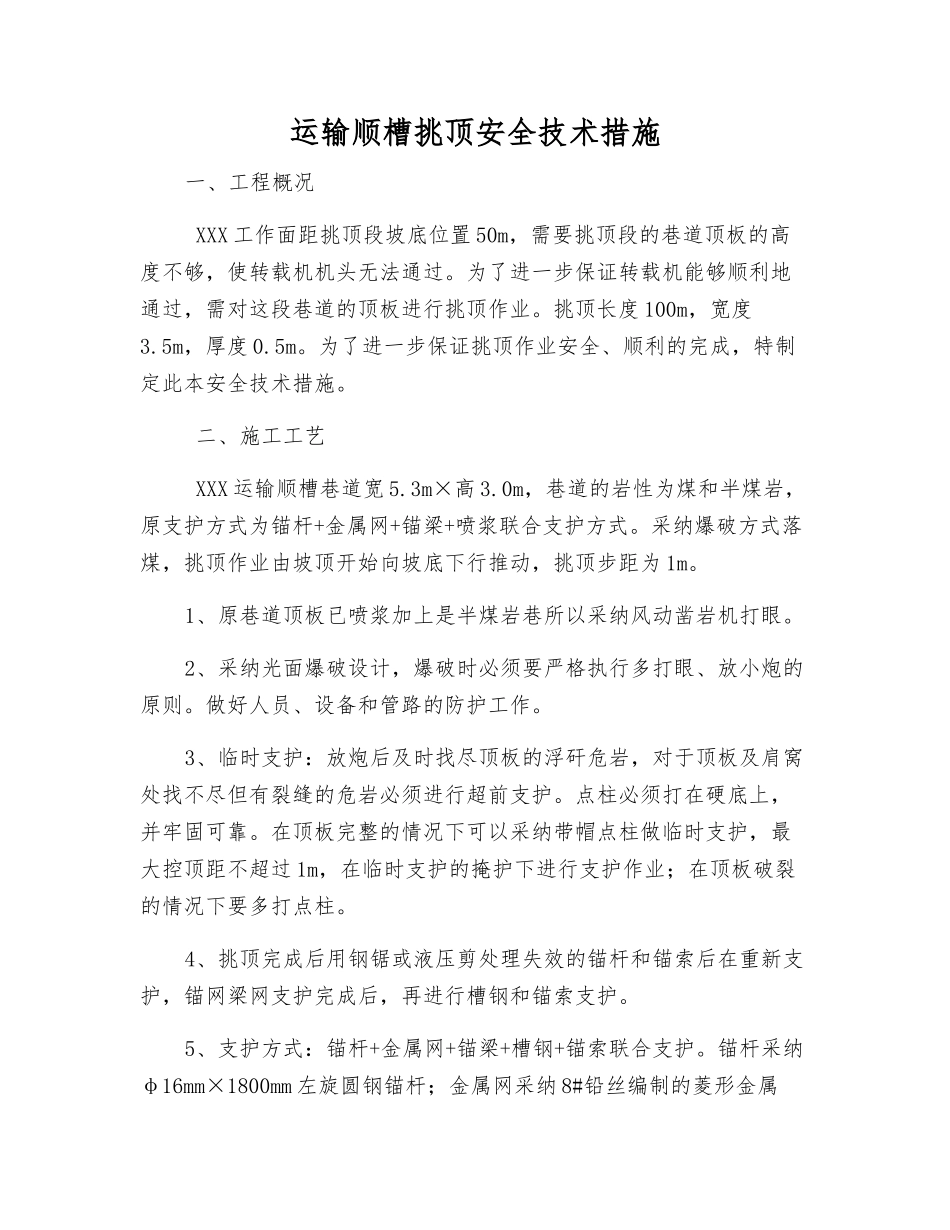

运输顺槽挑顶安全技术措施一、工程概况 XXX 工作面距挑顶段坡底位置 50m,需要挑顶段的巷道顶板的高度不够,使转载机机头无法通过
为了进一步保证转载机能够顺利地通过,需对这段巷道的顶板进行挑顶作业
挑顶长度 100m,宽度3
5m,厚度 0
为了进一步保证挑顶作业安全、顺利的完成,特制定此本安全技术措施
二、施工工艺 XXX 运输顺槽巷道宽 5
3m×高 3
0m,巷道的岩性为煤和半煤岩,原支护方式为锚杆+金属网+锚梁+喷浆联合支护方式
采纳爆破方式落煤,挑顶作业由坡顶开始向坡底下行推动,挑顶步距为 1m
1、原巷道顶板已喷浆加上是半煤岩巷所以采纳风动凿岩机打眼
2、采纳光面爆破设计,爆破时必须要严格执行多打眼、放小炮的原则
做好人员、设备和管路的防护工作
3、临时支护:放炮后及时找尽顶板的浮矸危岩,对于顶板及肩窝处找不尽但有裂缝的危岩必须进行超前支护
点柱必须打在硬底上,并牢固可靠
在顶板完整的情况下可以采纳带帽点柱做临时支护,最大控顶距不超过 1m,在临时支护的掩护下进行支护作业;在顶板破裂的情况下要多打点柱
4、挑顶完成后用钢锯或液压剪处理失效的锚杆和锚索后在重新支护,锚网梁网支护完成后,再进行槽钢和锚索支护
5、支护方式:锚杆+金属网+锚梁+槽钢+锚索联合支护
锚杆采纳φ16mm×1800mm 左旋圆钢锚杆;金属网采纳 8#铅丝编制的菱形金属网;锚梁倾向布置;槽钢采纳 3
5m 槽钢;锚索采纳15mm×7500mm(1×7 股)钢绞线;锚杆的排距 1m,间距 1m;槽钢间距1m,垂直于巷道走向布置;锚索间距 1m;槽钢打在两排锚杆之间;金属网搭接长度不小于 200mm
注:在顶板破裂难维护的地段使用槽钢加固,顶板好的地段使用点锚索加强支护不使用槽钢
三、爆破作业1、爆破器材 使用矿用销铵炸药,标准药卷,重 0
15kg,1-5 段毫秒延期电雷管,FMB
