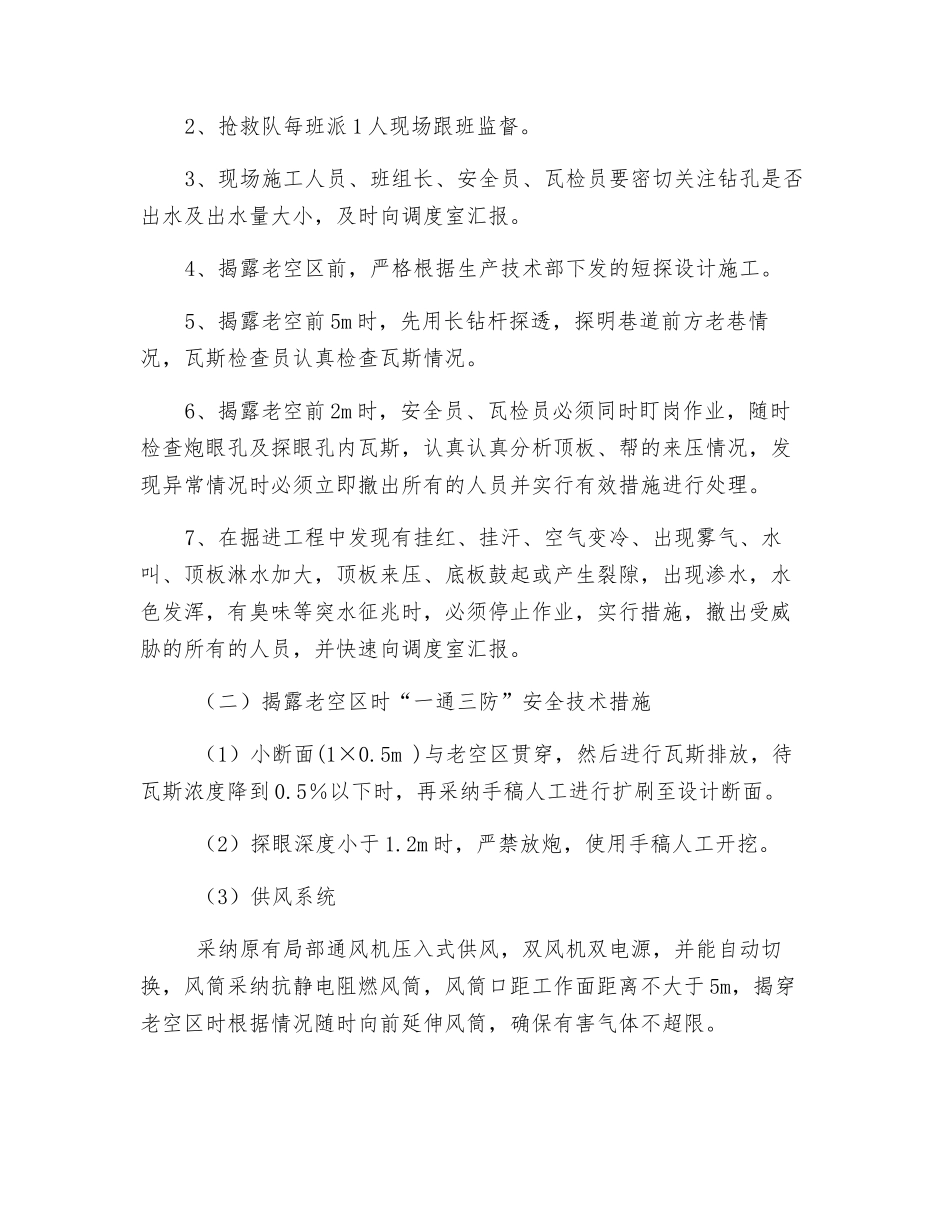

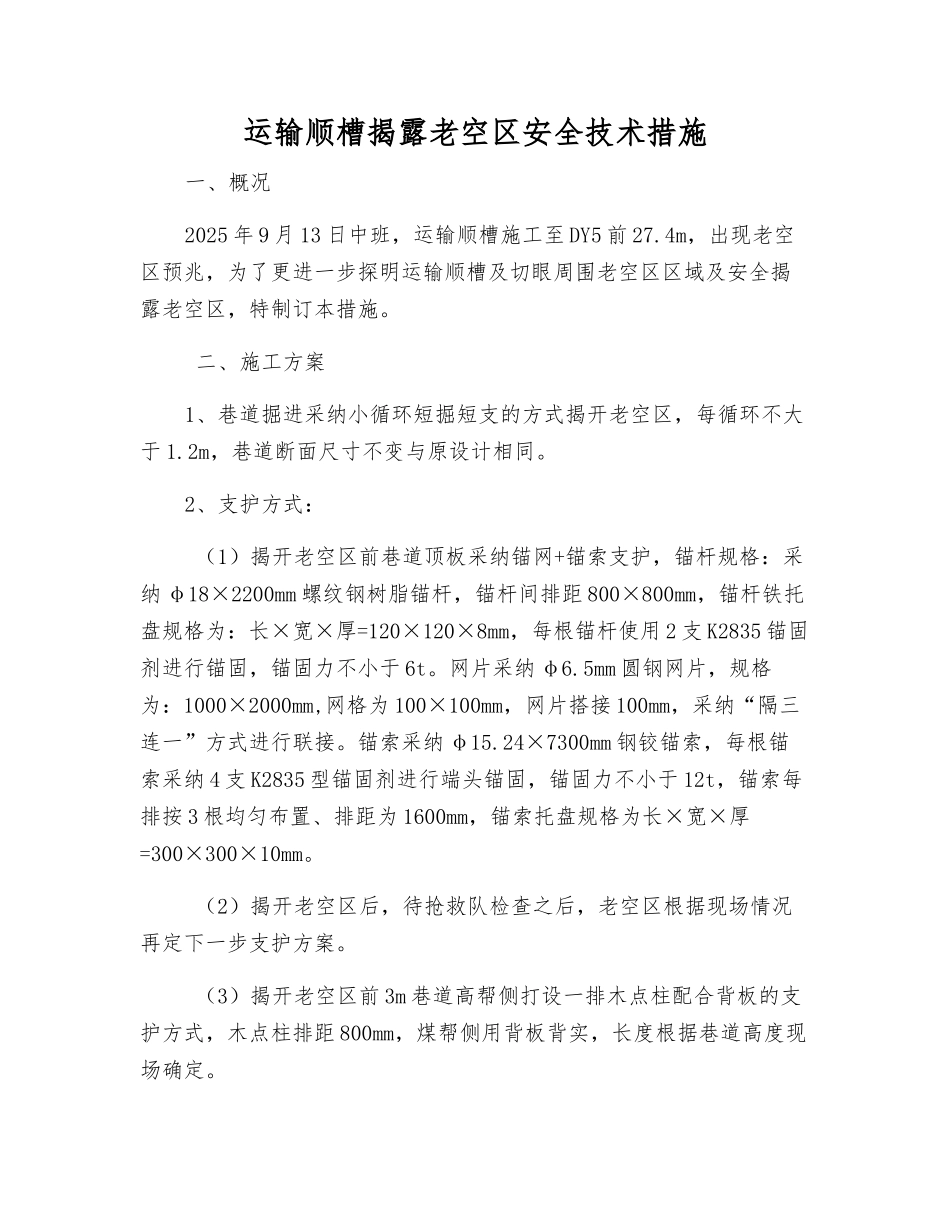

运输顺槽揭露老空区安全技术措施一、概况2025 年 9 月 13 日中班,运输顺槽施工至 DY5 前 27
4m,出现老空区预兆,为了更进一步探明运输顺槽及切眼周围老空区区域及安全揭露老空区,特制订本措施
二、施工方案1、巷道掘进采纳小循环短掘短支的方式揭开老空区,每循环不大于 1
2m,巷道断面尺寸不变与原设计相同
2、支护方式: (1)揭开老空区前巷道顶板采纳锚网+锚索支护,锚杆规格:采纳 φ18×2200mm 螺纹钢树脂锚杆,锚杆间排距 800×800mm,锚杆铁托盘规格为:长×宽×厚=120×120×8mm,每根锚杆使用 2 支 K2835 锚固剂进行锚固,锚固力不小于 6t
网片采纳 φ6
5mm 圆钢网片,规格为:1000×2000mm,网格为 100×100mm,网片搭接 100mm,采纳“隔三连一”方式进行联接
锚索采纳 φ15
24×7300mm 钢铰锚索,每根锚索采纳 4 支 K2835 型锚固剂进行端头锚固,锚固力不小于 12t,锚索每排按 3 根均匀布置、排距为 1600mm,锚索托盘规格为长×宽×厚=300×300×10mm
(2)揭开老空区后,待抢救队检查之后,老空区根据现场情况再定下一步支护方案
(3)揭开老空区前 3m 巷道高帮侧打设一排木点柱配合背板的支护方式,木点柱排距 800mm,煤帮侧用背板背实,长度根据巷道高度现场确定
3、揭开老空区前需准备的设备或材料:直径不小于 150mm 的圆木40 根、大于点柱直径 1/3 的木楔 40 块(400*200*50 的木托盘),φ600 的抗阻燃性风筒 600m、φ800 风筒变 φ600 的异径三通 1个
4、在揭露老空区的过程当中可根据现场情况打设戴帽木点柱
5、揭露老空区放炮站岗撤人要求:每次装药前 30 分钟,由施工单位派三名人员同时对 E0100(东)运输斜巷、E0102 运输
