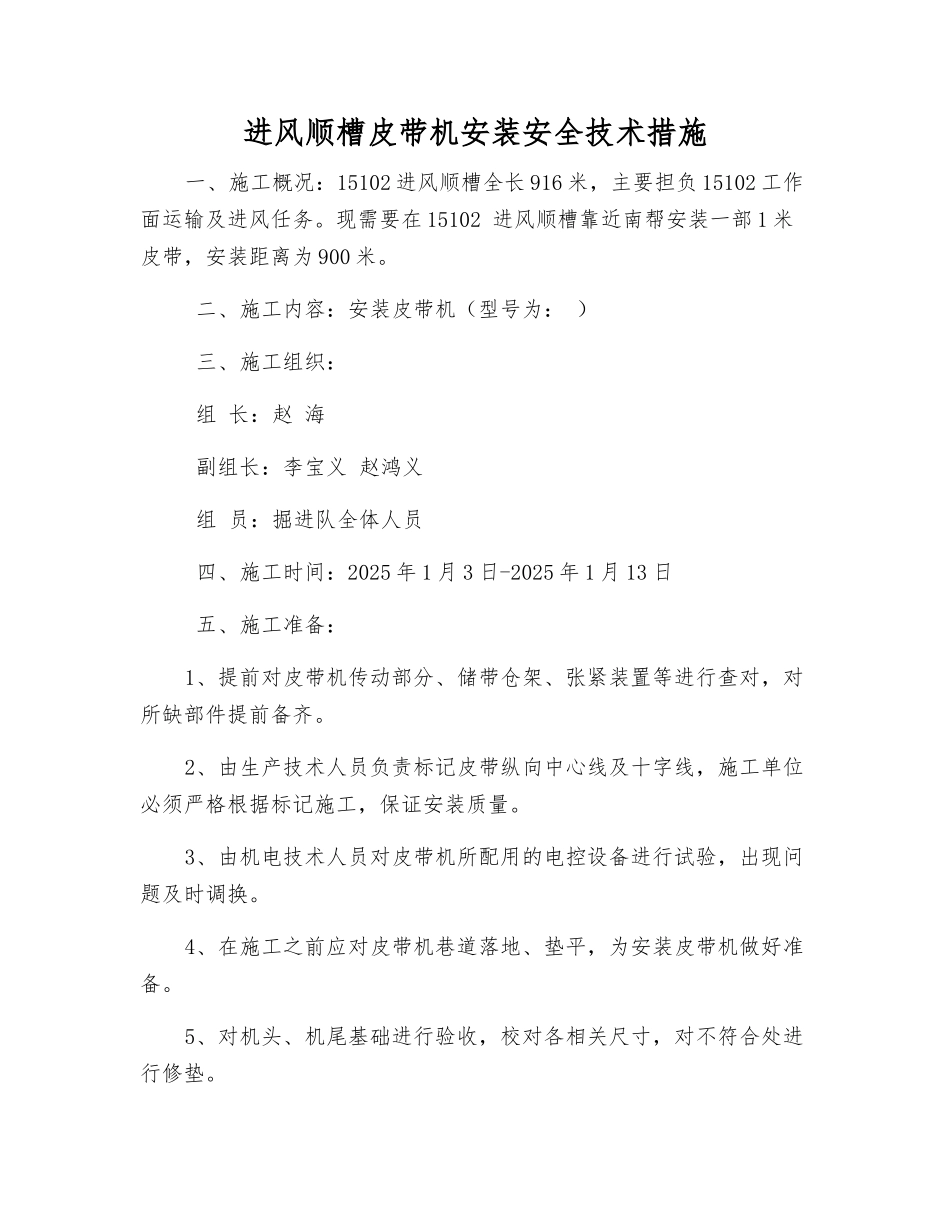

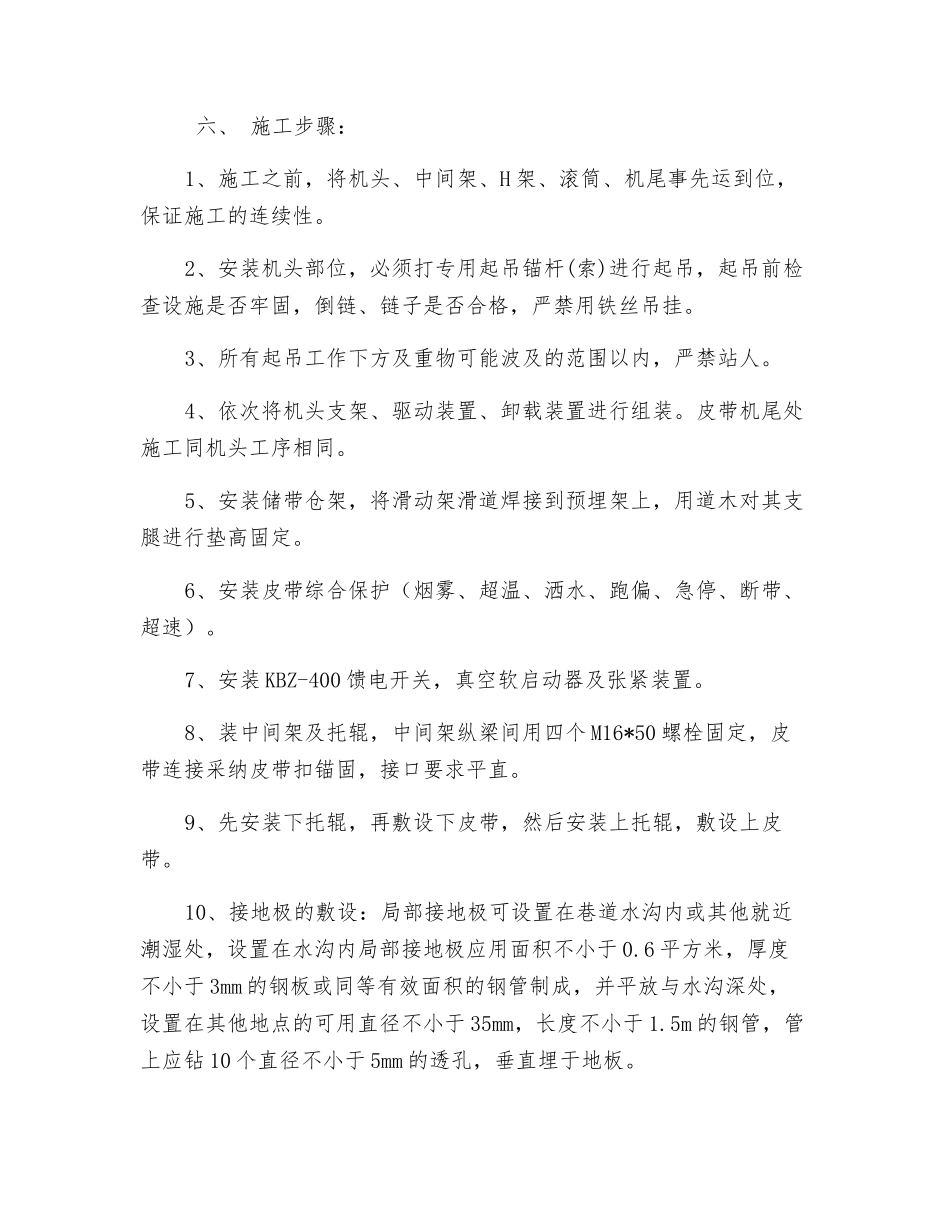

进风顺槽皮带机安装安全技术措施一、施工概况:15102 进风顺槽全长 916 米,主要担负 15102 工作面运输及进风任务。现需要在 15102 进风顺槽靠近南帮安装一部 1 米皮带,安装距离为 900 米。 二、施工内容:安装皮带机(型号为: ) 三、施工组织: 组 长:赵 海 副组长:李宝义 赵鸿义 组 员:掘进队全体人员 四、施工时间:2025 年 1 月 3 日-2025 年 1 月 13 日 五、施工准备:1、提前对皮带机传动部分、储带仓架、张紧装置等进行查对,对所缺部件提前备齐。2、由生产技术人员负责标记皮带纵向中心线及十字线,施工单位必须严格根据标记施工,保证安装质量。3、由机电技术人员对皮带机所配用的电控设备进行试验,出现问题及时调换。4、在施工之前应对皮带机巷道落地、垫平,为安装皮带机做好准备。5、对机头、机尾基础进行验收,校对各相关尺寸,对不符合处进行修垫。 六、 施工步骤:1、施工之前,将机头、中间架、H 架、滚筒、机尾事先运到位,保证施工的连续性。2、安装机头部位,必须打专用起吊锚杆(索)进行起吊,起吊前检查设施是否牢固,倒链、链子是否合格,严禁用铁丝吊挂。3、所有起吊工作下方及重物可能波及的范围以内,严禁站人。4、依次将机头支架、驱动装置、卸载装置进行组装。皮带机尾处施工同机头工序相同。5、安装储带仓架,将滑动架滑道焊接到预埋架上,用道木对其支腿进行垫高固定。6、安装皮带综合保护(烟雾、超温、洒水、跑偏、急停、断带、超速)。7、安装 KBZ-400 馈电开关,真空软启动器及张紧装置。8、装中间架及托辊,中间架纵梁间用四个 M16*50 螺栓固定,皮带连接采纳皮带扣锚固,接口要求平直。9、先安装下托辊,再敷设下皮带,然后安装上托辊,敷设上皮带。10、接地极的敷设:局部接地极可设置在巷道水沟内或其他就近潮湿处,设置在水沟内局部接地极应用面积不小于 0.6 平方米,厚度不小于 3mm 的钢板或同等有效面积的钢管制成,并平放与水沟深处,设置在其他地点的可用直径不小于 35mm,长度不小于 1.5m 的钢管,管上应钻 10 个直径不小于 5mm 的透孔,垂直埋于地板。11、电缆的敷设:电缆吊挂必须用电缆勾,巷道中悬挂的电缆必须要有适当的垂度(1%),并能在意外受力时自由脱落,悬挂高度应保证皮带上方 800mm,不得悬挂在风、水管路上。12、试运转:1)先点动电机,观察电机运转的方向是否正确、正常。2)张紧装置应保证调整方便,移动灵活,输送机启...
