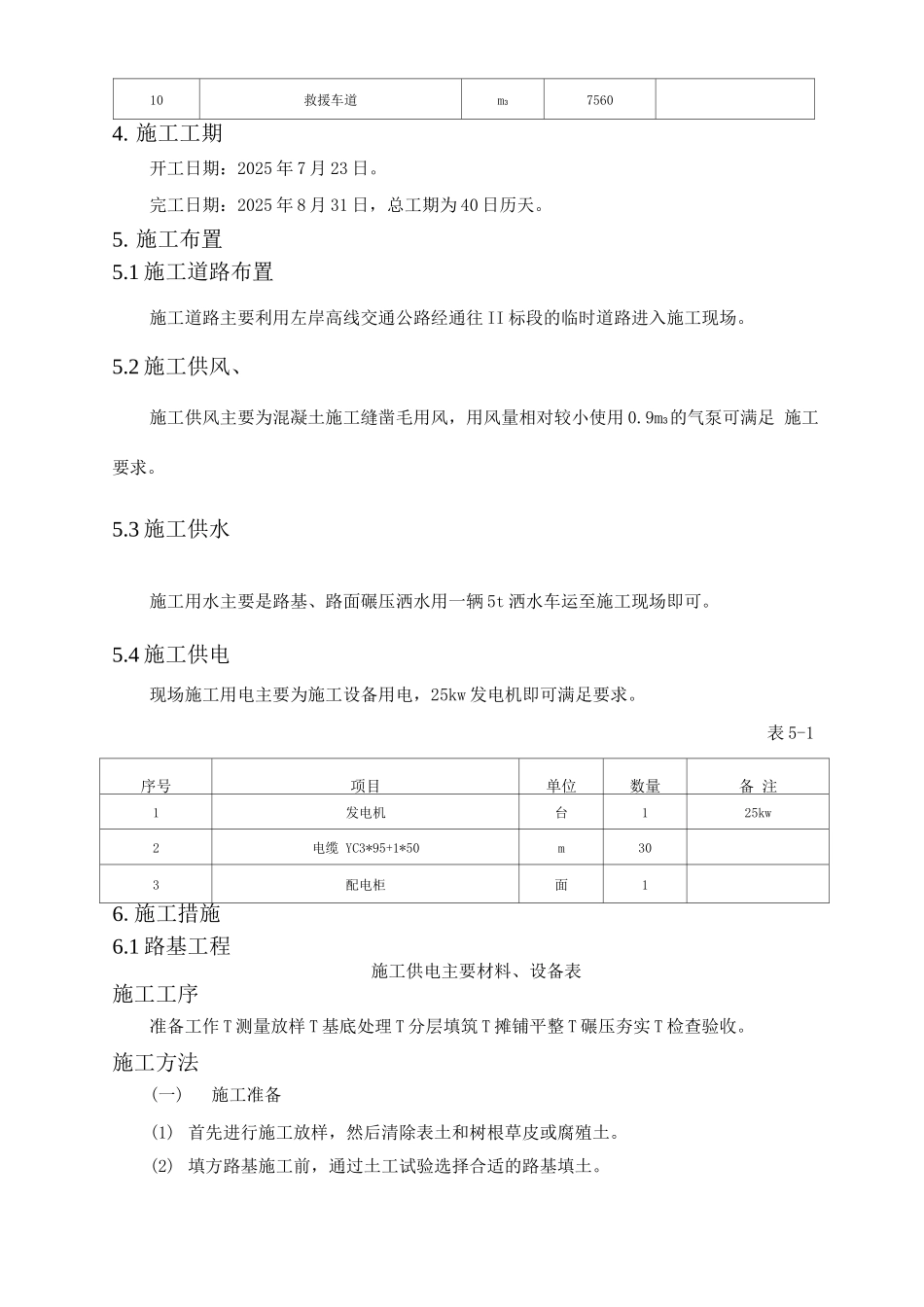

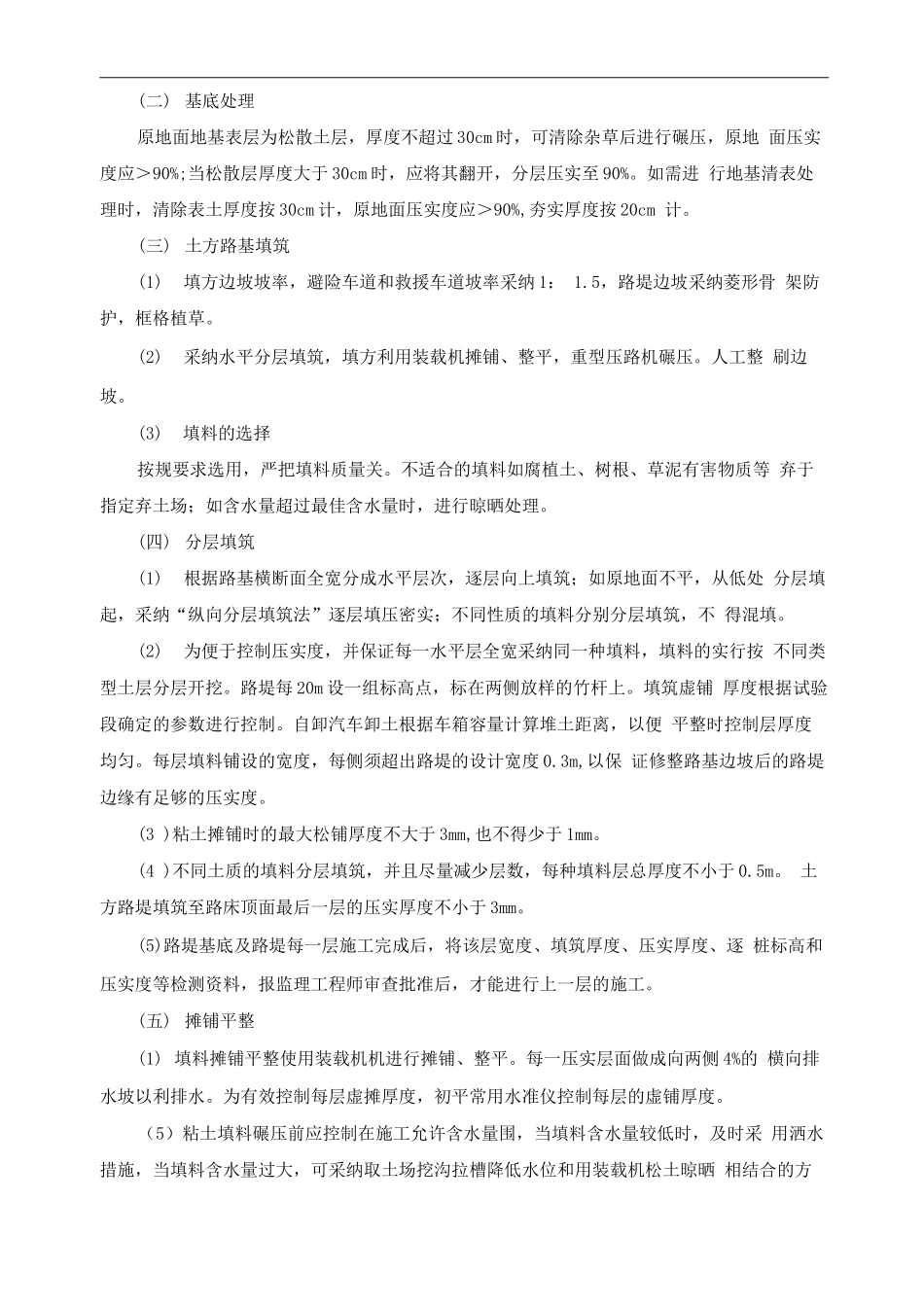

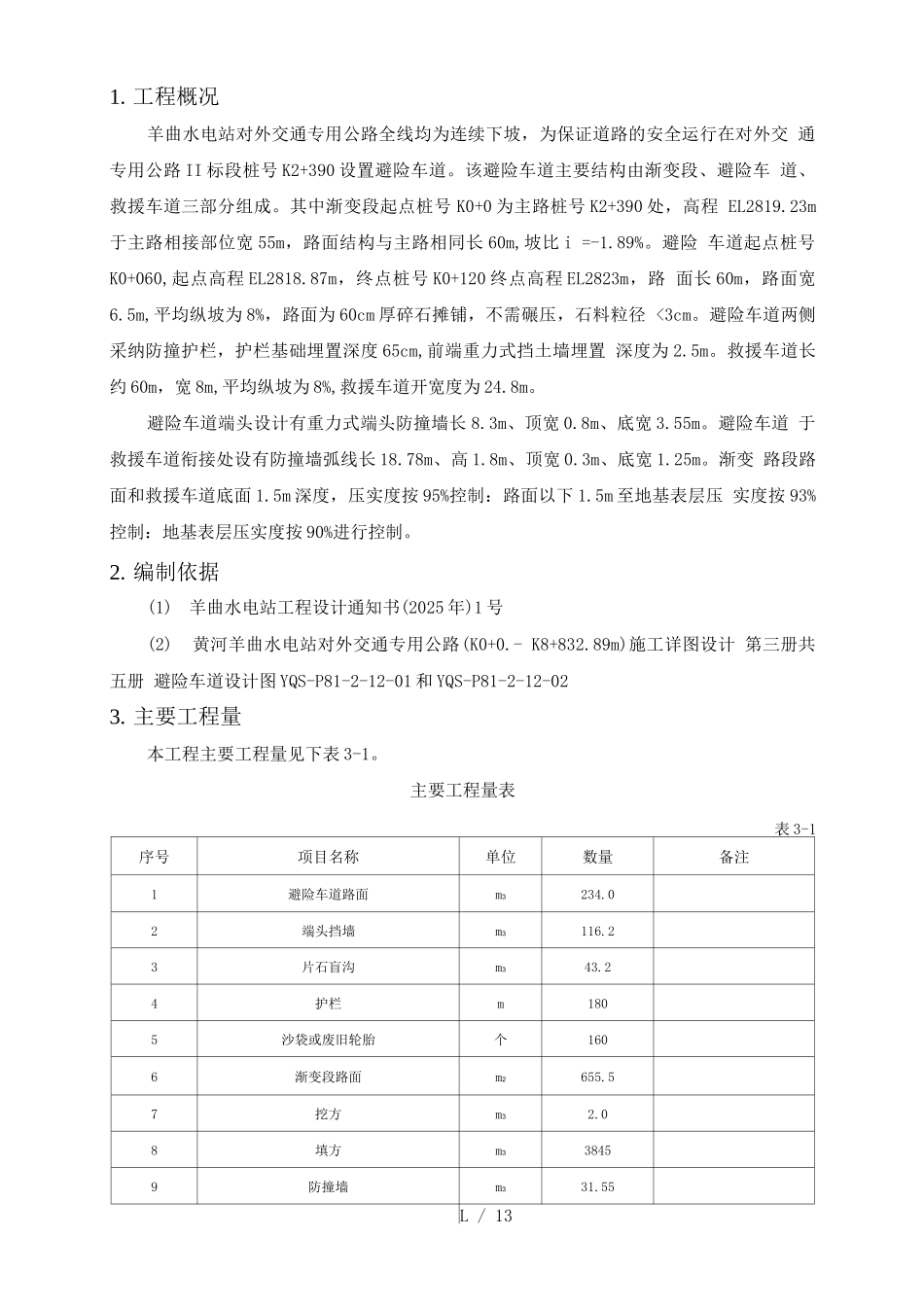

1. 工程概况羊曲水电站对外交通专用公路全线均为连续下坡,为保证道路的安全运行在对外交 通专用公路 II 标段桩号 K2+390 设置避险车道。该避险车道主要结构由渐变段、避险车 道、救援车道三部分组成。其中渐变段起点桩号 K0+0 为主路桩号 K2+390 处,高程 EL2819.23m于主路相接部位宽 55m,路面结构与主路相同长 60m,坡比 i =-1.89%。避险 车道起点桩号K0+060,起点高程 EL2818.87m,终点桩号 K0+120 终点高程 EL2823m,路 面长 60m,路面宽6.5m,平均纵坡为 8%,路面为 60cm 厚碎石摊铺,不需碾压,石料粒径 <3cm。避险车道两侧采纳防撞护栏,护栏基础埋置深度 65cm,前端重力式挡土墙埋置 深度为 2.5m。救援车道长约 60m,宽 8m,平均纵坡为 8%,救援车道开宽度为 24.8m。避险车道端头设计有重力式端头防撞墙长 8.3m、顶宽 0.8m、底宽 3.55m。避险车道 于救援车道衔接处设有防撞墙弧线长 18.78m、高 1.8m、顶宽 0.3m、底宽 1.25m。渐变 路段路面和救援车道底面 1.5m 深度,压实度按 95%控制:路面以下 1.5m 至地基表层压 实度按 93%控制:地基表层压实度按 90%进行控制。2. 编制依据(1)羊曲水电站工程设计通知书(2025 年)1 号(2)黄河羊曲水电站对外交通专用公路(K0+0.- K8+832.89m)施工详图设计 第三册共五册 避险车道设计图 YQS-P81-2-12-01 和 YQS-P81-2-12-023. 主要工程量本工程主要工程量见下表 3-1。主要工程量表表 3-1序号项目名称单位数量备注1避险车道路面m3234.02端头挡墙m3116.23片石盲沟m343.24护栏m1805沙袋或废旧轮胎个1606渐变段路面m2655.57挖方m32.08填方m338459防撞墙m331.55L / 134. 施工工期开工日期:2025 年 7 月 23 日。完工日期:2025 年 8 月 31 日,总工期为 40 日历天。5. 施工布置5.1 施工道路布置施工道路主要利用左岸高线交通公路经通往 II 标段的临时道路进入施工现场。5.2 施工供风、施工供风主要为混凝土施工缝凿毛用风,用风量相对较小使用 0.9m3的气泵可满足 施工要求。5.3 施工供水施工用水主要是路基、路面碾压洒水用一辆 5t 洒水车运至施工现场即可。5.4 施工供电现场施工用电主要为施工设备用电,25kw 发电机即可满足要求。施工供电主要材料、设备表施工工序准备工作 T 测量放样 T 基底处理 T 分层填筑 T 摊铺平整 T 碾压夯实 T 检查验收。施工方法(一)施工准备(1) 首先进行施工放样,然后清除表土...
