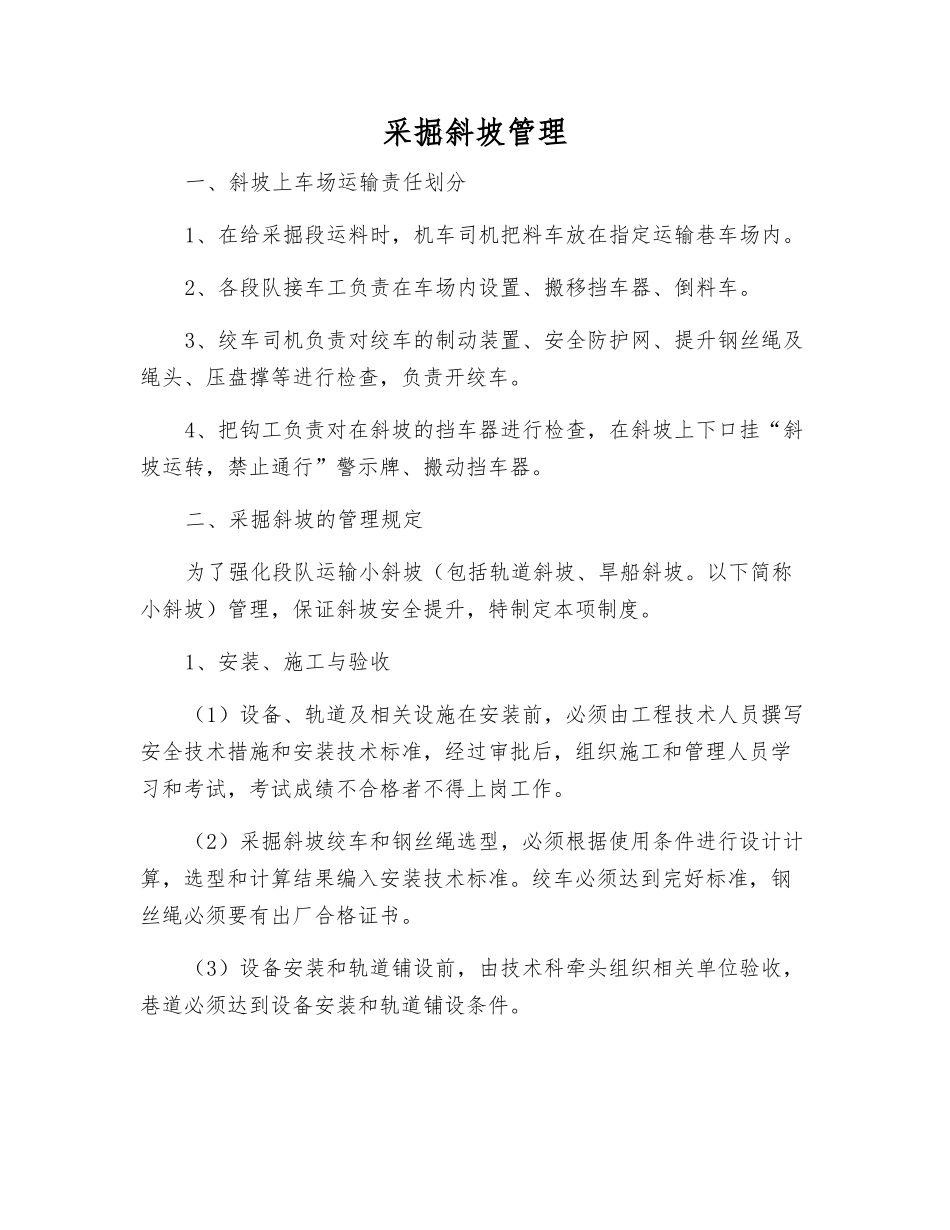

采掘斜坡管理一、斜坡上车场运输责任划分1、在给采掘段运料时,机车司机把料车放在指定运输巷车场内
2、各段队接车工负责在车场内设置、搬移挡车器、倒料车
3、绞车司机负责对绞车的制动装置、安全防护网、提升钢丝绳及绳头、压盘撑等进行检查,负责开绞车
4、把钩工负责对在斜坡的挡车器进行检查,在斜坡上下口挂“斜坡运转,禁止通行”警示牌、搬动挡车器
二、采掘斜坡的管理规定为了强化段队运输小斜坡(包括轨道斜坡、旱船斜坡
以下简称小斜坡)管理,保证斜坡安全提升,特制定本项制度
1、安装、施工与验收(1)设备、轨道及相关设施在安装前,必须由工程技术人员撰写安全技术措施和安装技术标准,经过审批后,组织施工和管理人员学习和考试,考试成绩不合格者不得上岗工作
(2)采掘斜坡绞车和钢丝绳选型,必须根据使用条件进行设计计算,选型和计算结果编入安装技术标准
绞车必须达到完好标准,钢丝绳必须要有出厂合格证书
(3)设备安装和轨道铺设前,由技术科牵头组织相关单位验收,巷道必须达到设备安装和轨道铺设条件
(4)设备、信号、通讯设施、安全防护装置安装和轨道铺设完成后,由分管机运副矿长或副总牵头,组织安监站、技术科、运输段及使用单位等部门,进行联合验收,验收合格之后方可投入使用
2、职责(1)运输段负责铁道的铺设及维护工作,每月巡检不得少于 2次
(2)各段队负责采掘斜坡的轨道、信号、支护等日常检查工作,有问题立即汇报调度室,调度室安排有关段队维修,严禁有问题运转
3、绞车前方必须安装防护网及防护板
4、采掘斜坡必须加装保险绳上、下车场必须安装脚踏式常闭挡车器
上部车场脚踏式常闭挡车器前还要安装挡车横梁,挡车横梁须与轨道设锁,在采掘斜坡不运转时把挡车横梁锁好,钥匙交安全中心,斜坡运输前,使用单位电话汇报分管领导、安监站和调度室,并请示安全中心,派当班段运输负责人到安全中心领取挡车横梁钥匙,挡车横梁钥匙由当班段运输
