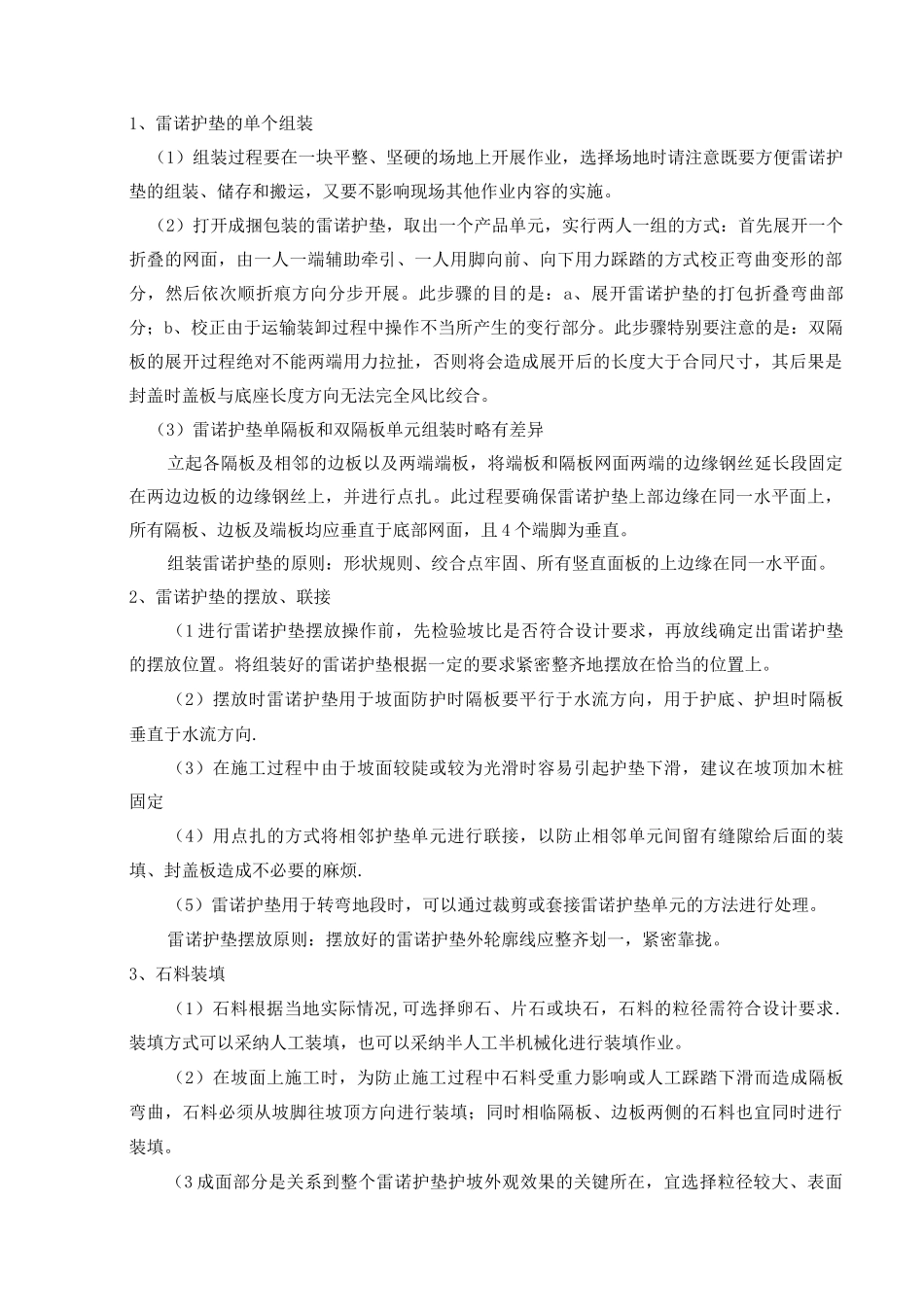

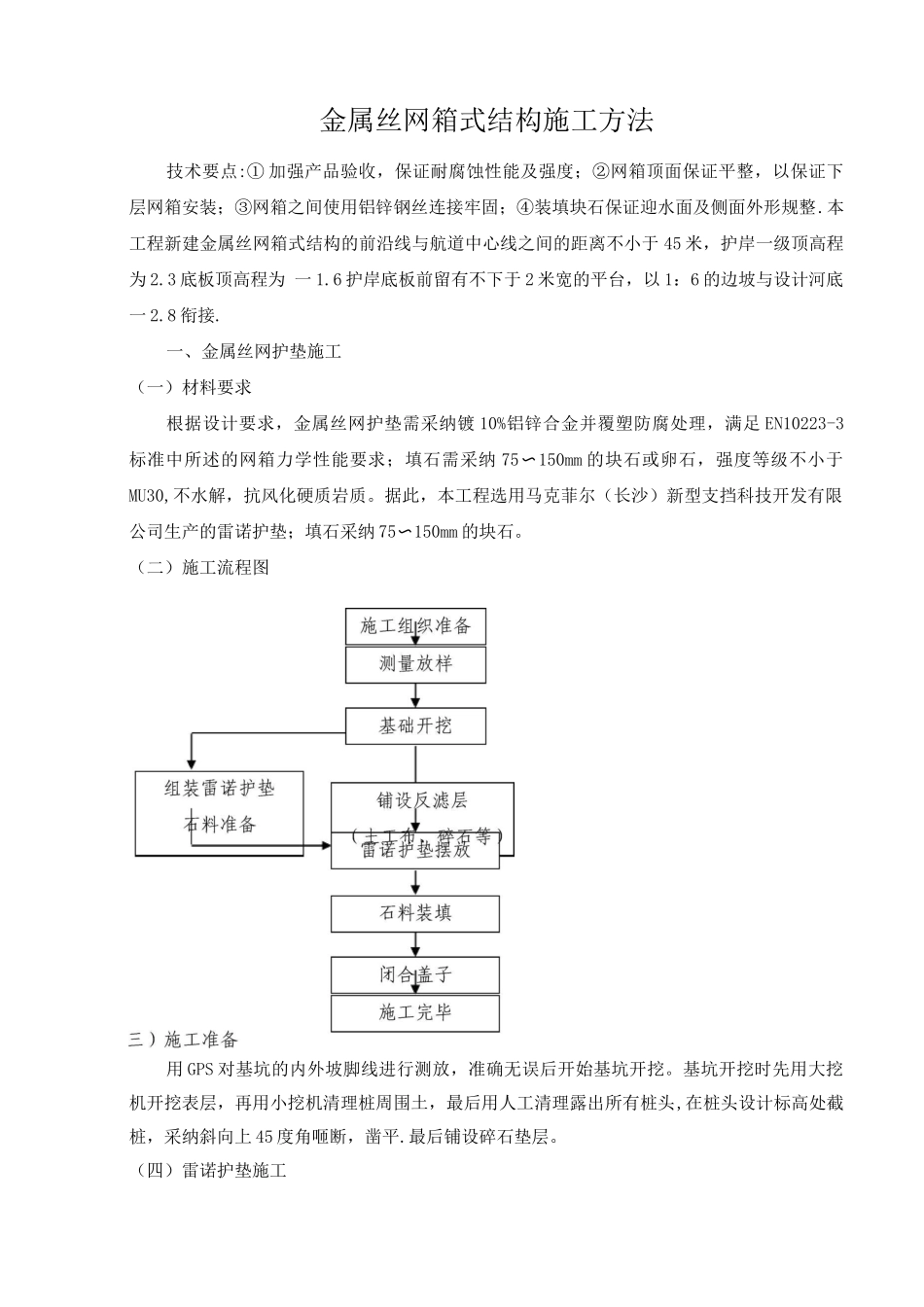

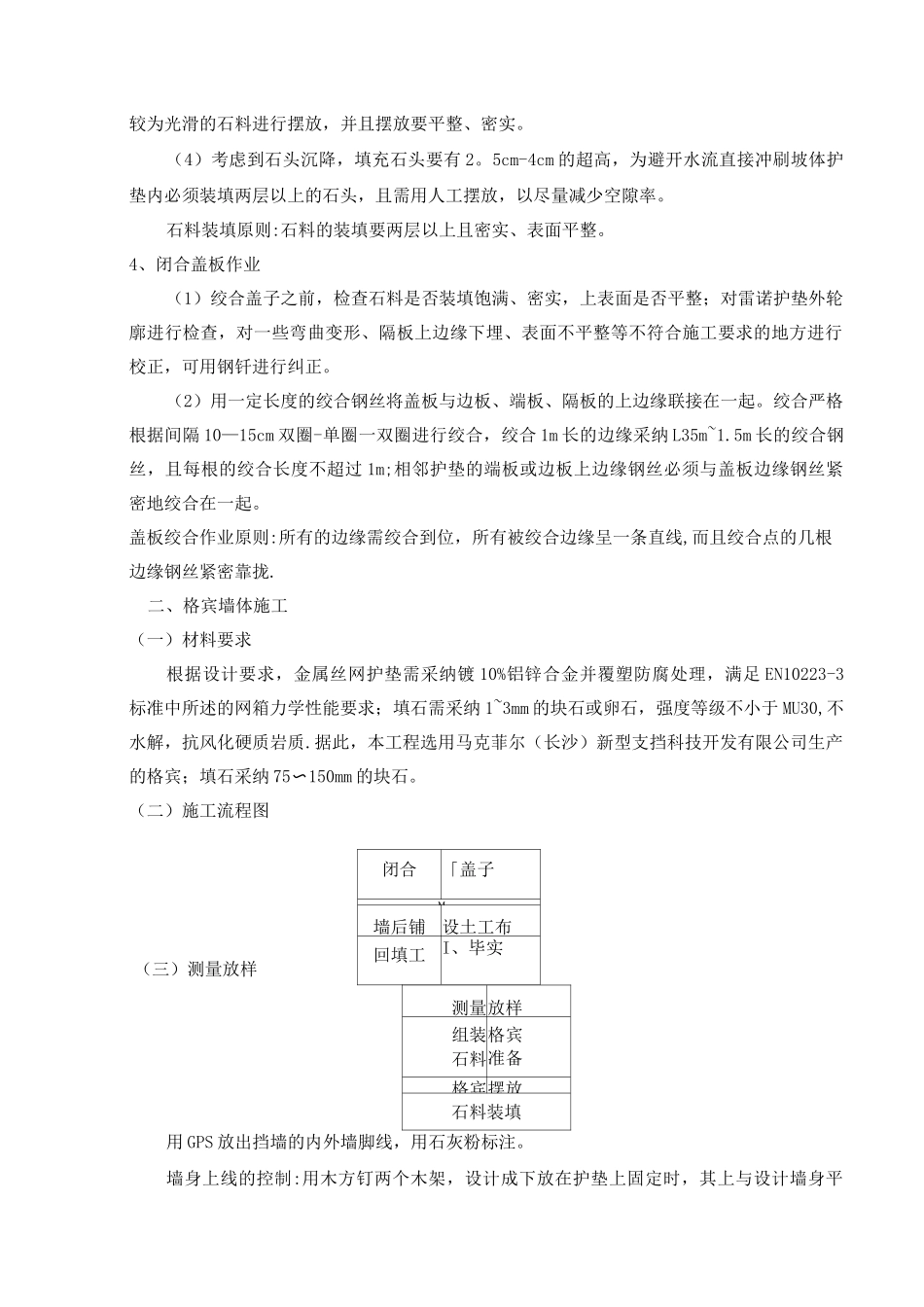

金属丝网箱式结构施工方法技术要点:① 加强产品验收,保证耐腐蚀性能及强度;②网箱顶面保证平整,以保证下层网箱安装;③网箱之间使用铝锌钢丝连接牢固;④装填块石保证迎水面及侧面外形规整.本工程新建金属丝网箱式结构的前沿线与航道中心线之间的距离不小于 45 米,护岸一级顶高程为 2.3 底板顶高程为 一 1.6 护岸底板前留有不下于 2 米宽的平台,以 1:6 的边坡与设计河底一 2.8 衔接.一、金属丝网护垫施工(一)材料要求根据设计要求,金属丝网护垫需采纳镀 10%铝锌合金并覆塑防腐处理,满足 EN10223-3标准中所述的网箱力学性能要求;填石需采纳 75〜150mm 的块石或卵石,强度等级不小于MU30,不水解,抗风化硬质岩质。据此,本工程选用马克菲尔(长沙)新型支挡科技开发有限公司生产的雷诺护垫;填石采纳 75〜150mm 的块石。(二)施工流程图用 GPS 对基坑的内外坡脚线进行测放,准确无误后开始基坑开挖。基坑开挖时先用大挖机开挖表层,再用小挖机清理桩周围土,最后用人工清理露出所有桩头,在桩头设计标高处截桩,采纳斜向上 45 度角咂断,凿平.最后铺设碎石垫层。(四)雷诺护垫施工1、雷诺护垫的单个组装(1)组装过程要在一块平整、坚硬的场地上开展作业,选择场地时请注意既要方便雷诺护垫的组装、储存和搬运,又要不影响现场其他作业内容的实施。(2)打开成捆包装的雷诺护垫,取出一个产品单元,实行两人一组的方式:首先展开一个折叠的网面,由一人一端辅助牵引、一人用脚向前、向下用力踩踏的方式校正弯曲变形的部分,然后依次顺折痕方向分步开展。此步骤的目的是:a、展开雷诺护垫的打包折叠弯曲部分;b、校正由于运输装卸过程中操作不当所产生的变行部分。此步骤特别要注意的是:双隔板的展开过程绝对不能两端用力拉扯,否则将会造成展开后的长度大于合同尺寸,其后果是封盖时盖板与底座长度方向无法完全风比绞合。(3)雷诺护垫单隔板和双隔板单元组装时略有差异立起各隔板及相邻的边板以及两端端板,将端板和隔板网面两端的边缘钢丝延长段固定在两边边板的边缘钢丝上,并进行点扎。此过程要确保雷诺护垫上部边缘在同一水平面上,所有隔板、边板及端板均应垂直于底部网面,且 4 个端脚为垂直。组装雷诺护垫的原则:形状规则、绞合点牢固、所有竖直面板的上边缘在同一水平面。2、雷诺护垫的摆放、联接(1 进行雷诺护垫摆放操作前,先检验坡比是否符合设计要求,再放线确定出雷诺护垫的摆放位置。将组...
