钢套箱围堰施工工艺一 工艺概述适用于流速小、埋置不深、覆盖层较薄、平坦岩石河床的水中基础,也可以修建桩基承台
无底套箱用木板、钢板或钢丝水泥制成,内部设钢木支撑
根据施工场地起吊、移运能力和现场实际情况,钢套箱可制成整体式或装配式,并实行相应措施,防止套箱接缝渗漏
钢套箱具有可靠的整体性和良好的防水性,亦有利于分块拼装重复使用
与土石围堰相比不仅节约填筑工程量,而且减少对河流的污染,减少挖基数量,桥梁钻孔桩使用钢套箱顶搭设钻机的工作平台和修筑承台底板的操作平台,既是围水设备又可作为基础或承台施工模板使用,假如相同结构型式墩台基础数量较多,钢套箱能周转使用时,则更不失为一种工程费用低,工期短的施工方法
二 适用条件适用于水深较深,地质条件较差无法采纳钢板桩围堰的桥梁工程承台施工
三 作业内容钢套箱围堰基础施工主要作业内容分为准备、制表、就位、下沉、清基和灌注水下混凝土、套箱的拆除等程序
施工准备时用 2―4 艘 20 吨船只组成工作平台;制作系在岸上加工拼装组件,运往工作平台组成工作无底套箱;就位系将工作平台浮运或吊运至基础位置,按测量控制就位;下沉时将套箱吊起,拆去工作平台上的脚手架,慢慢下沉

钢套箱围堰承台施工工艺主要作业内容为:钢套箱的加工试拼、工作平台搭设测定桩位、钢套箱的吊装、钢套箱在桩顶就位、封底混凝土灌注、排水、凿除桩头、吊装钢筋骨架灌注承台混凝土、养护、拆促钢套箱

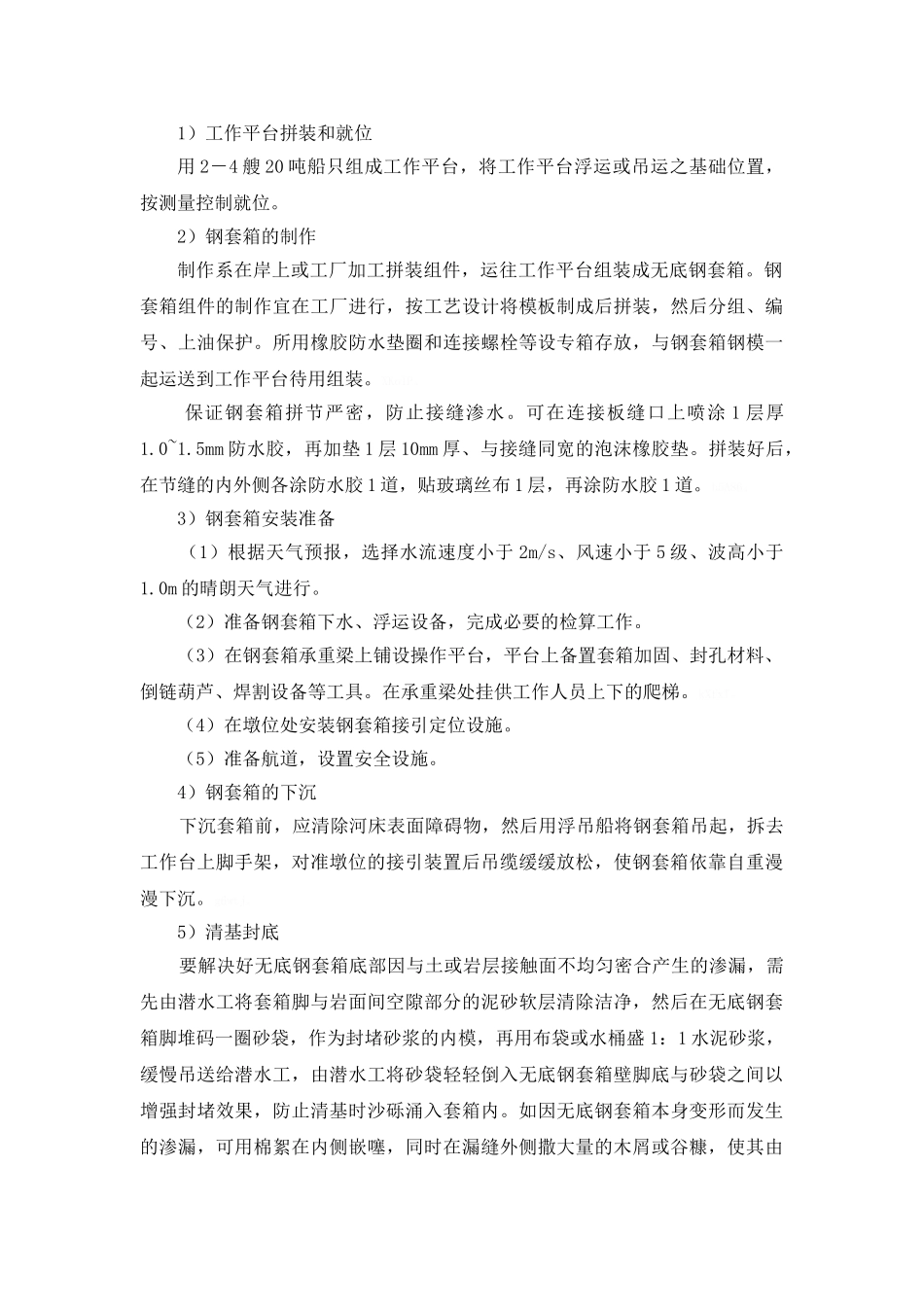

四 质量标准及检验方法序号项目允许偏差检验方法1内侧平 面尺寸长、宽长、宽的1/700尺量检查不少于 2 处2对角线对角线的尺量上、下口1/5003围堰中线扭角1°测量检查4围堰倾斜度箱高的 1/505围堰做承台外模时轴线偏位15mm五 施工准备1 钢套箱围堰基础施工准备1)应根据桥梁工程要求、河道水位要求、流速大小以及移动设备要求,做好钢套箱的施工工艺设计
