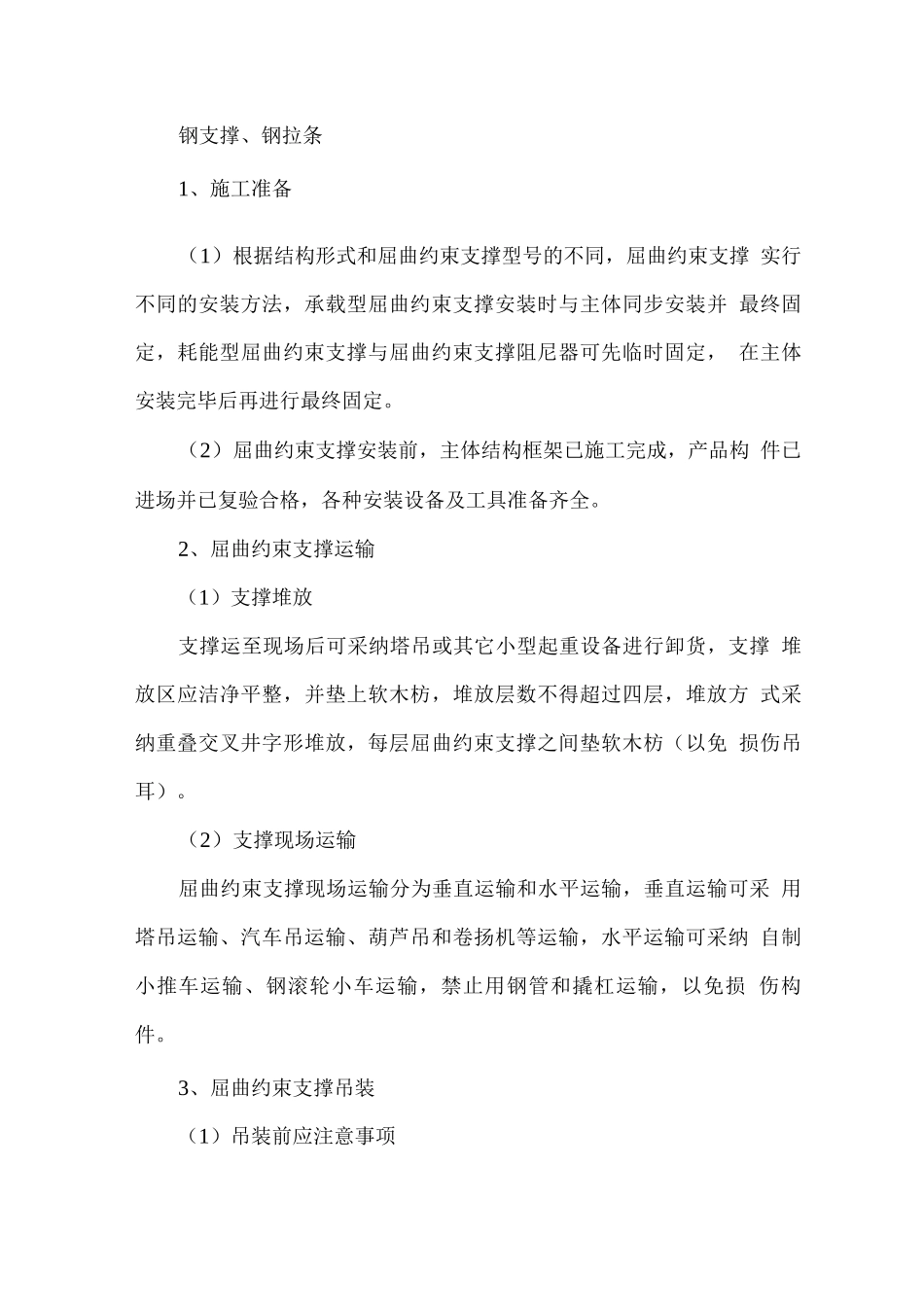

钢支撑、钢拉条1、施工准备(1)根据结构形式和屈曲约束支撑型号的不同,屈曲约束支撑 实行不同的安装方法,承载型屈曲约束支撑安装时与主体同步安装并 最终固定,耗能型屈曲约束支撑与屈曲约束支撑阻尼器可先临时固定, 在主体安装完毕后再进行最终固定
(2)屈曲约束支撑安装前,主体结构框架已施工完成,产品构 件已进场并已复验合格,各种安装设备及工具准备齐全
2、屈曲约束支撑运输(1)支撑堆放支撑运至现场后可采纳塔吊或其它小型起重设备进行卸货,支撑 堆放区应洁净平整,并垫上软木枋,堆放层数不得超过四层,堆放方 式采纳重叠交叉井字形堆放,每层屈曲约束支撑之间垫软木枋(以免 损伤吊耳)
(2)支撑现场运输屈曲约束支撑现场运输分为垂直运输和水平运输,垂直运输可采 用塔吊运输、汽车吊运输、葫芦吊和卷扬机等运输,水平运输可采纳 自制小推车运输、钢滚轮小车运输,禁止用钢管和撬杠运输,以免损 伤构件

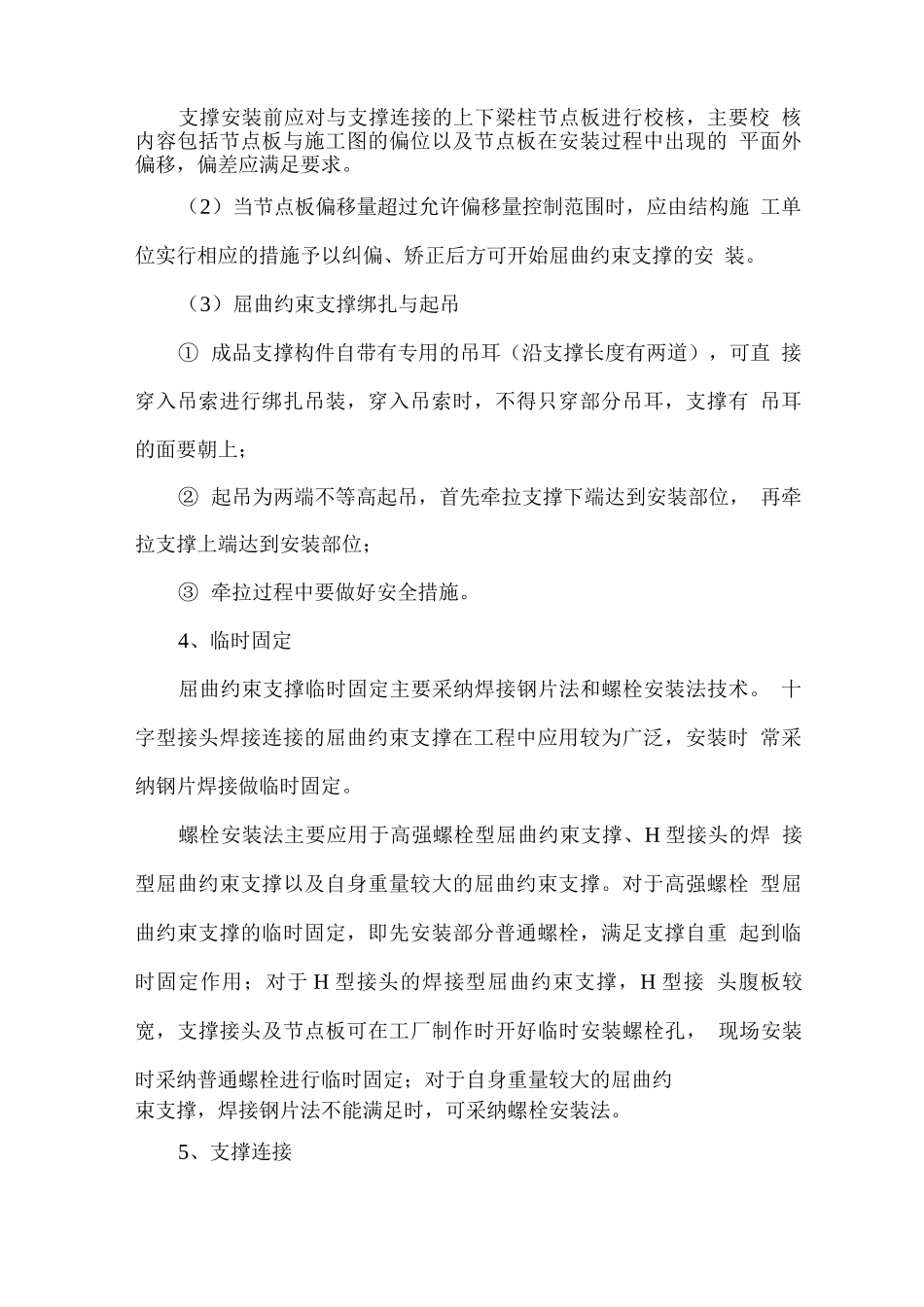

3、屈曲约束支撑吊装(1)吊装前应注意事项支撑安装前应对与支撑连接的上下梁柱节点板进行校核,主要校 核内容包括节点板与施工图的偏位以及节点板在安装过程中出现的 平面外偏移,偏差应满足要求
(2)当节点板偏移量超过允许偏移量控制范围时,应由结构施 工单位实行相应的措施予以纠偏、矫正后方可开始屈曲约束支撑的安 装
(3)屈曲约束支撑绑扎与起吊① 成品支撑构件自带有专用的吊耳(沿支撑长度有两道),可直 接穿入吊索进行绑扎吊装,穿入吊索时,不得只穿部分吊耳,支撑有 吊耳的面要朝上;② 起吊为两端不等高起吊,首先牵拉支撑下端达到安装部位, 再牵拉支撑上端达到安装部位;③ 牵拉过程中要做好安全措施
4、临时固定屈曲约束支撑临时固定主要采纳焊接钢片法和螺栓安装法技术
十字型接头焊接连接的屈曲约束支撑在工程中应用较为广泛,安装时 常采纳钢片焊接做临时固定
螺栓安装法主要应用于高强螺栓型屈曲约束支撑、H 型接头的焊 接
