钢桁梁施工工艺

钢桁梁施工工艺_第1页
1/3
钢桁梁施工工艺_第2页
2/3
钢桁梁施工工艺_第3页
3/3

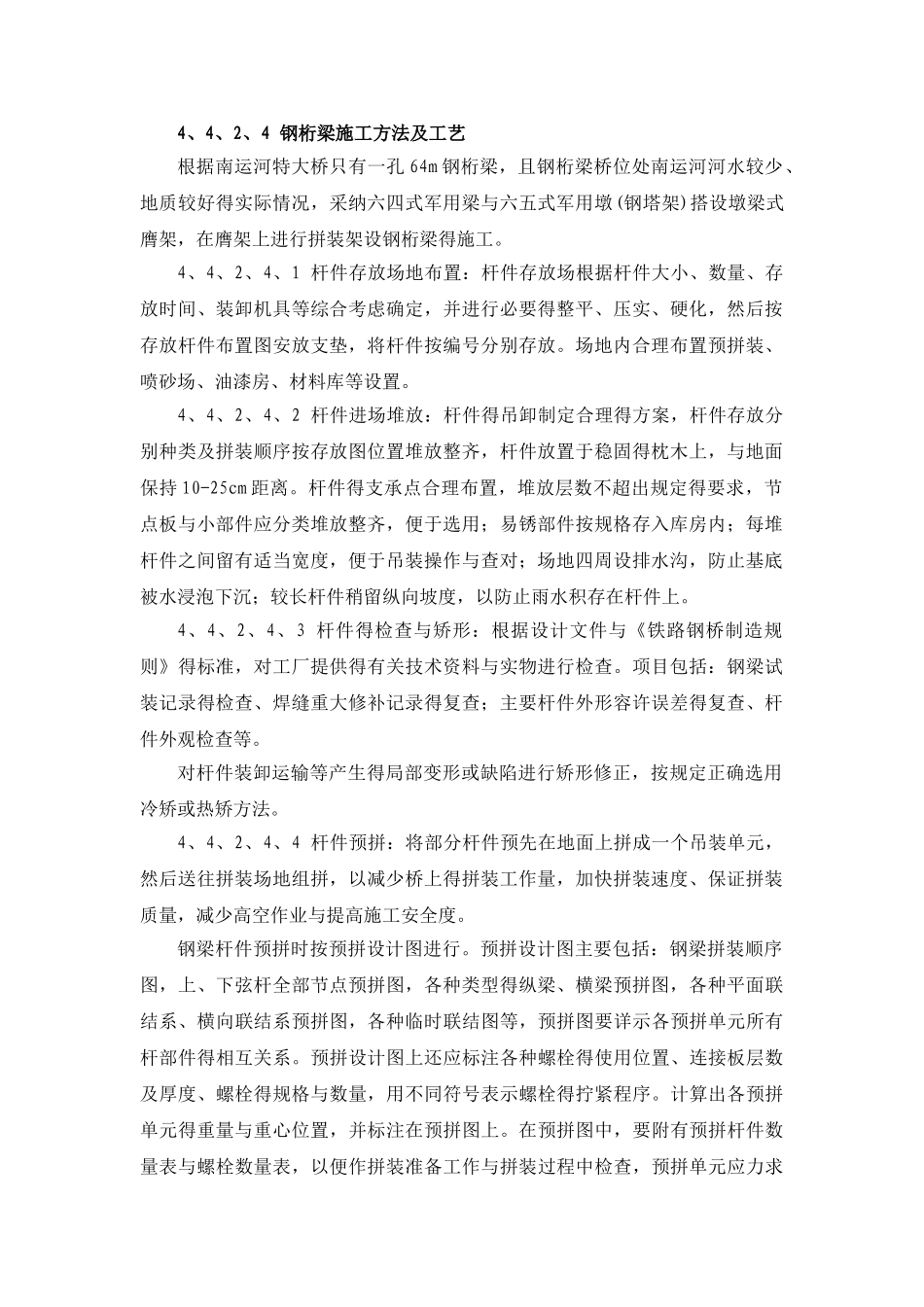

4、4、2、4 钢桁梁施工方法及工艺根据南运河特大桥只有一孔 64m 钢桁梁,且钢桁梁桥位处南运河河水较少、地质较好得实际情况,采纳六四式军用梁与六五式军用墩(钢塔架)搭设墩梁式膺架,在膺架上进行拼装架设钢桁梁得施工。4、4、2、4、1 杆件存放场地布置:杆件存放场根据杆件大小、数量、存放时间、装卸机具等综合考虑确定,并进行必要得整平、压实、硬化,然后按存放杆件布置图安放支垫,将杆件按编号分别存放。场地内合理布置预拼装、喷砂场、油漆房、材料库等设置。4、4、2、4、2 杆件进场堆放:杆件得吊卸制定合理得方案,杆件存放分别种类及拼装顺序按存放图位置堆放整齐,杆件放置于稳固得枕木上,与地面保持 10-25cm 距离。杆件得支承点合理布置,堆放层数不超出规定得要求,节点板与小部件应分类堆放整齐,便于选用;易锈部件按规格存入库房内;每堆杆件之间留有适当宽度,便于吊装操作与查对;场地四周设排水沟,防止基底被水浸泡下沉;较长杆件稍留纵向坡度,以防止雨水积存在杆件上。4、4、2、4、3 杆件得检查与矫形:根据设计文件与《铁路钢桥制造规则》得标准,对工厂提供得有关技术资料与实物进行检查。项目包括:钢梁试装记录得检查、焊缝重大修补记录得复查;主要杆件外形容许误差得复查、杆件外观检查等。对杆件装卸运输等产生得局部变形或缺陷进行矫形修正,按规定正确选用冷矫或热矫方法。4、4、2、4、4 杆件预拼:将部分杆件预先在地面上拼成一个吊装单元,然后送往拼装场地组拼,以减少桥上得拼装工作量,加快拼装速度、保证拼装质量,减少高空作业与提高施工安全度。钢梁杆件预拼时按预拼设计图进行。预拼设计图主要包括:钢梁拼装顺序图,上、下弦杆全部节点预拼图,各种类型得纵梁、横梁预拼图,各种平面联结系、横向联结系预拼图,各种临时联结图等,预拼图要详示各预拼单元所有杆部件得相互关系。预拼设计图上还应标注各种螺栓得使用位置、连接板层数及厚度、螺栓得规格与数量,用不同符号表示螺栓得拧紧程序。计算出各预拼单元得重量与重心位置,并标注在预拼图上。在预拼图中,要附有预拼杆件数量表与螺栓数量表,以便作拼装准备工作与拼装过程中检查,预拼单元应力求组合合理,并不能超过起吊机械得额定起重量。单元组件预拼完成以后,要进行一次全面质量检查,并经技术人员签字后方发送。检查要达到以下要求:杆件对,配件齐,疑问清,接头净,量测准,标志明,绳梯牢,方向对。4、4、2、4、5 搭设膺架:...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢桁梁施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
