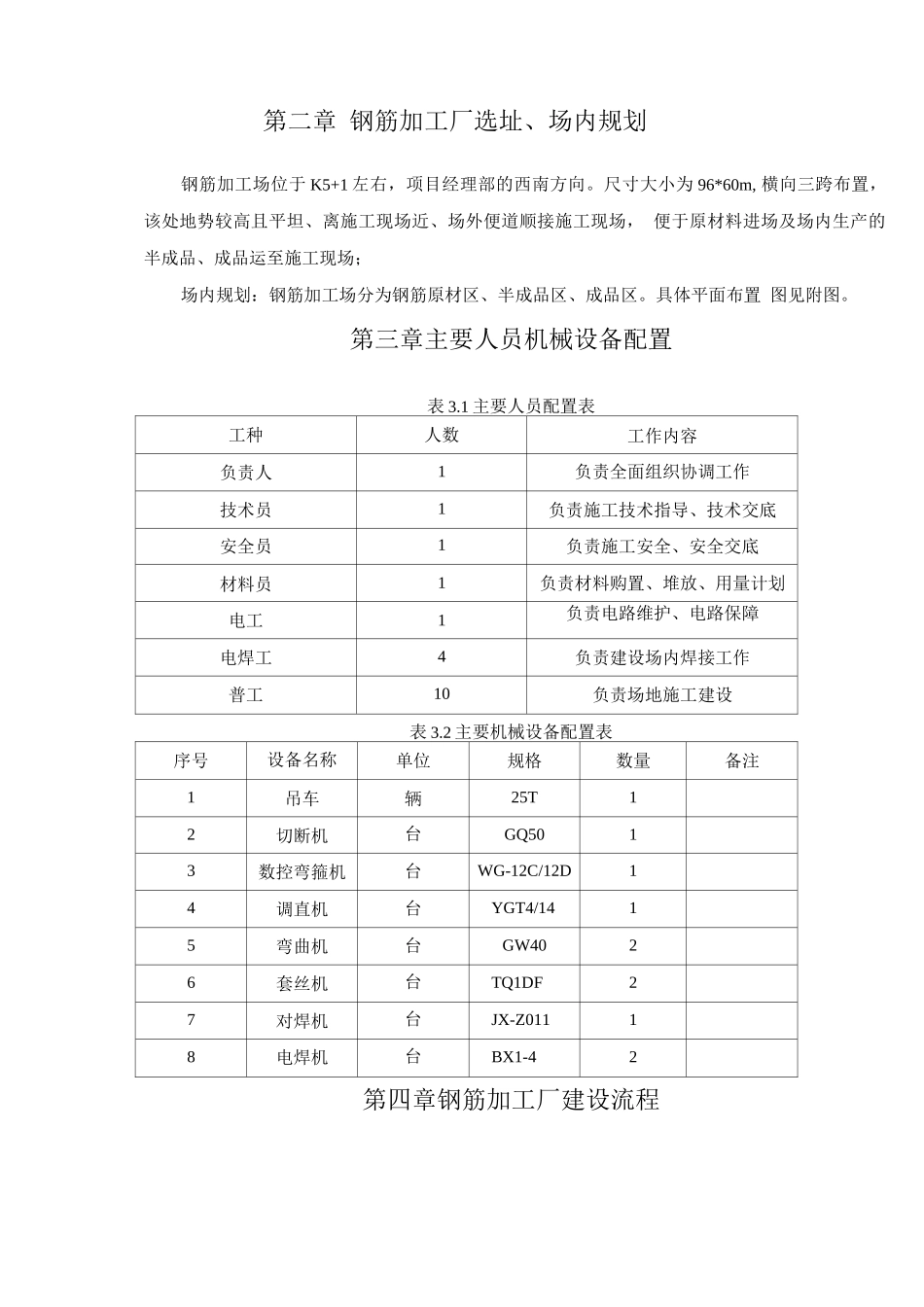

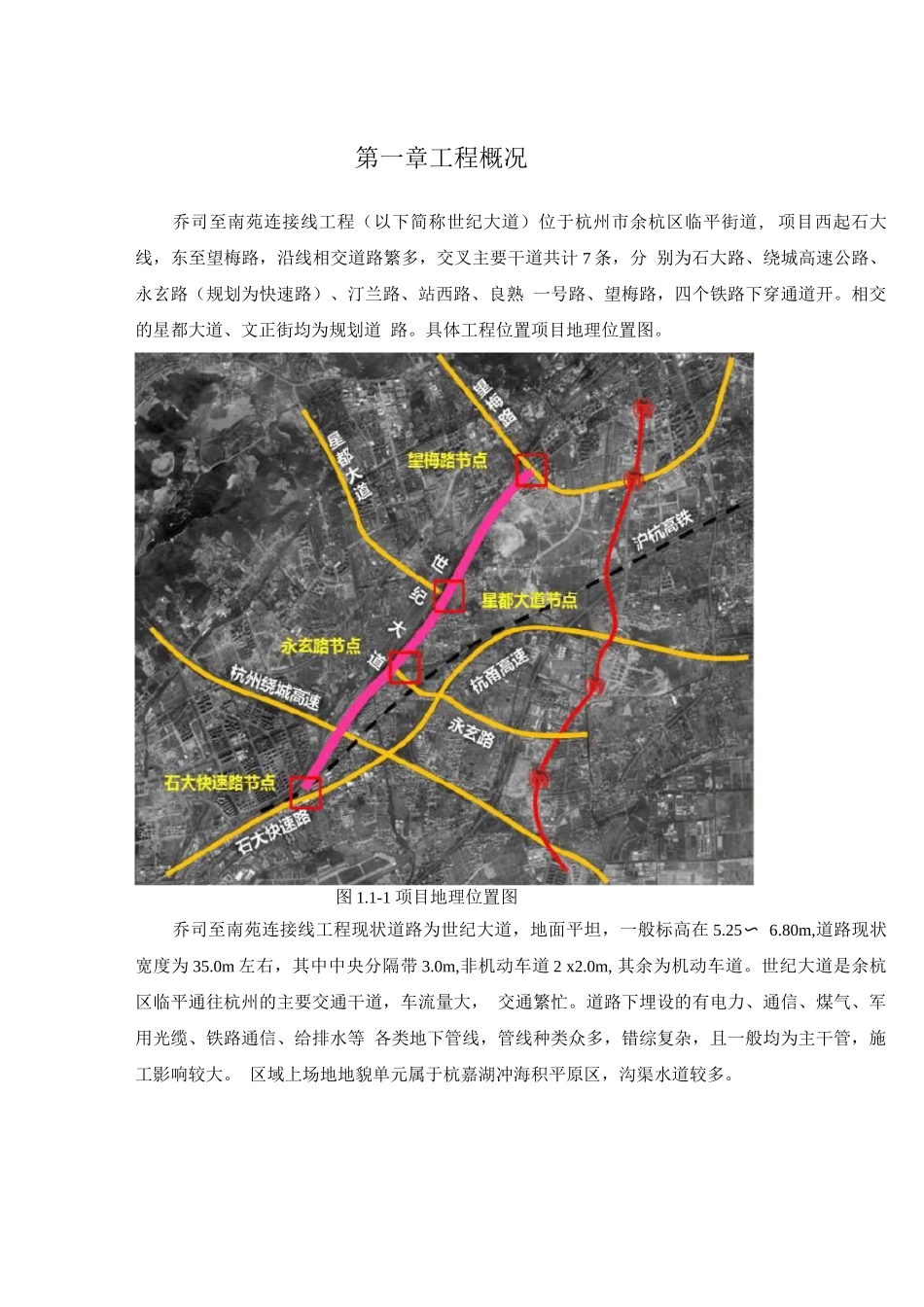

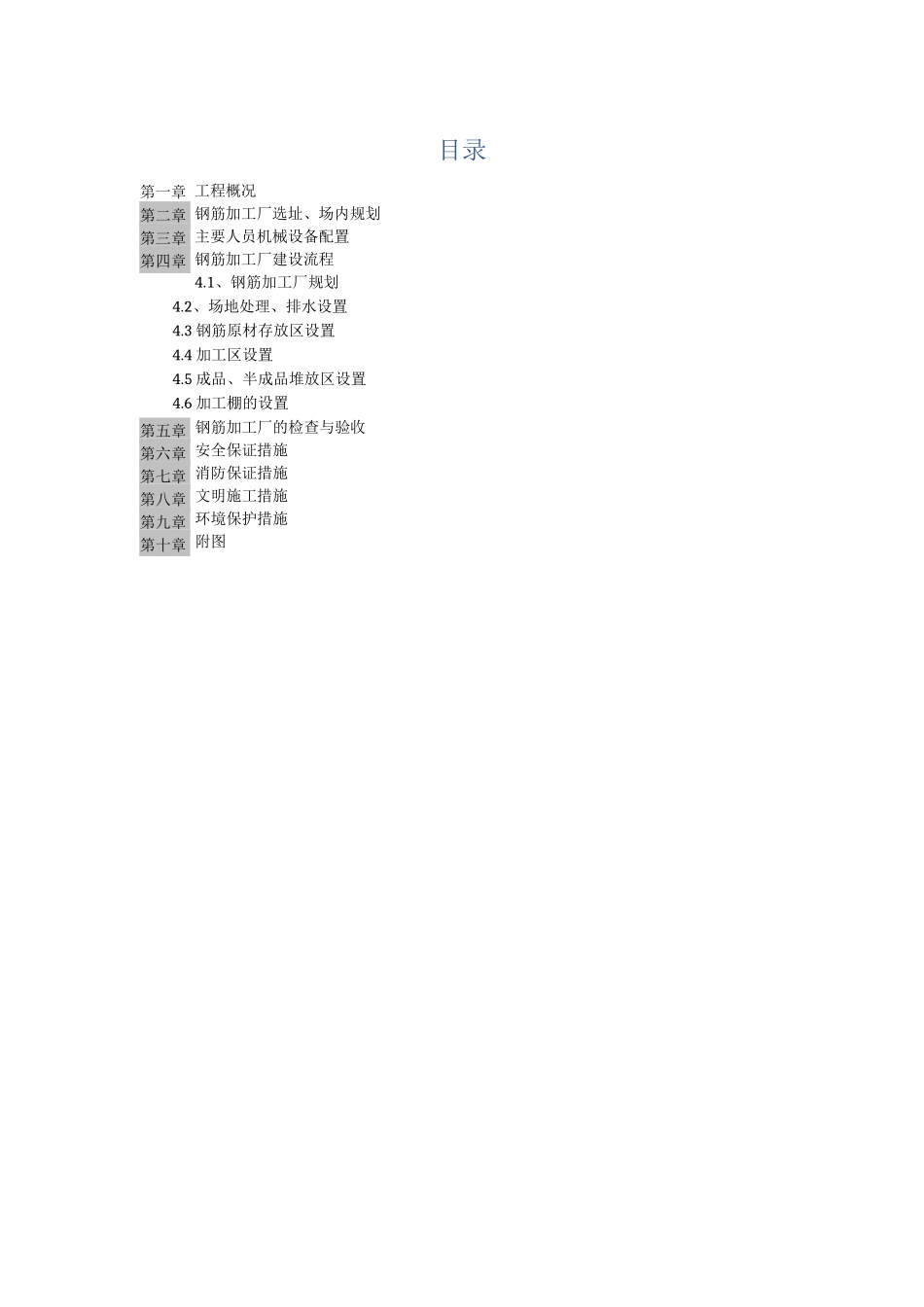

目录工程概况钢筋加工厂选址、场内规划主要人员机械设备配置钢筋加工厂建设流程4.1、钢筋加工厂规划4.2、场地处理、排水设置4.3 钢筋原材存放区设置4.4 加工区设置4.5 成品、半成品堆放区设置4.6 加工棚的设置钢筋加工厂的检查与验收安全保证措施消防保证措施文明施工措施环境保护措施附图第一章第二章第三章第四章第五章第六章第七章第八章第九章第十章第一章工程概况乔司至南苑连接线工程(以下简称世纪大道)位于杭州市余杭区临平街道, 项目西起石大线,东至望梅路,沿线相交道路繁多,交叉主要干道共计 7 条,分 别为石大路、绕城高速公路、永玄路(规划为快速路)、汀兰路、站西路、良熟 一号路、望梅路,四个铁路下穿通道开。相交的星都大道、文正街均为规划道 路。具体工程位置项目地理位置图。图 1.1-1 项目地理位置图乔司至南苑连接线工程现状道路为世纪大道,地面平坦,一般标高在 5.25 〜 6.80m,道路现状宽度为 35.0m 左右,其中中央分隔带 3.0m,非机动车道 2 x2.0m, 其余为机动车道。世纪大道是余杭区临平通往杭州的主要交通干道,车流量大, 交通繁忙。道路下埋设的有电力、通信、煤气、军用光缆、铁路通信、给排水等 各类地下管线,管线种类众多,错综复杂,且一般均为主干管,施工影响较大。 区域上场地地貌单元属于杭嘉湖冲海积平原区,沟渠水道较多。第二章 钢筋加工厂选址、场内规划钢筋加工场位于 K5+1 左右,项目经理部的西南方向。尺寸大小为 96*60m, 横向三跨布置,该处地势较高且平坦、离施工现场近、场外便道顺接施工现场, 便于原材料进场及场内生产的半成品、成品运至施工现场;场内规划:钢筋加工场分为钢筋原材区、半成品区、成品区。具体平面布置 图见附图。第三章主要人员机械设备配置表 3.1 主要人员配置表工种人数工作内容负责人1负责全面组织协调工作技术员1负责施工技术指导、技术交底安全员1负责施工安全、安全交底材料员1负责材料购置、堆放、用量计划电工1负责电路维护、电路保障电焊工4负责建设场内焊接工作普工10负责场地施工建设表 3.2 主要机械设备配置表序号设备名称单位规格数量备注1吊车辆25T12切断机台GQ5013数控弯箍机台WG-12C/12D14调直机台YGT4/1415弯曲机台GW4026套丝机台TQ1DF27对焊机台JX-Z01118电焊机台BX1-42第四章钢筋加工厂建设流程
