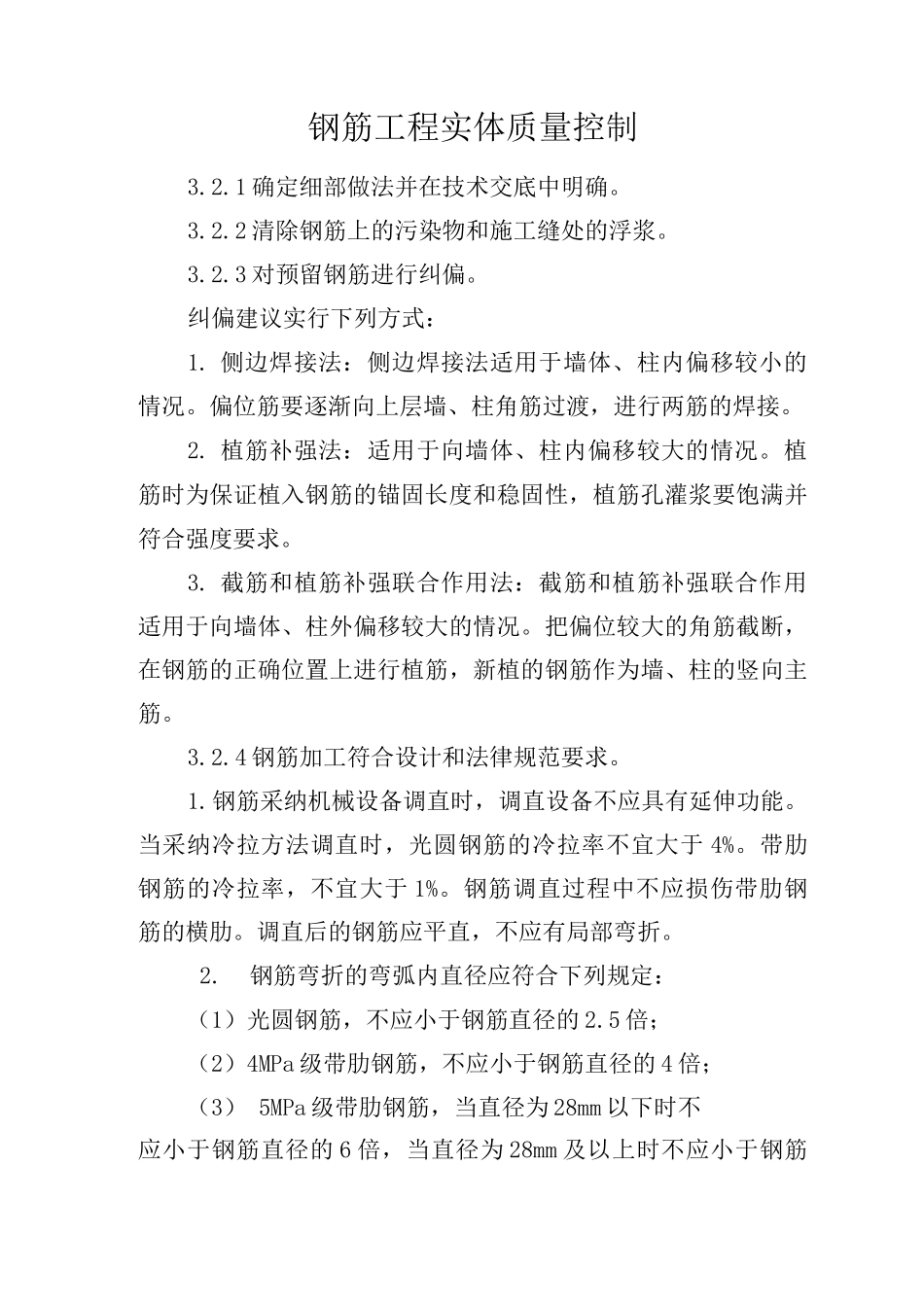

钢筋工程实体质量控制3
1 确定细部做法并在技术交底中明确
2 清除钢筋上的污染物和施工缝处的浮浆
3 对预留钢筋进行纠偏
纠偏建议实行下列方式:1
侧边焊接法:侧边焊接法适用于墙体、柱内偏移较小的情况
偏位筋要逐渐向上层墙、柱角筋过渡,进行两筋的焊接
植筋补强法:适用于向墙体、柱内偏移较大的情况
植筋时为保证植入钢筋的锚固长度和稳固性,植筋孔灌浆要饱满并符合强度要求
截筋和植筋补强联合作用法:截筋和植筋补强联合作用适用于向墙体、柱外偏移较大的情况
把偏位较大的角筋截断,在钢筋的正确位置上进行植筋,新植的钢筋作为墙、柱的竖向主筋
4 钢筋加工符合设计和法律规范要求
钢筋采纳机械设备调直时,调直设备不应具有延伸功能
当采纳冷拉方法调直时,光圆钢筋的冷拉率不宜大于 4%
带肋钢筋的冷拉率,不宜大于 1%
钢筋调直过程中不应损伤带肋钢筋的横肋
调直后的钢筋应平直,不应有局部弯折
钢筋弯折的弯弧内直径应符合下列规定:(1)光圆钢筋,不应小于钢筋直径的 2

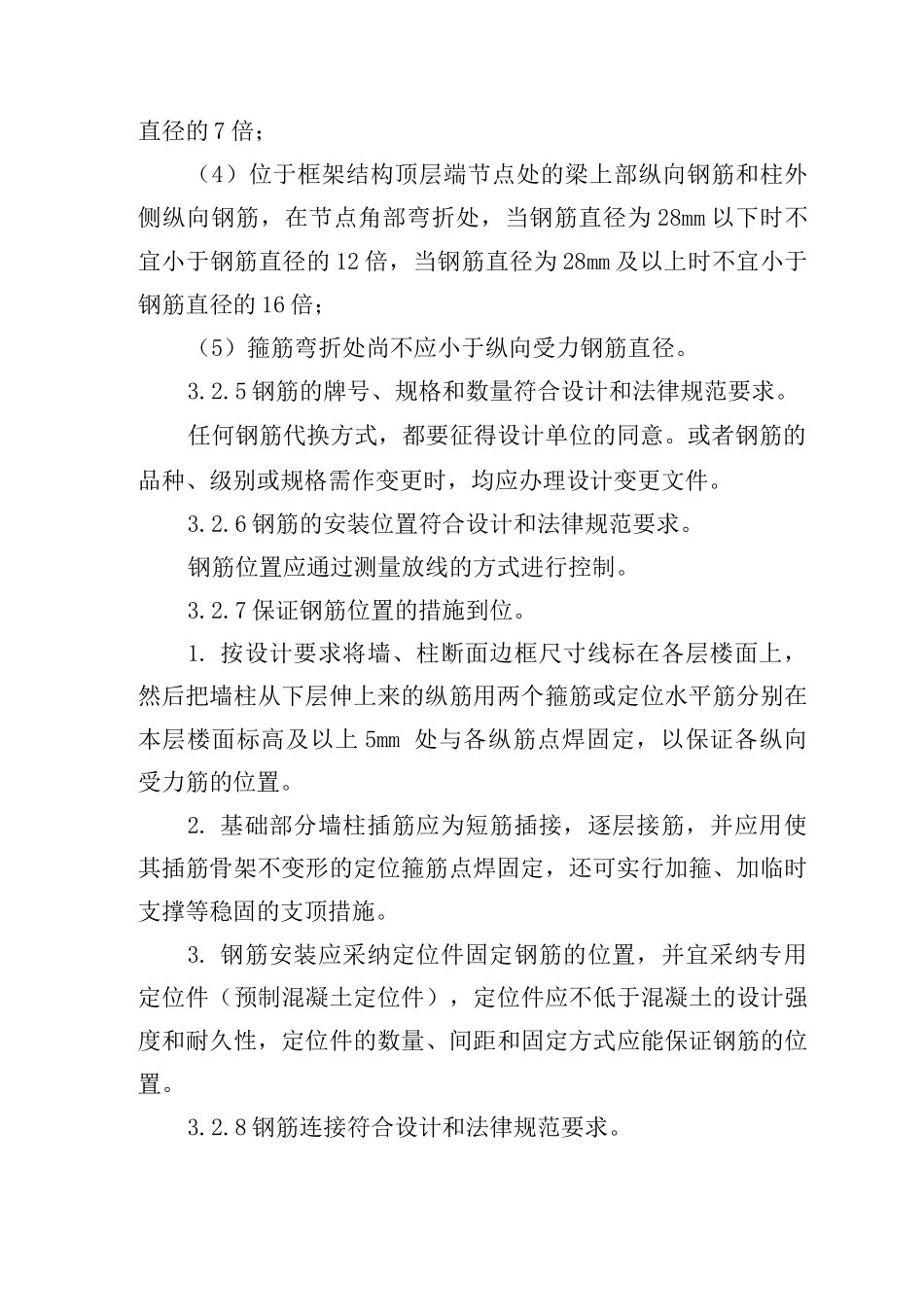

5 倍;(2)4MPa 级带肋钢筋,不应小于钢筋直径的 4 倍;(3) 5MPa 级带肋钢筋,当直径为 28mm 以下时不应小于钢筋直径的 6 倍,当直径为 28mm 及以上时不应小于钢筋直径的 7 倍;(4)位于框架结构顶层端节点处的梁上部纵向钢筋和柱外侧纵向钢筋,在节点角部弯折处,当钢筋直径为 28mm 以下时不宜小于钢筋直径的 12 倍,当钢筋直径为 28mm 及以上时不宜小于钢筋直径的 16 倍;(5)箍筋弯折处尚不应小于纵向受力钢筋直径
5 钢筋的牌号、规格和数量符合设计和法律规范要求
任何钢筋代换方式,都要征得设计单位的同意
或者钢筋的品种、级别或规格需作变更时,均应办理设计变更文件
6 钢筋的安装位置符合设计和法律规范要求

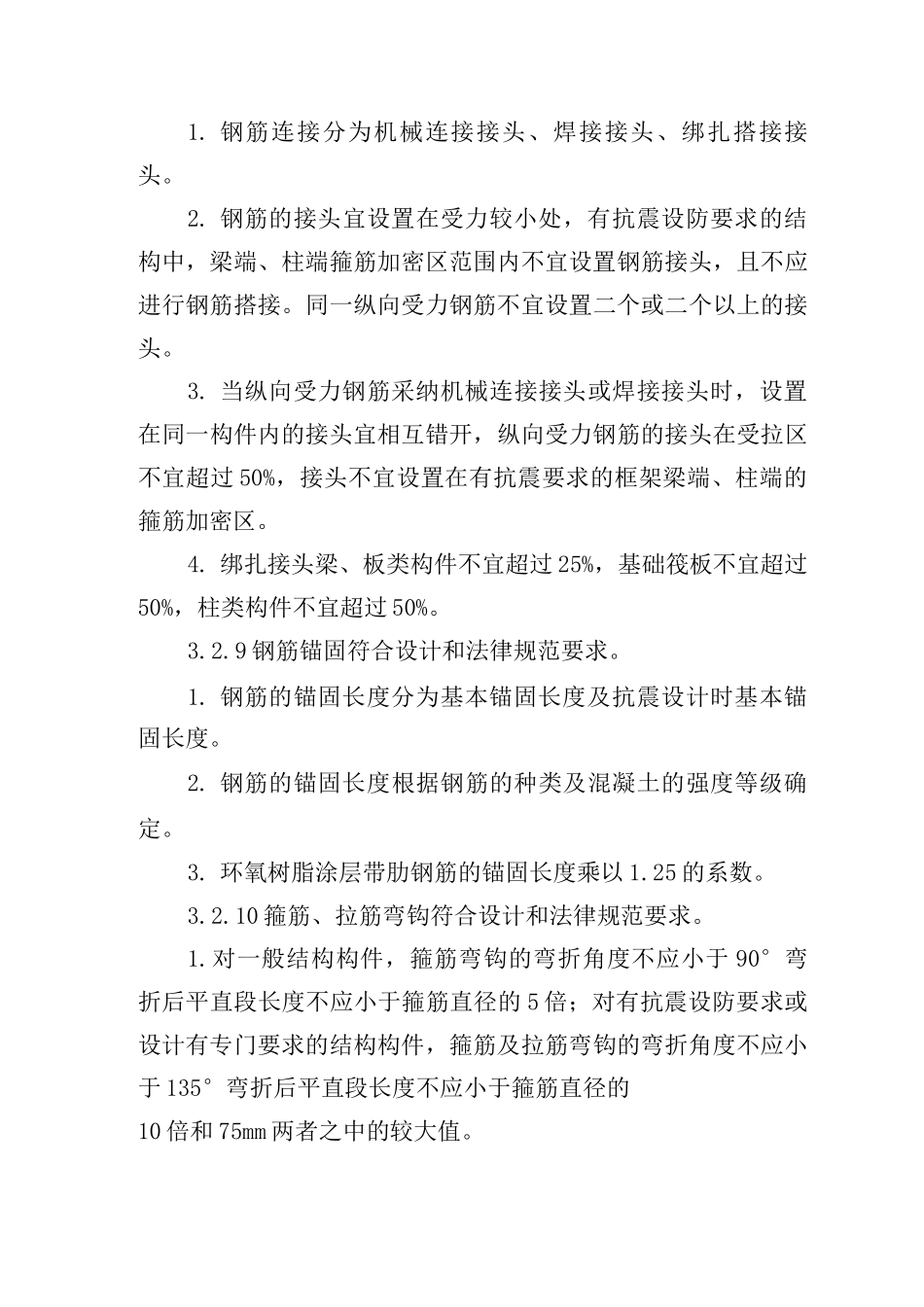

钢筋位置应通过测量放线的方式
