钢筋混凝土挡土墙工程一、工程概况此挡墙是*****立交的连接工程,分别在立交桥的两端:东侧挡墙为***;西侧挡墙为****
挡墙均为扶壁式
二、施工部署根据现场情况,在现场进行钢筋的加工制作,并做好水、电的接入工作
考虑到现场情况,挡土进行分段施工,每段约 90 米
三、施工方案及主要技术措施1、基坑开挖因现地面是深坑回填后形成,且回填后地面高程基本在挡墙基础以上约 1 米,故开挖深度在 1 米至 1
5 米之间,且无地下水,在开挖至基底后找平,并用 20T 振动压路机进行压实
2、灰土垫层在基坑开挖完毕后,进行灰土垫层的施工

因灰土垫层的厚度分别为0
5 米和 1 米,故进行分层施工,每层厚度 25cm ,并用 20T 振动压路机进行压实
对于压路机无法压到的边角处,用打夯机再进行分层夯实,每层厚度不超过 15cm
每层施工完毕后,养护 1 日以上,再进行下层的施工
全部灰土垫层施工完毕后,需养护 2 日以上,再进行上部钢筋砼结构的施工
3、钢筋加工与安装因挡土墙的高度最低在 3 米左右,最高为 8 米左右,故先进行底板钢筋的加工与绑扎,等底板混凝土浇筑完毕并达到强度的 75%以上后,再进行墙体钢筋的安装
钢筋使用前应进行除锈与调直,调直时钢筋表面伤痕超过截面的 5%时,不得使用
每盘钢丝进场时应进行外观检查,如发现钢丝表面有凹凸、空洞等缺陷时不得使用,如钢丝盘成 8 字形或有不能解开的钢丝结,此盘钢筋应进行处理
抽取样品进行抗拉强度、伸长率和弯曲次数试验

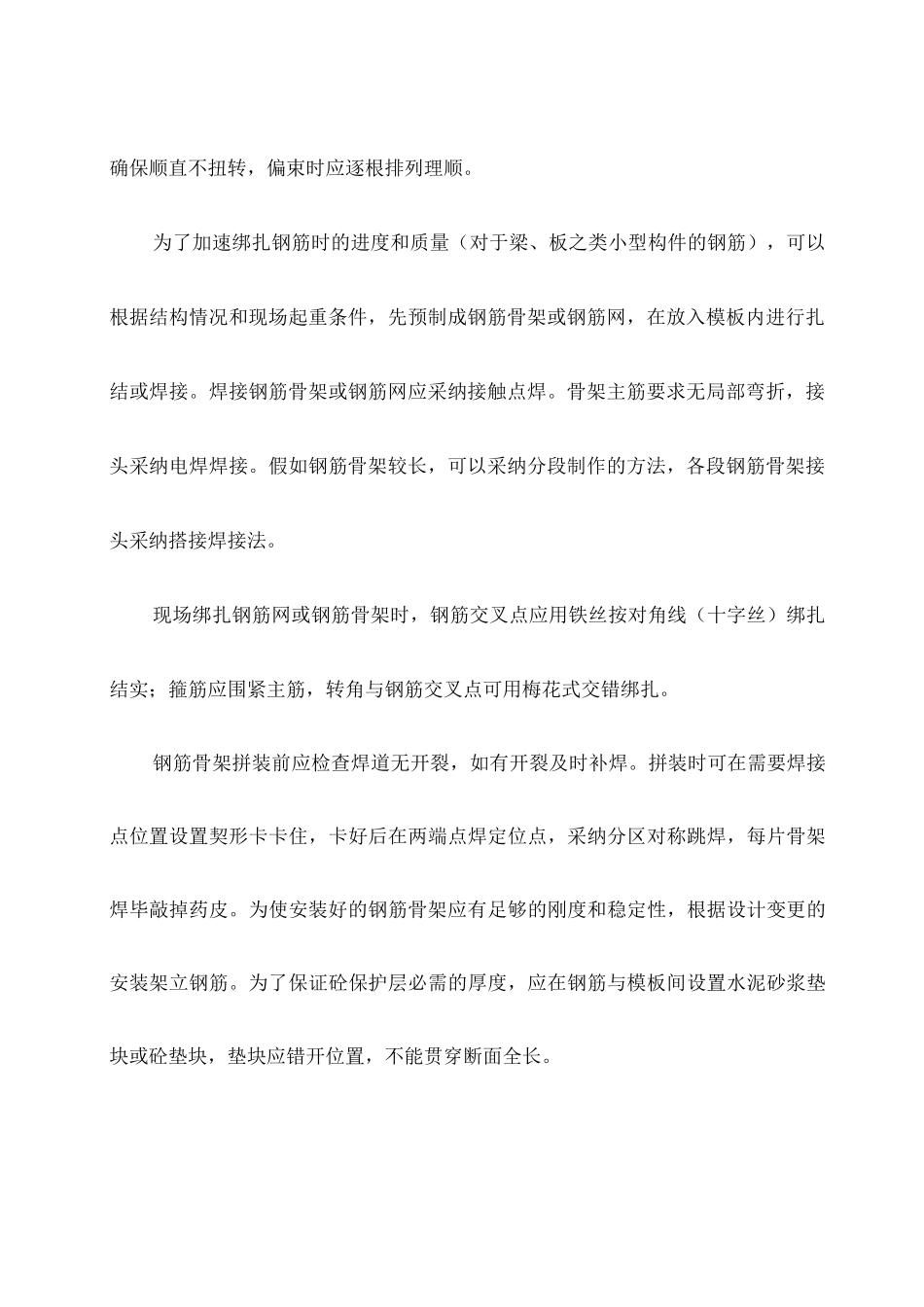

钢丝成束适应确保顺直不扭转,偏束时应逐根排列理顺
为了加速绑扎钢筋时的进度和质量(对于梁、板之类小型构件的钢筋),可以根据结构情况和现场起重条件,先预制成钢筋骨架或钢筋网,在放入模板内进行扎结或焊接
焊接钢筋骨架或钢筋网应采纳接触点焊
骨架主筋要求无局部弯折,接头采纳电焊焊接
假如钢筋骨架较长,可以采纳分段制作的方法,
